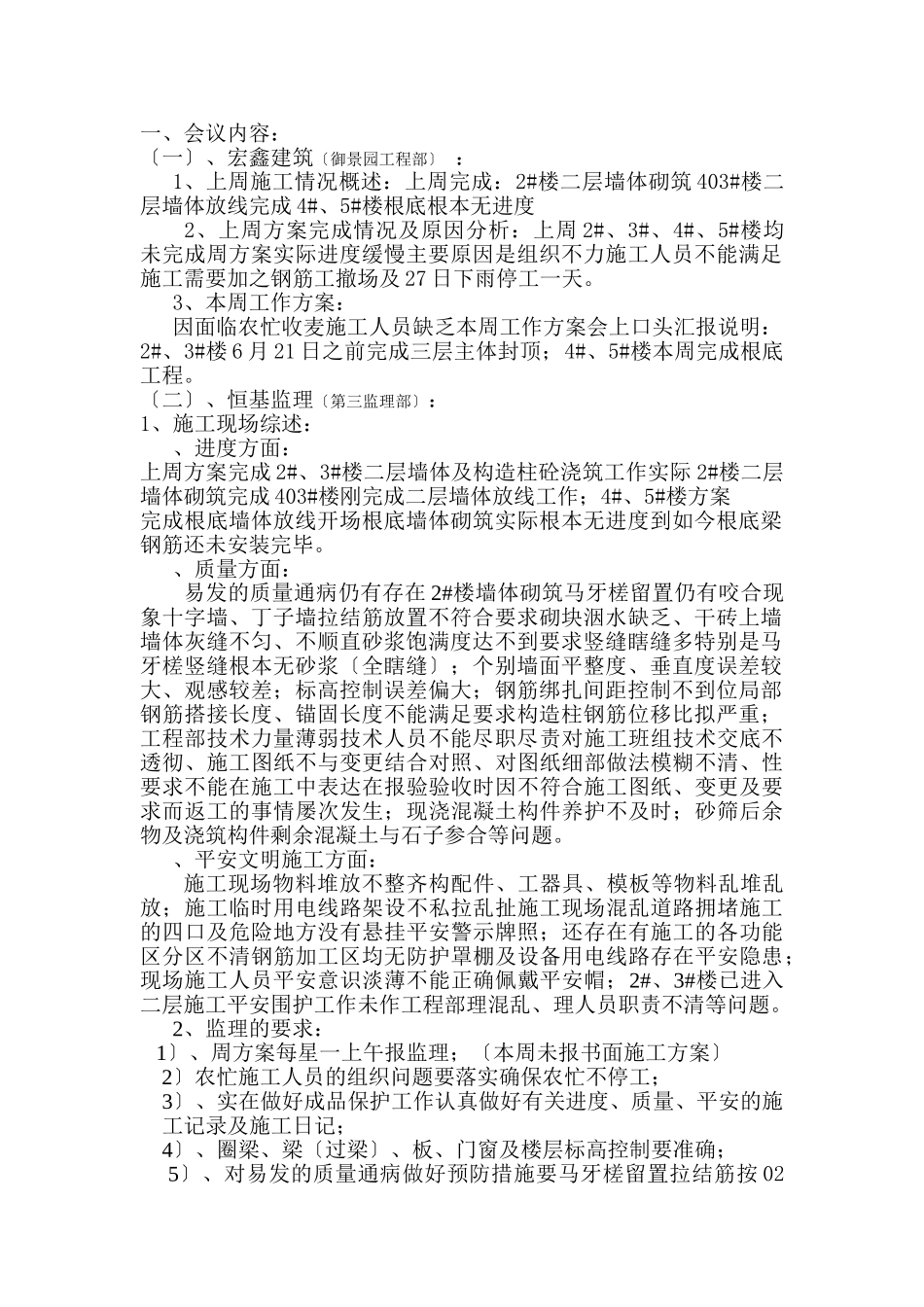

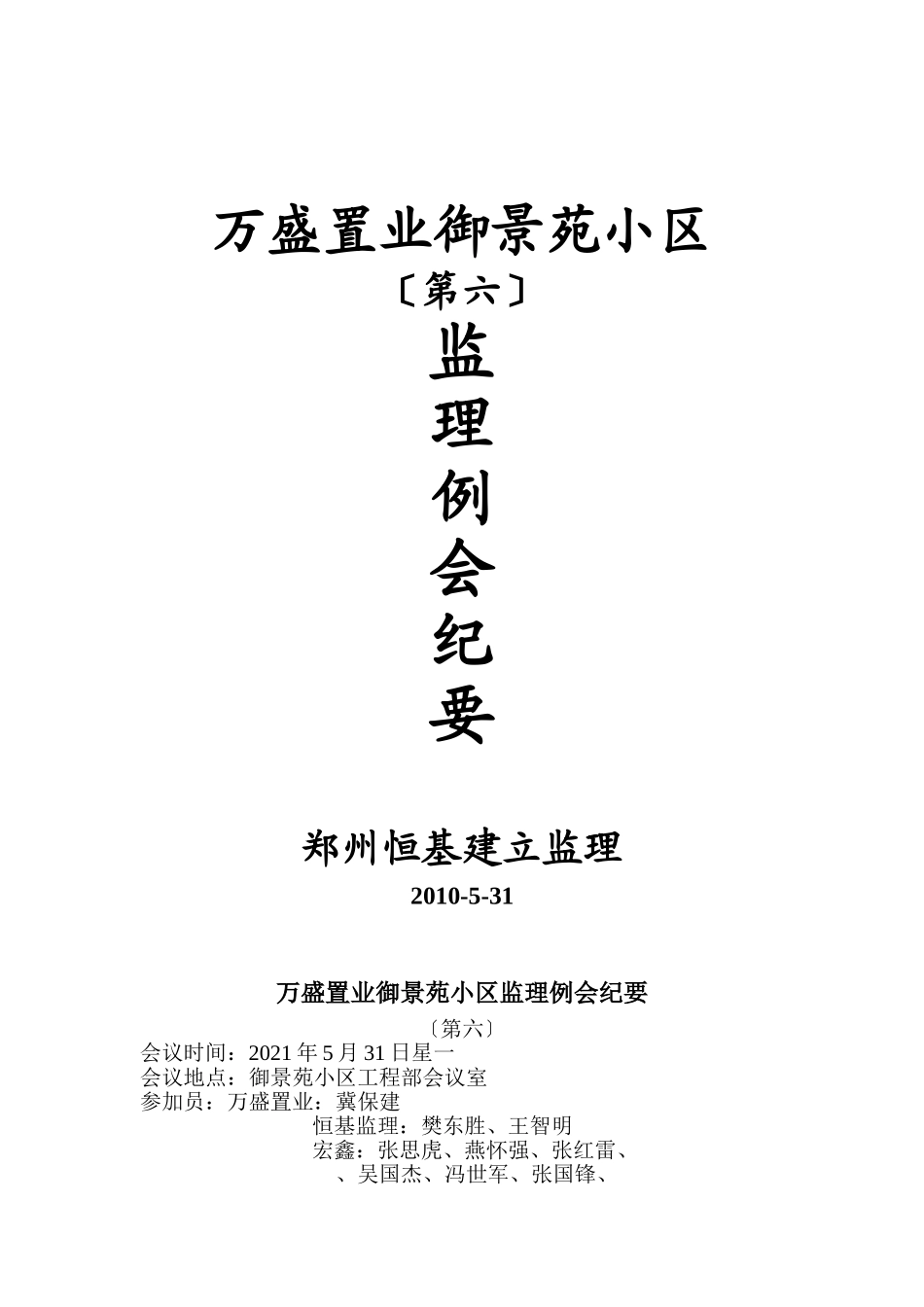

万盛置业御景苑小区〔第六〕监理例会纪要郑州恒基建立监理2010-5-31万盛置业御景苑小区监理例会纪要〔第六〕会议时间:2021年5月31日星一会议地点:御景苑小区工程部会议室参加员:万盛置业:冀保建恒基监理:樊东胜、王智明宏鑫:张思虎、燕怀强、张红雷、、吴国杰、冯世军、张国锋、一、会议内容:〔一〕、宏鑫建筑〔御景园工程部〕:1、上周施工情况概述:上周完成:2#楼二层墙体砌筑403#楼二层墙体放线完成4#、5#楼根底根本无进度2、上周方案完成情况及原因分析:上周2#、3#、4#、5#楼均未完成周方案实际进度缓慢主要原因是组织不力施工人员不能满足施工需要加之钢筋工撤场及27日下雨停工一天
3、本周工作方案:因面临农忙收麦施工人员缺乏本周工作方案会上口头汇报说明:2#、3#楼6月21日之前完成三层主体封顶;4#、5#楼本周完成根底工程

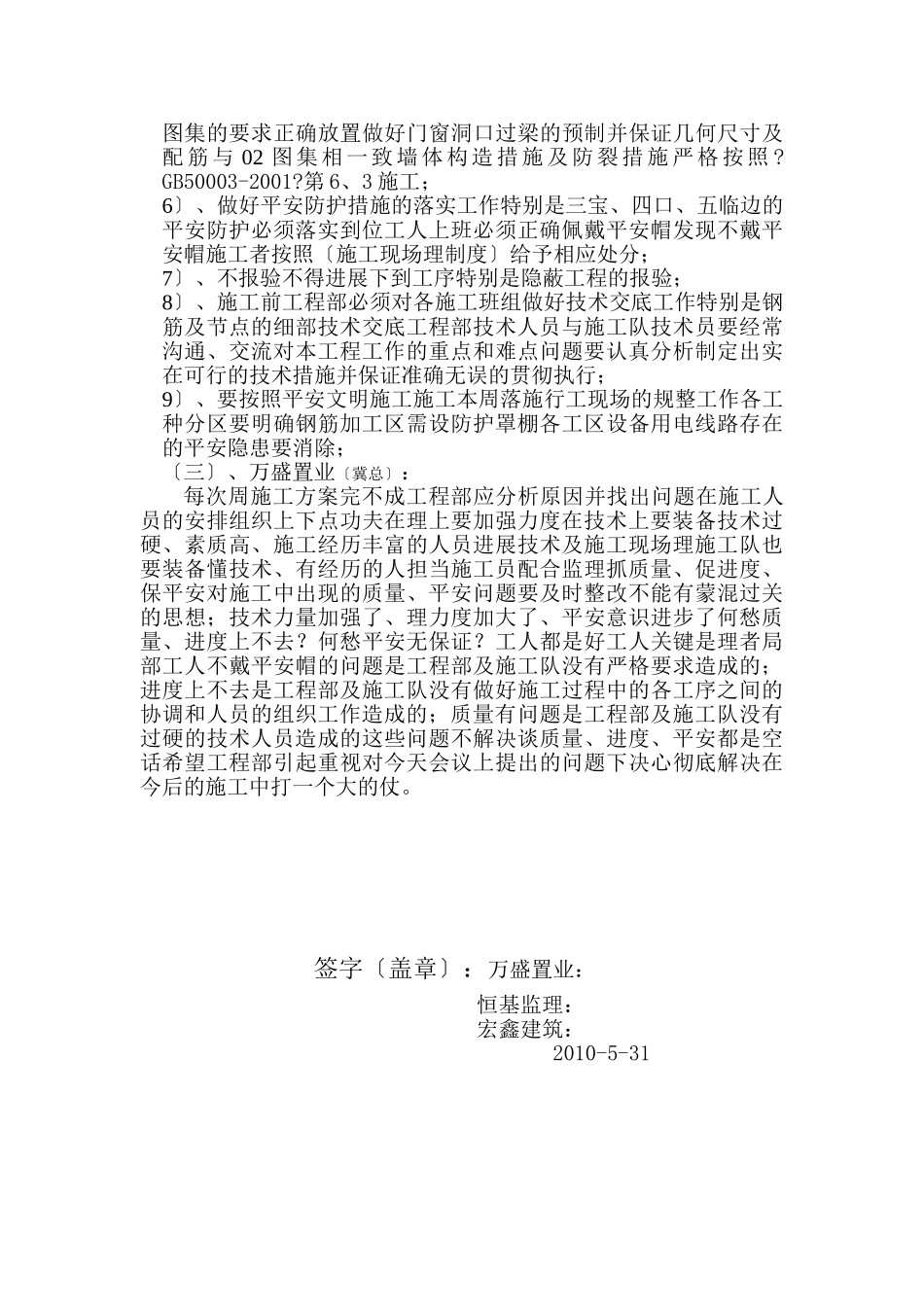

〔二〕、恒基监理〔第三监理部〕:1、施工现场综述:、进度方面:上周方案完成2#、3#楼二层墙体及构造柱砼浇筑工作实际2#楼二层墙体砌筑完成403#楼刚完成二层墙体放线工作;4#、5#楼方案完成根底墙体放线开场根底墙体砌筑实际根本无进度到如今根底梁钢筋还未安装完毕
、质量方面:易发的质量通病仍有存在2#楼墙体砌筑马牙槎留置仍有咬合现象十字墙、丁子墙拉结筋放置不符合要求砌块洇水缺乏、干砖上墙墙体灰缝不匀、不顺直砂浆饱满度达不到要求竖缝瞎缝多特别是马牙槎竖缝根本无砂浆〔全瞎缝〕;个别墙面平整度、垂直度误差较大、观感较差;标高控制误差偏大;钢筋绑扎间距控制不到位局部钢筋搭接长度、锚固长度不能满足要求构造柱钢筋位移比拟严重;工程部技术力量薄弱技术人员不能尽职尽责对施工班组技术交底不透彻、施工图纸不与变更结合对照、对图纸细部做法模糊不清、性要求不能在施工中表达在报验验收时因不符合施工图纸、变更及要求而返工的事情屡次发生;现浇混凝土构件养护不及时;砂筛后余物及
