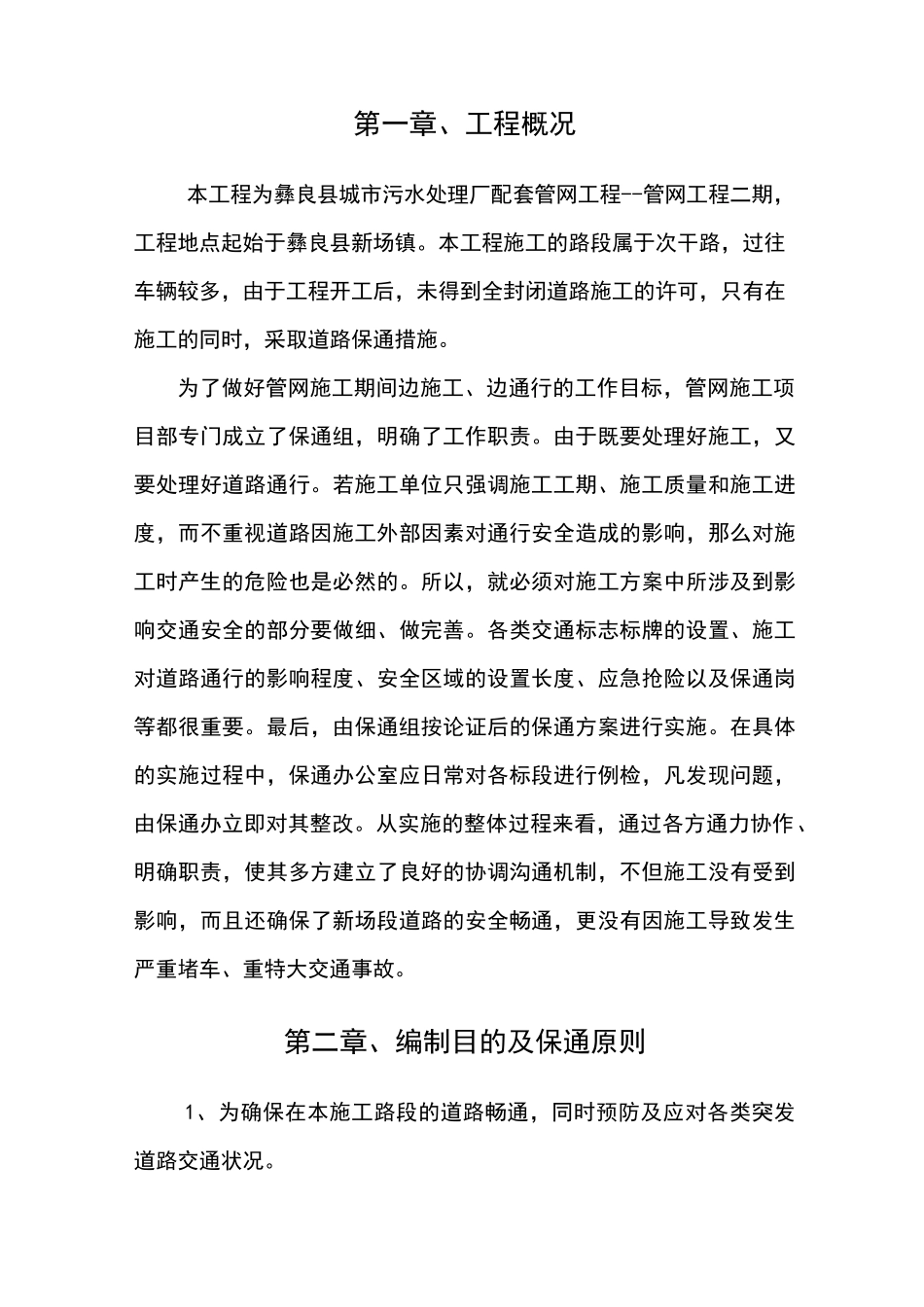

彝良县城市污水处理厂及配套管网工程--管网工程二期道路保通方案编制:审核:审批:云南成杰建筑工程有限公司彝良项目部2016年3月15日第一章、工程概况3第二章、编制目的及保通原则3第三章、组织机构及职责4第四章、施工期保通措施5第五章、保通安全措施8第六章、紧急情况处治10第一章、工程概况本工程为彝良县城市污水处理厂配套管网工程--管网工程二期,工程地点起始于彝良县新场镇
本工程施工的路段属于次干路,过往车辆较多,由于工程开工后,未得到全封闭道路施工的许可,只有在施工的同时,采取道路保通措施
为了做好管网施工期间边施工、边通行的工作目标,管网施工项目部专门成立了保通组,明确了工作职责
由于既要处理好施工,又要处理好道路通行
若施工单位只强调施工工期、施工质量和施工进度,而不重视道路因施工外部因素对通行安全造成的影响,那么对施工时产生的危险也是必然的
所以,就必须对施工方案中所涉及到影响交通安全的部分要做细、做完善
各类交通标志标牌的设置、施工对道路通行的影响程度、安全区域的设置长度、应急抢险以及保通岗等都很重要
最后,由保通组按论证后的保通方案进行实施
在具体的实施过程中,保通办公室应日常对各标段进行例检,凡发现问题,由保通办立即对其整改
从实施的整体过程来看,通过各方通力协作、明确职责,使其多方建立了良好的协调沟通机制,不但施工没有受到影响,而且还确保了新场段道路的安全畅通,更没有因施工导致发生严重堵车、重特大交通事故
第二章、编制目的及保通原则1、为确保在本施工路段的道路畅通,同时预防及应对各类突发道路交通状况
2、本工程在施工中坚持“安全第一,道路畅通”的原则
3、保通应急工作坚持统一领导、分级负责、反应及时、保证重点的原则第三章、组织机构及职责为保障施工范围内道路交通畅通,项目部成立保通领导小组,领导小组下设保通应急工作办公室,应急办公室下设抢修保通组、机械设备保障
