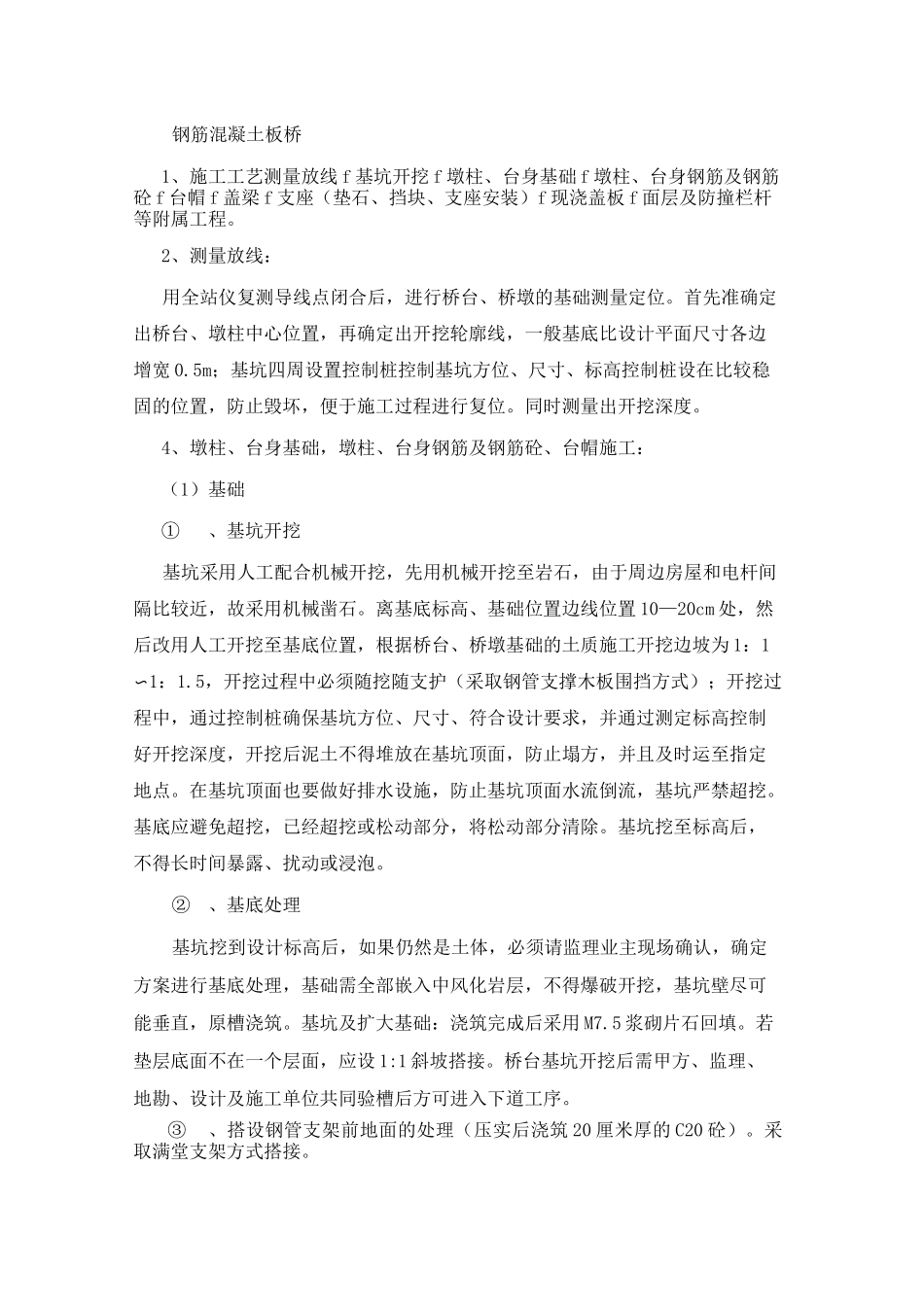

钢筋混凝土板桥1、施工工艺测量放线f基坑开挖f墩柱、台身基础f墩柱、台身钢筋及钢筋砼f台帽f盖梁f支座(垫石、挡块、支座安装)f现浇盖板f面层及防撞栏杆等附属工程
2、测量放线:用全站仪复测导线点闭合后,进行桥台、桥墩的基础测量定位
首先准确定出桥台、墩柱中心位置,再确定出开挖轮廓线,一般基底比设计平面尺寸各边增宽0
5m;基坑四周设置控制桩控制基坑方位、尺寸、标高控制桩设在比较稳固的位置,防止毁坏,便于施工过程进行复位
同时测量出开挖深度
4、墩柱、台身基础,墩柱、台身钢筋及钢筋砼、台帽施工:(1)基础①、基坑开挖基坑采用人工配合机械开挖,先用机械开挖至岩石,由于周边房屋和电杆间隔比较近,故采用机械凿石
离基底标高、基础位置边线位置10—20cm处,然后改用人工开挖至基底位置,根据桥台、桥墩基础的土质施工开挖边坡为1:1〜1:1
5,开挖过程中必须随挖随支护(采取钢管支撑木板围挡方式);开挖过程中,通过控制桩确保基坑方位、尺寸、符合设计要求,并通过测定标高控制好开挖深度,开挖后泥土不得堆放在基坑顶面,防止塌方,并且及时运至指定地点
在基坑顶面也要做好排水设施,防止基坑顶面水流倒流,基坑严禁超挖
基底应避免超挖,已经超挖或松动部分,将松动部分清除
基坑挖至标高后,不得长时间暴露、扰动或浸泡
②、基底处理基坑挖到设计标高后,如果仍然是土体,必须请监理业主现场确认,确定方案进行基底处理,基础需全部嵌入中风化岩层,不得爆破开挖,基坑壁尽可能垂直,原槽浇筑
基坑及扩大基础:浇筑完成后采用M7
5浆砌片石回填
若垫层底面不在一个层面,应设1:1斜坡搭接
桥台基坑开挖后需甲方、监理、地勘、设计及施工单位共同验槽后方可进入下道工序
③、搭设钢管支架前地面的处理(压实后浇筑20厘米厚的C20砼)
采取满堂支架方式搭接

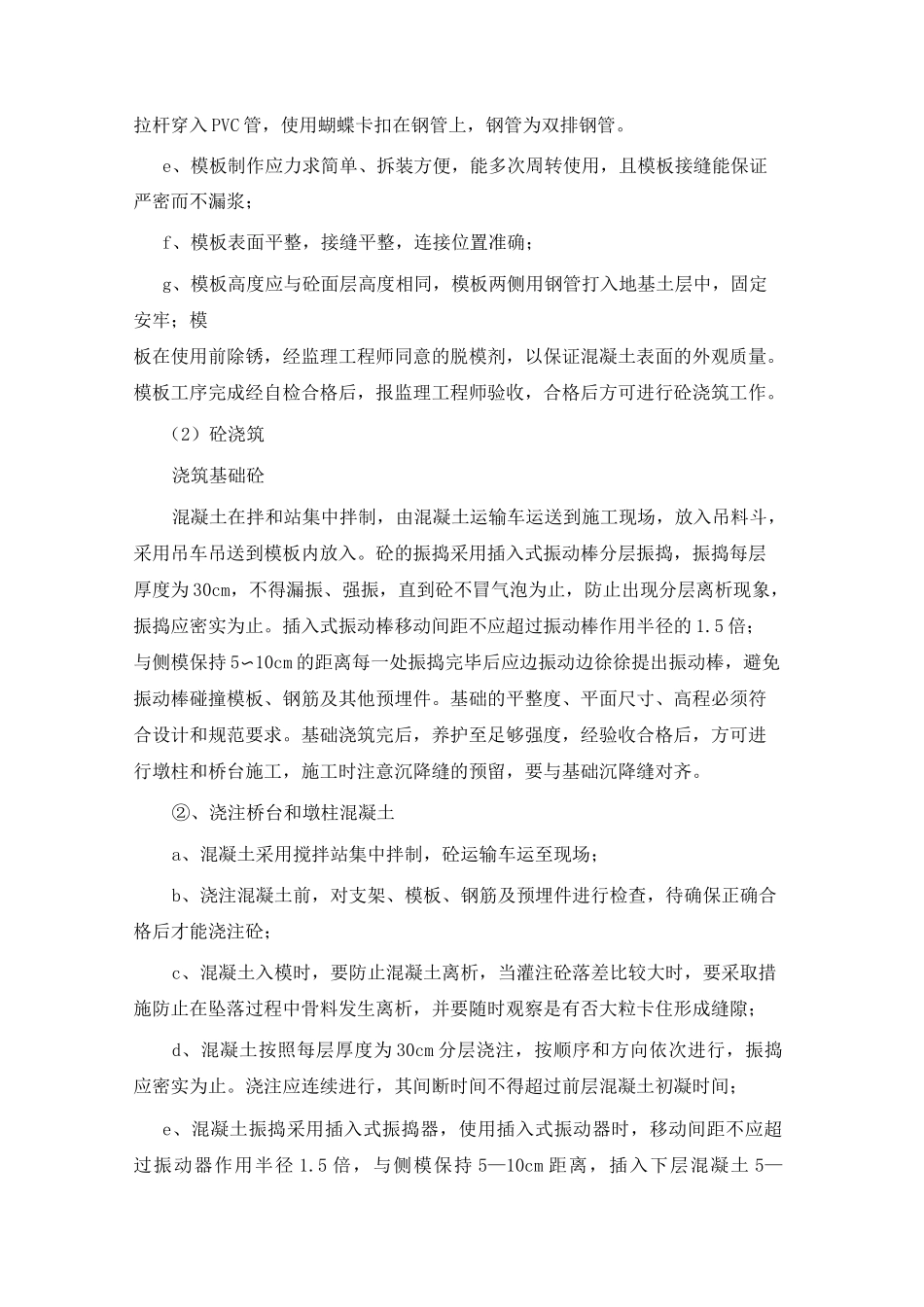

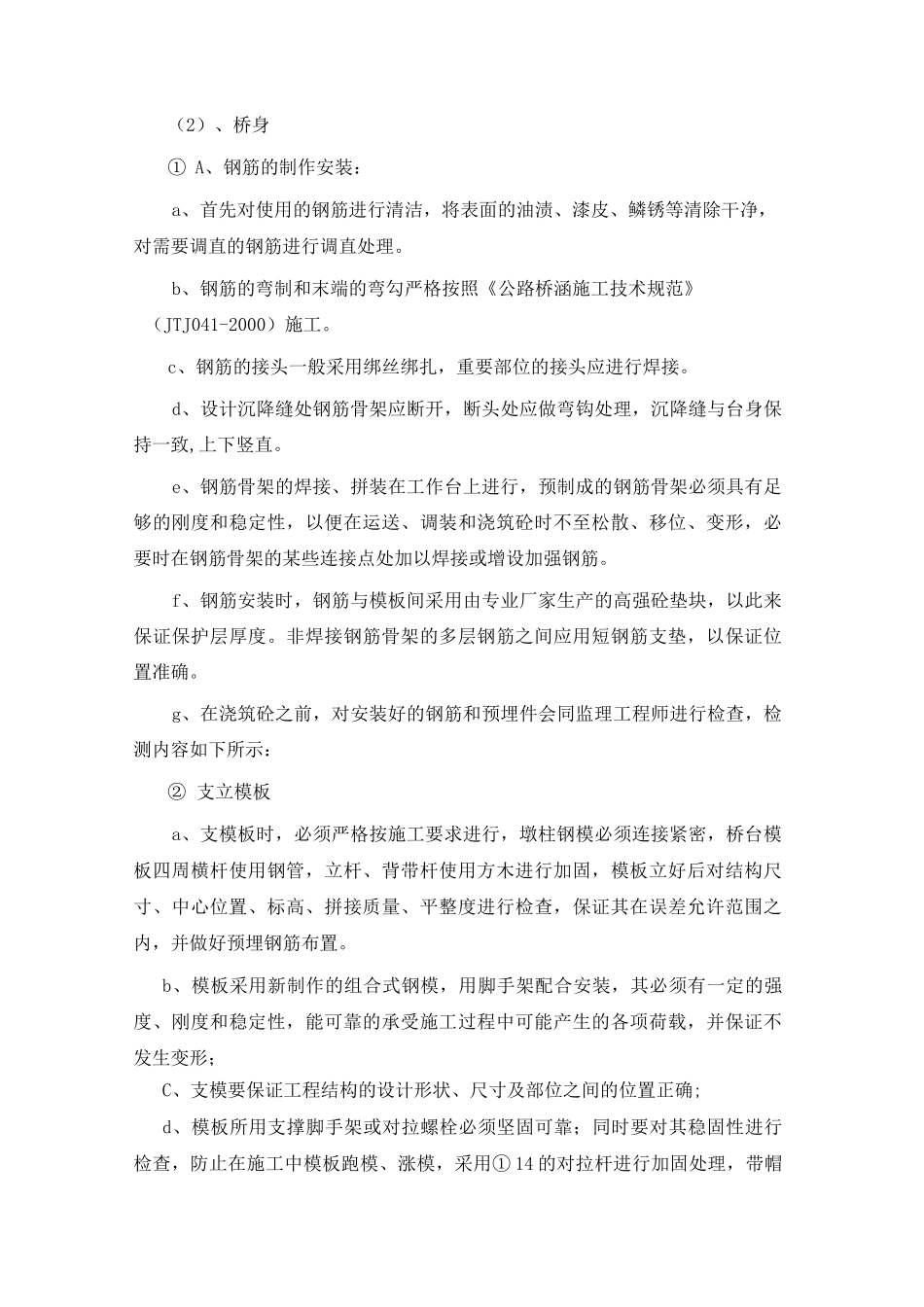

(2)、桥身①A、钢筋的制作安装:a、首先对使用的钢筋进行清洁,将表面的
