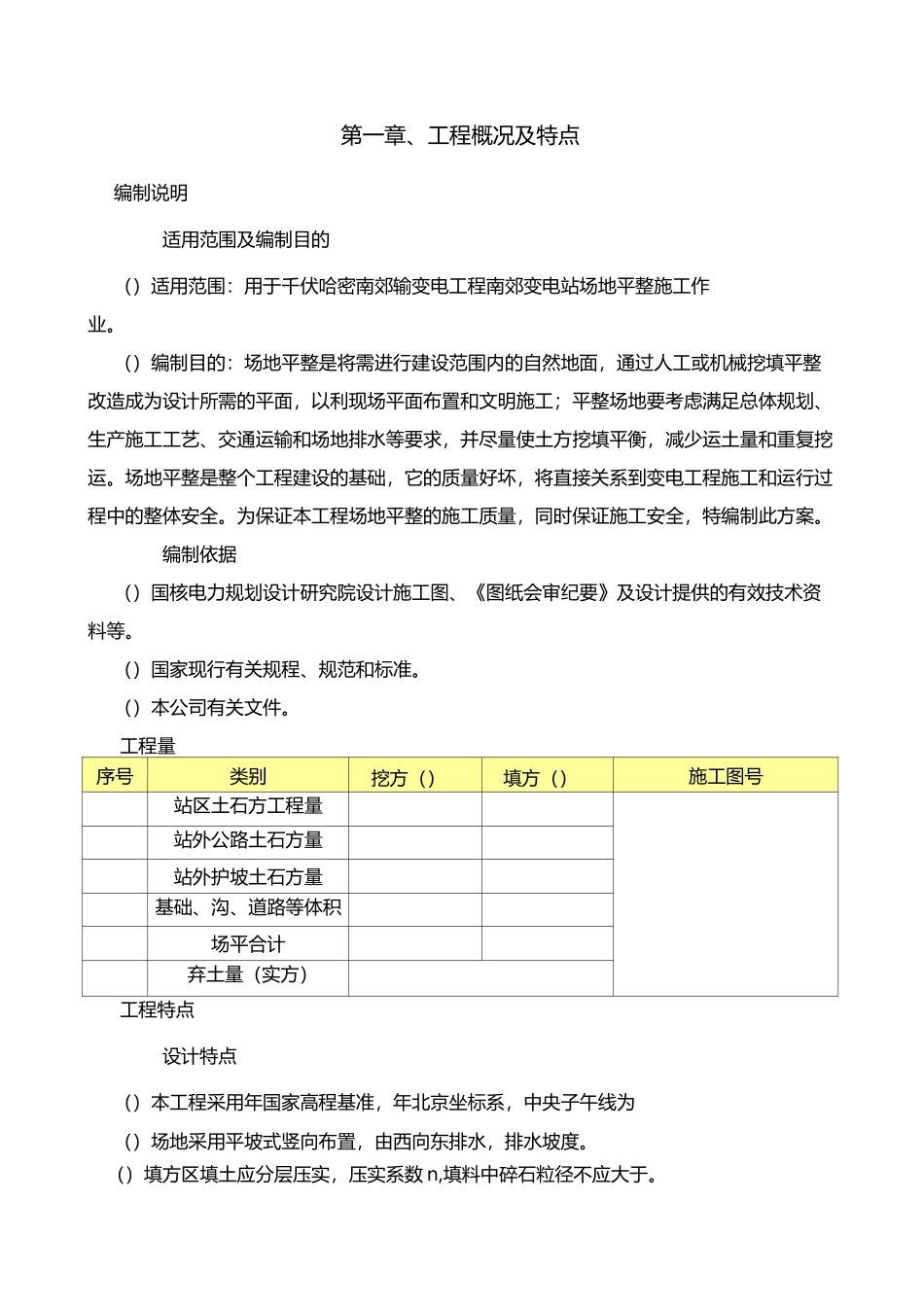

第一章、工程概况及特点第二章、施工组织机构第三章、施工总平面布置第四章、施工进度计划第五章、施工准备第六章、施工方案第七章、质量管理及主要控制措施第八章、安全管理及主要控制措施第九章、文明施工及环境保护第十章信息管理第一章、工程概况及特点编制说明适用范围及编制目的()适用范围:用于千伏哈密南郊输变电工程南郊变电站场地平整施工作业。()编制目的:场地平整是将需进行建设范围内的自然地面,通过人工或机械挖填平整改造成为设计所需的平面,以利现场平面布置和文明施工;平整场地要考虑满足总体规划、生产施工工艺、交通运输和场地排水等要求,并尽量使土方挖填平衡,减少运土量和重复挖运。场地平整是整个工程建设的基础,它的质量好坏,将直接关系到变电工程施工和运行过程中的整体安全。为保证本工程场地平整的施工质量,同时保证施工安全,特编制此方案。编制依据()国核电力规划设计研究院设计施工图、《图纸会审纪要》及设计提供的有效技术资料等。()国家现行有关规程、规范和标准。()本公司有关文件。工程量序号类别挖方()填方()施工图号站区土石方工程量站外公路土石方量站外护坡土石方量基础、沟、道路等体积场平合计弃土量(实方)工程特点设计特点()本工程采用年国家高程基准,年北京坐标系,中央子午线为()场地采用平坡式竖向布置,由西向东排水,排水坡度。()填方区填土应分层压实,压实系数n,填料中碎石粒径不应大于。()场平可先填土至略低于设计标高约米标高处,待站内建构筑物基础全部施工完成后,按竖向布置图的设计标高把剩余土方精平至场地设计标高。施工特点及难点()工期紧,工程量大,填方总量,挖方总量。()场地高差大,最大挖方深度为,最大填方高度为,最大高差为。()地质条件差、场平压实要求高、现场施工用水量不足:本站站区上层表面原土均为粉细砂,缺水,场平过程中需大量浇水方能达到设计压实系数,而现场水资源不足,如何平衡洒水量将是施工过程中一大难点。施工组织机构图(见下目经理兼第二章、施工组织机构监督其有效运行。项目副经理兼副总指挥()负责场地平整施工全过程的生产、劳动组织管理和调度。()负责对施工的过程进行控制,下达施工计划。()负责施工质量监控、安全监察和文明施工的组织管理。()项目经理不在时,代其行使项目经理职责。项目总工兼副总指挥()负责场地平整施工全过程的技术管理工作。()负责督促人员组织、材料供货计划、机具设备配置计划、技术交底、施工作业指导书等的制定和实施。()负责督促安全目标的实施、质量目标的落实,负责落实场地平整施工过程中质量、安全措施的实施情况。()负责落实场地平整施工期间信息管理工作的实施情况。()负责落实项目法人、监理部门在场地平整施工过程中对工程技术、质量、安全、文明施工等方面的要求。技术负责场地平整施工过程中所有的技术工作,落实技术作业指导书的实施,认真阅读设计文件和施工图纸,负责对施工人员进行施工技术交底和技术指导。质量()协助项目副经理项目副总工对质量工作实施管理。()负责施工质量监督和检查,负责向公司和监理工程师申请检查和验收。()参加工程材料的进货检验工作。()监督施工质量管理按公司《质量手册》和相关程序文件的规定有效地运行。()监督和指导施工队正确填写各种施工记录表。()负责施工质检及施工记录的资料整理。()负责向项目副经理项目副总工整理和提交质量监控工作报告。()受项目副经理项目副总工的委托,主持质量事故调查,并提交调查报告和处理意见。安全()负责场地平整期间施工安全监察管理工作。()负责向施工人员进行安全教育和安全交底工作。()对发现的安全隐患或安全问题提出整改意见并及时督促处理。物资()根据施工进度计划和施工组织措施,制定工器具和设备的配置计划,负责组织实施。()根据施工组织设计的工程进度计划,制定工程材料、物资供应计划并组织实施。()负责整理材质证明、试验报告。()负责组织工程材料工具等的采购。()负责设备及材料的接收、装卸、运输、保管、发放管理工作。()负责组织工程物资的进货检验,...
