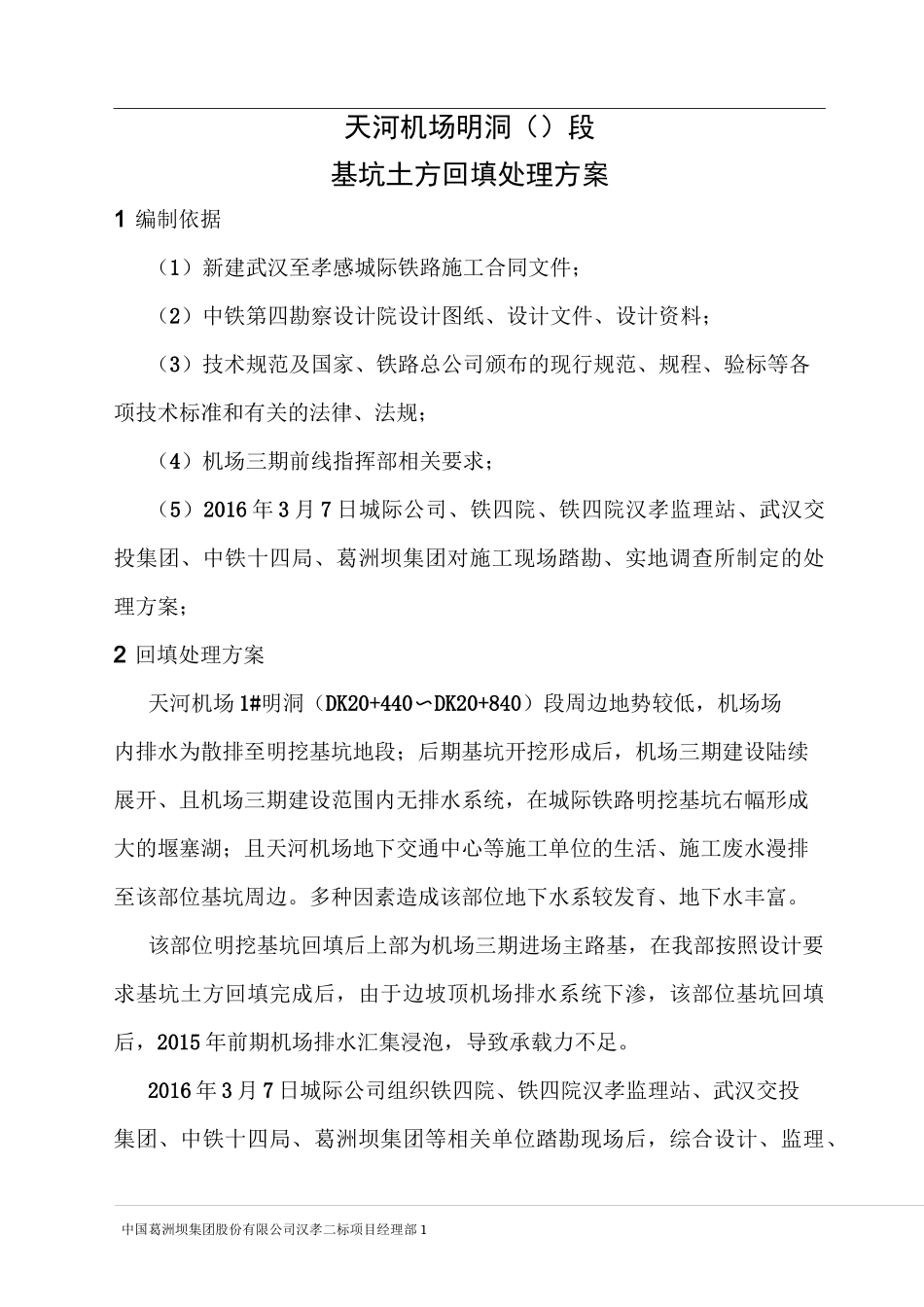

中国葛洲坝集团股份有限公司汉孝二标项目经理部1天河机场明洞()段基坑土方回填处理方案1编制依据(1)新建武汉至孝感城际铁路施工合同文件;(2)中铁第四勘察设计院设计图纸、设计文件、设计资料;(3)技术规范及国家、铁路总公司颁布的现行规范、规程、验标等各项技术标准和有关的法律、法规;(4)机场三期前线指挥部相关要求;(5)2016年3月7日城际公司、铁四院、铁四院汉孝监理站、武汉交投集团、中铁十四局、葛洲坝集团对施工现场踏勘、实地调查所制定的处理方案;2回填处理方案天河机场1#明洞(DK20+440〜DK20+840)段周边地势较低,机场场内排水为散排至明挖基坑地段;后期基坑开挖形成后,机场三期建设陆续展开、且机场三期建设范围内无排水系统,在城际铁路明挖基坑右幅形成大的堰塞湖;且天河机场地下交通中心等施工单位的生活、施工废水漫排至该部位基坑周边
多种因素造成该部位地下水系较发育、地下水丰富
该部位明挖基坑回填后上部为机场三期进场主路基,在我部按照设计要求基坑土方回填完成后,由于边坡顶机场排水系统下渗,该部位基坑回填后,2015年前期机场排水汇集浸泡,导致承载力不足

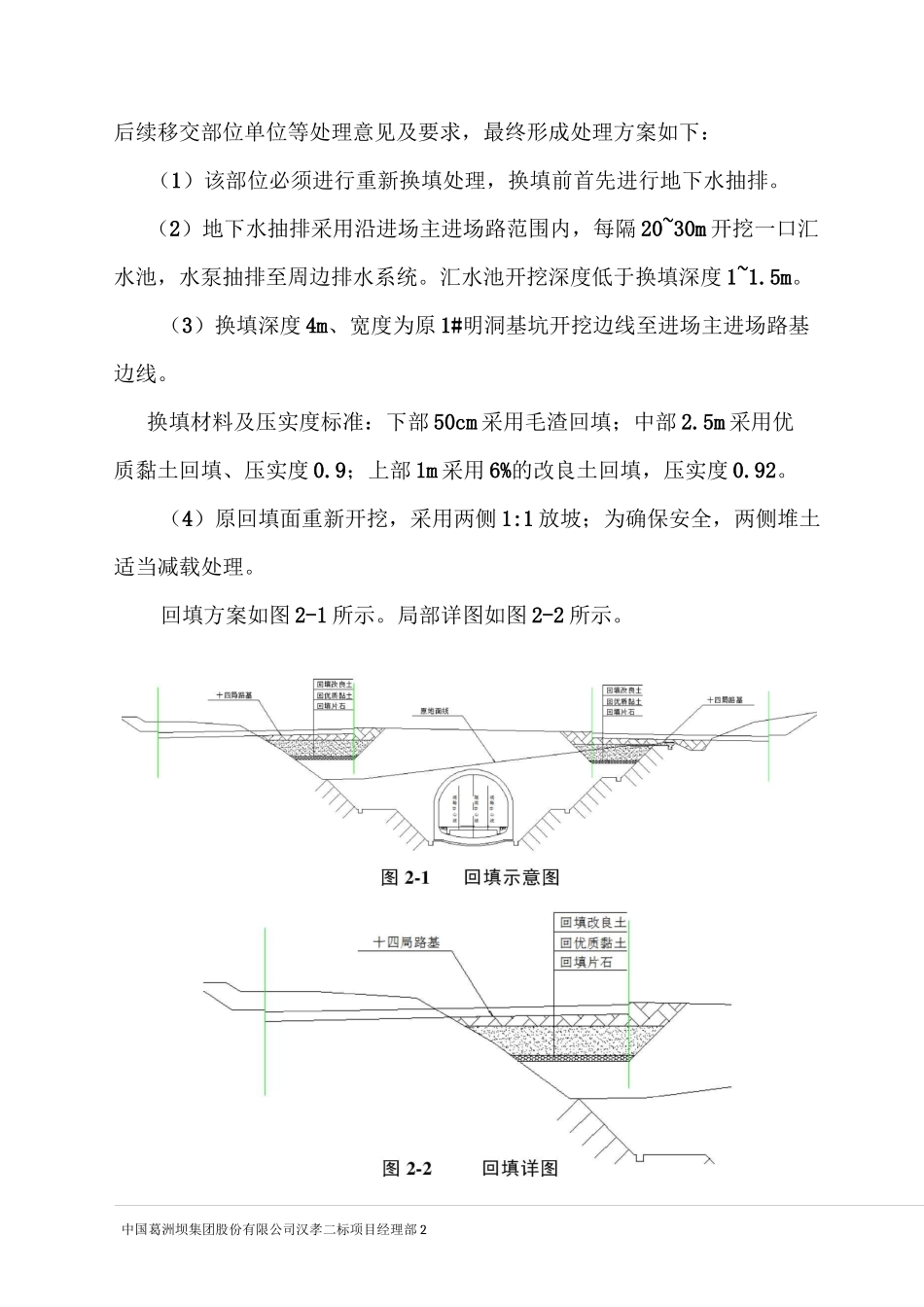

2016年3月7日城际公司组织铁四院、铁四院汉孝监理站、武汉交投集团、中铁十四局、葛洲坝集团等相关单位踏勘现场后,综合设计、监理、中国葛洲坝集团股份有限公司汉孝二标项目经理部2后续移交部位单位等处理意见及要求,最终形成处理方案如下:(1)该部位必须进行重新换填处理,换填前首先进行地下水抽排
(2)地下水抽排采用沿进场主进场路范围内,每隔20~30m开挖一口汇水池,水泵抽排至周边排水系统
汇水池开挖深度低于换填深度1~1
(3)换填深度4m、宽度为原1#明洞基坑开挖边线至进场主进场路基边线
换填材料及压实度标准:下部50cm采用毛渣回填;中部2
5m采用优质黏土回填、压实度0
9;上部1m采用6%的改良土回填,
