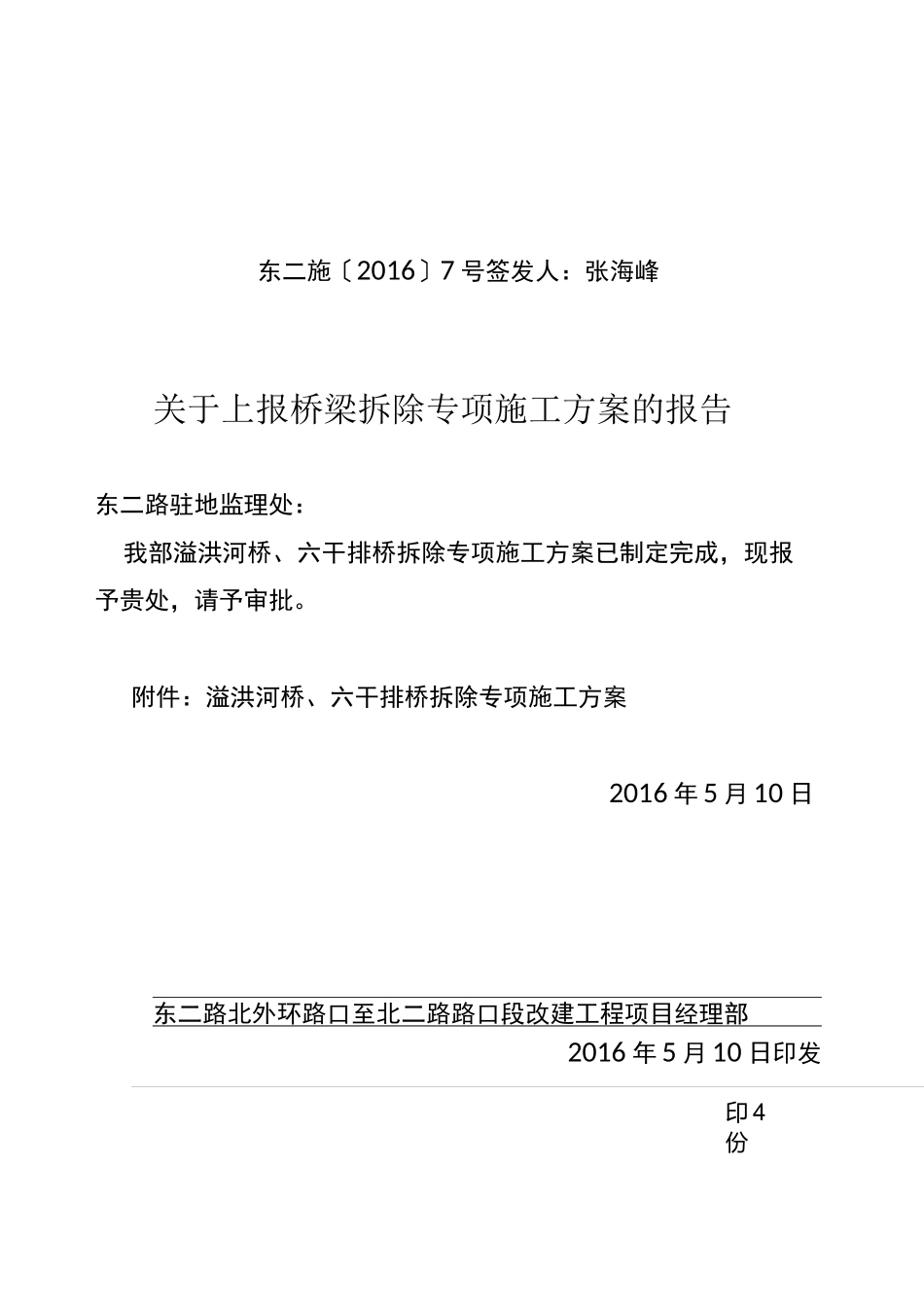

印4份东二施〔2016〕7号签发人:张海峰关于上报桥梁拆除专项施工方案的报告东二路驻地监理处:我部溢洪河桥、六干排桥拆除专项施工方案已制定完成,现报予贵处,请予审批
附件:溢洪河桥、六干排桥拆除专项施工方案2016年5月10日东二路北外环路口至北二路路口段改建工程项目经理部2016年5月10日印发旧桥拆除施工方案旧桥拆除施工方案一、工程概况:在本次拆除工程中拆除2座桥梁,分别是K5+804
0溢洪河桥和K8+048
溢洪河桥为3孔10米,桥梁全长30米,桥宽为16
3米,上部结构为10m钢筋混凝土空心板,下部结构采用柱式墩台、桩基础
六干排桥为5孔8米,桥梁全长40米,桥宽为14
5米,上部结构为8m钢筋混凝土空心板,下部结构采用柱式墩台、桩基础;桥面铺装为钢筋混凝土,桥面附属构造物包括防撞护栏等
施工时我单位选择长年从事建筑物拆除施工的专业施工队伍,通过对旧桥现场考查,制订安全合理施工方案
计划工期:2016年5月14日-2016年5月22日
二、施工前期准备现况2座旧桥均位于改建的东二路上,桥梁拆除的初步顺序为:溢洪河旧桥——六干排旧桥,根据现场实际情况可调整机械设备
拆除施工时将桥两端施工现场用围挡彻底封闭,外围所有通行路口均采用彩钢板围挡封闭,安排专人进行看护,并设置醒目禁行标志,禁止车辆及行人通行,严禁非施工人员进入施工现场;拆除施工前熟悉周围现场、探明地下各种管线和构筑物,避免在拆除施工中破坏地下不明管线或其它构筑物
施工顺序:交通便桥预留在桥梁东侧,综合考虑首先对旧桥西半幅拆除,此次拆除宽度约10米(旧桥总宽16米),东半幅部分6米采用搭设架杆做安全防护,桥梁南北通长40米(桥长32米),扶手上贴反光条,并设置安全网,临时保证非机动车辆及行人通行
预拆除的部分,桥头两侧采用围挡封堵
待东侧交通便桥完成后,桥梁全面封堵,对桥梁整体拆除

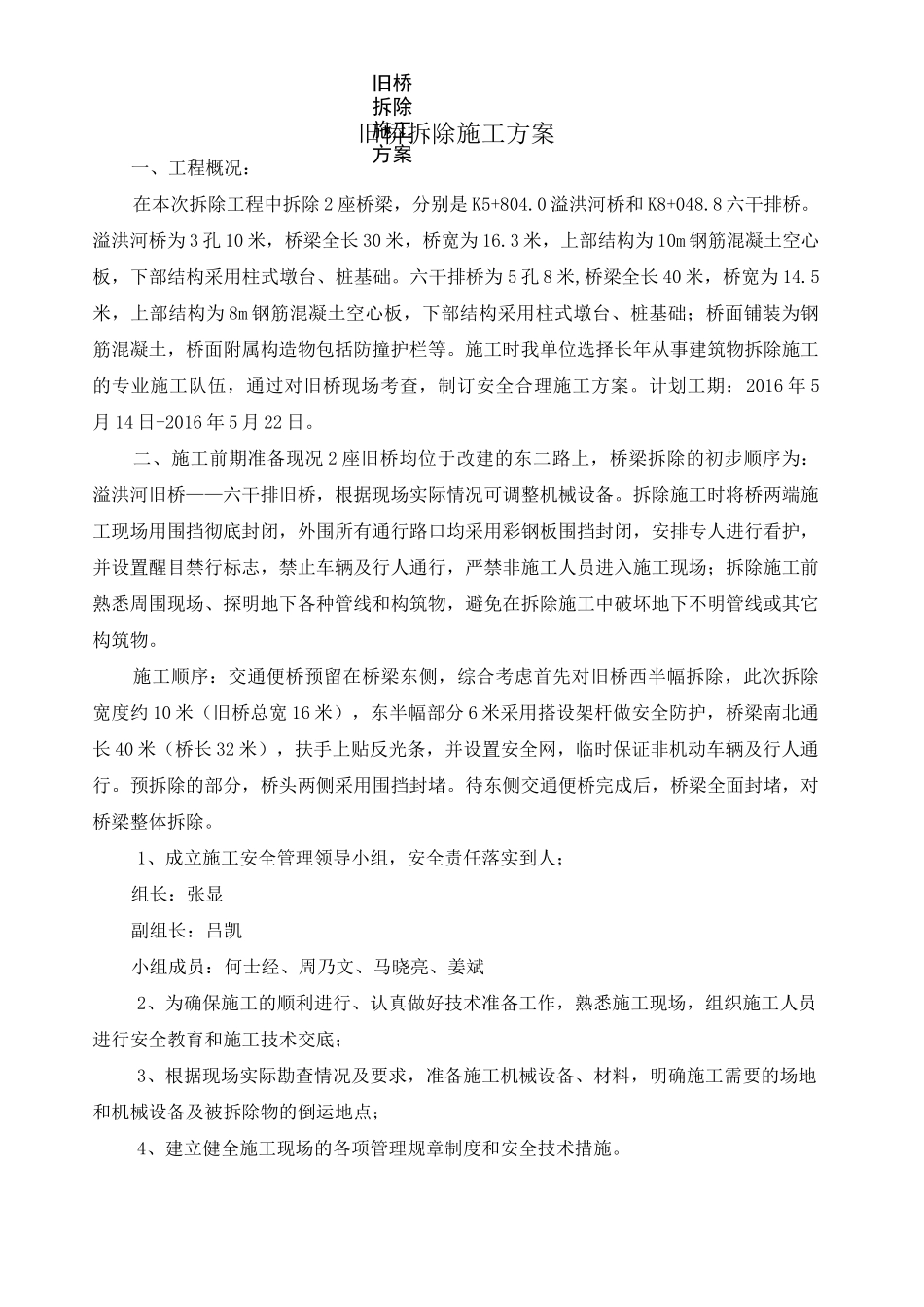

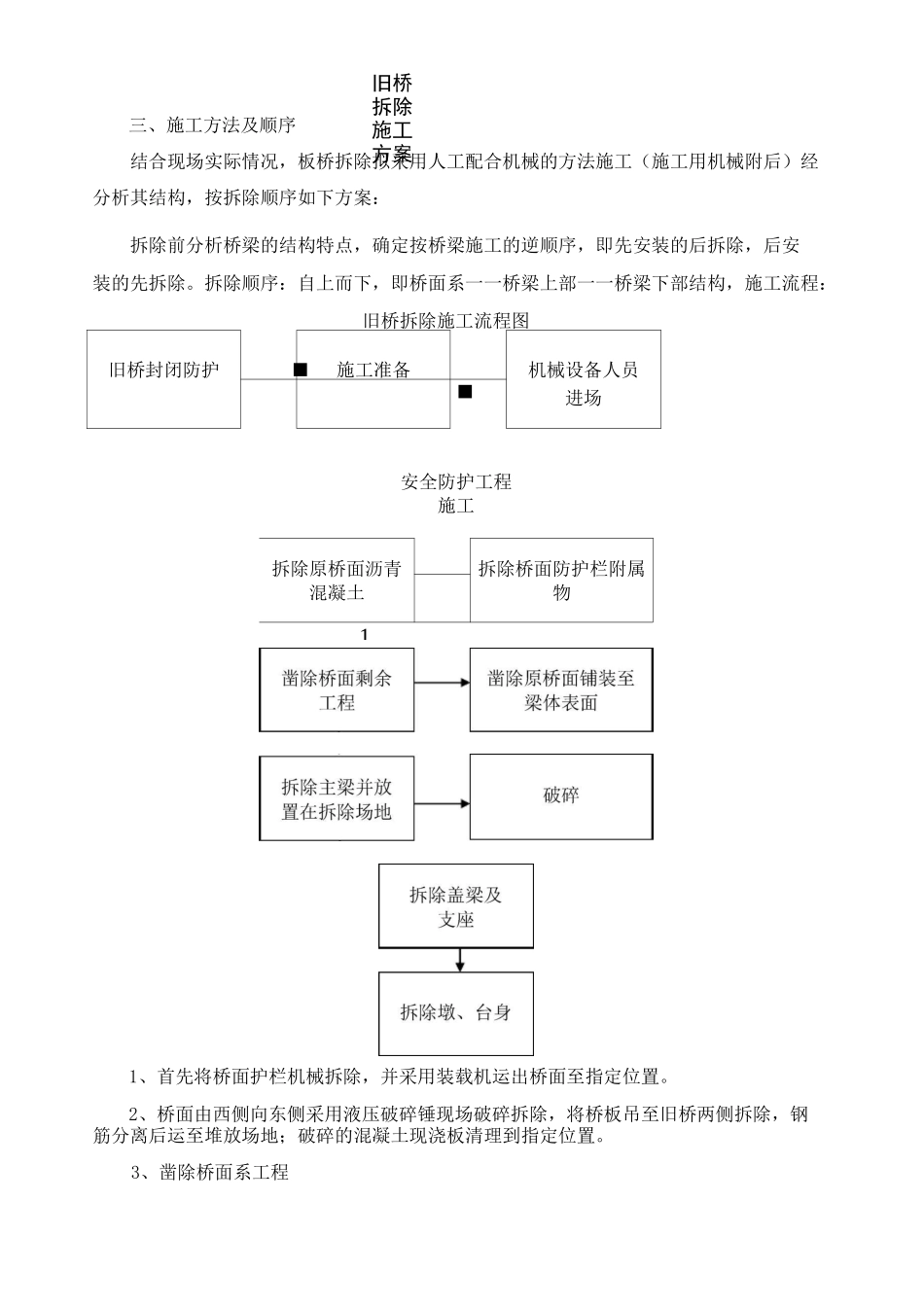

1、成立施工安
