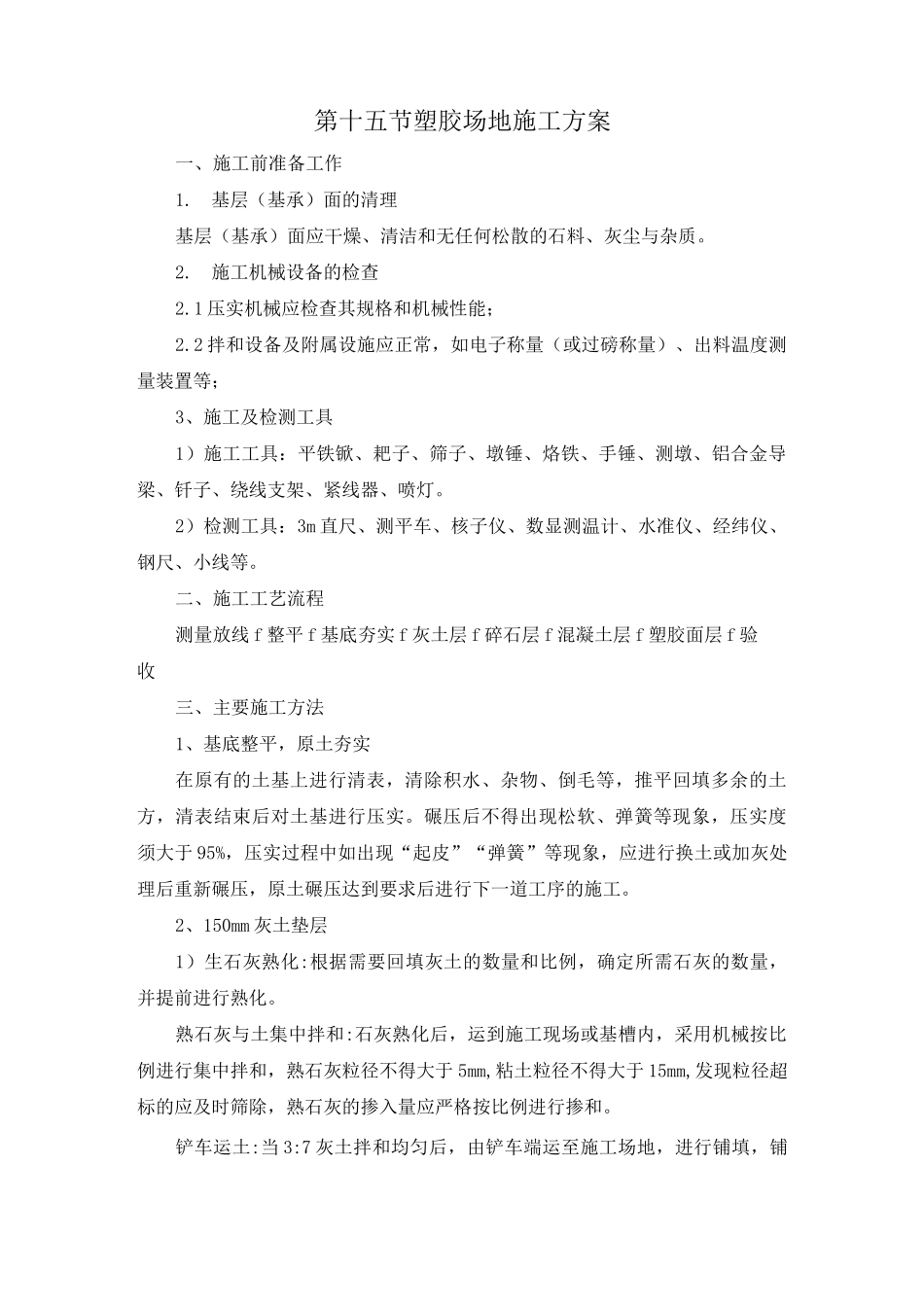

第十五节塑胶场地施工方案一、施工前准备工作1
基层(基承)面的清理基层(基承)面应干燥、清洁和无任何松散的石料、灰尘与杂质
施工机械设备的检查2
1压实机械应检查其规格和机械性能;2
2拌和设备及附属设施应正常,如电子称量(或过磅称量)、出料温度测量装置等;3、施工及检测工具1)施工工具:平铁锨、耙子、筛子、墩锤、烙铁、手锤、测墩、铝合金导梁、钎子、绕线支架、紧线器、喷灯
2)检测工具:3m直尺、测平车、核子仪、数显测温计、水准仪、经纬仪、钢尺、小线等
二、施工工艺流程测量放线f整平f基底夯实f灰土层f碎石层f混凝土层f塑胶面层f验收三、主要施工方法1、基底整平,原土夯实在原有的土基上进行清表,清除积水、杂物、倒毛等,推平回填多余的土方,清表结束后对土基进行压实
碾压后不得出现松软、弹簧等现象,压实度须大于95%,压实过程中如出现“起皮”“弹簧”等现象,应进行换土或加灰处理后重新碾压,原土碾压达到要求后进行下一道工序的施工
2、150mm灰土垫层1)生石灰熟化:根据需要回填灰土的数量和比例,确定所需石灰的数量,并提前进行熟化
熟石灰与土集中拌和:石灰熟化后,运到施工现场或基槽内,采用机械按比例进行集中拌和,熟石灰粒径不得大于5mm,粘土粒径不得大于15mm,发现粒径超标的应及时筛除,熟石灰的掺入量应严格按比例进行掺和
铲车运土:当3:7灰土拌和均匀后,由铲车端运至施工场地,进行铺填,铺设厚度150m,保证压实度达到95%以上
2)二次拌和:当回填土虚铺完毕,进行二次拌和,拌和遍数2~3遍,保证拌和均匀
3)压实:3:7灰土拌和均匀后,采用蛙式打夯机进行夯实,压实度达到95%以上

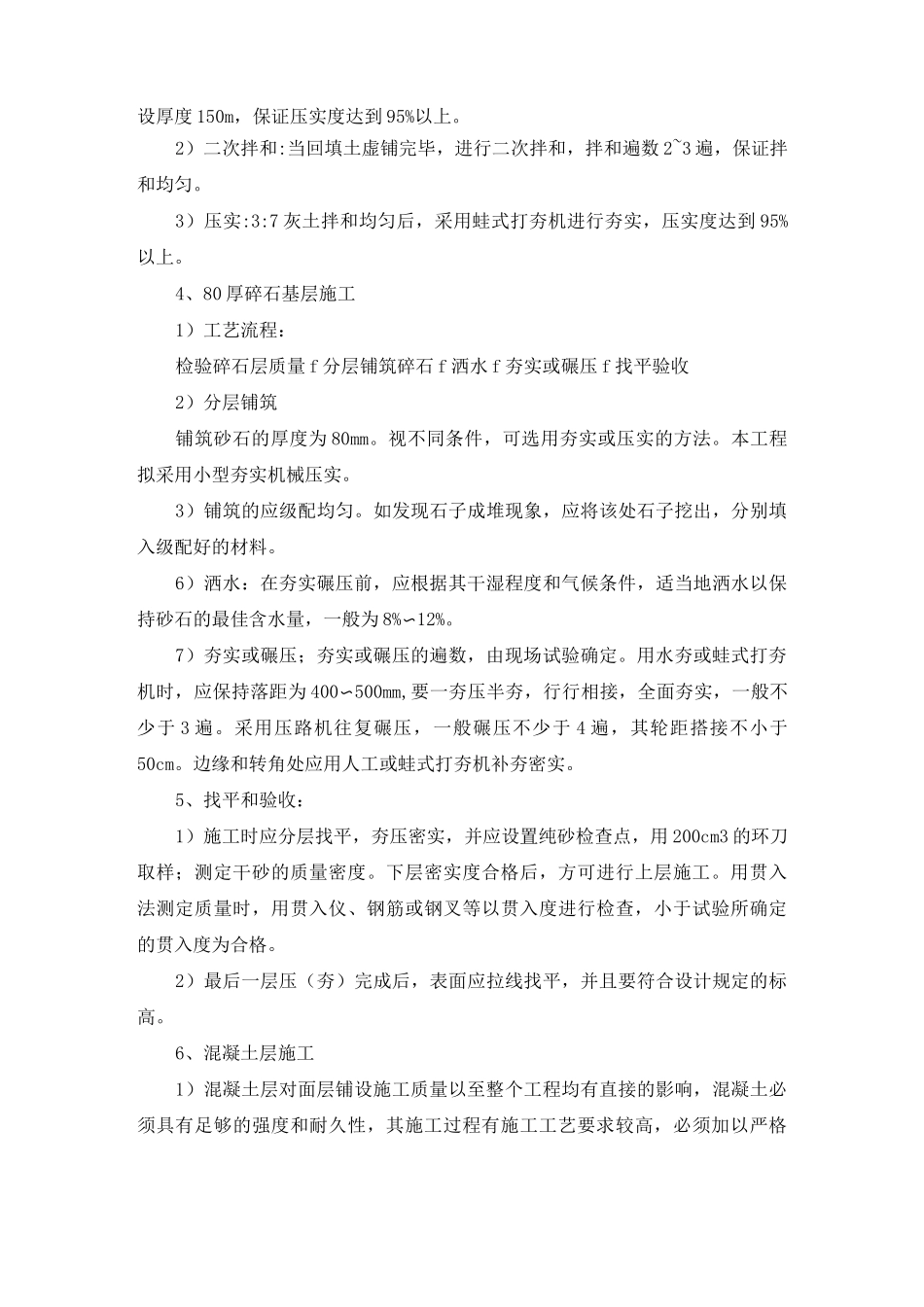

4、80厚碎石基层施工1)工艺流程:检验碎石层质量f分层铺筑碎石f洒水f夯实或碾压f找平验收2)分层铺筑铺筑砂石的厚度为80mm
视不同条件,可选用夯实或压实的方法
本工程拟采用小型夯实机械压实
