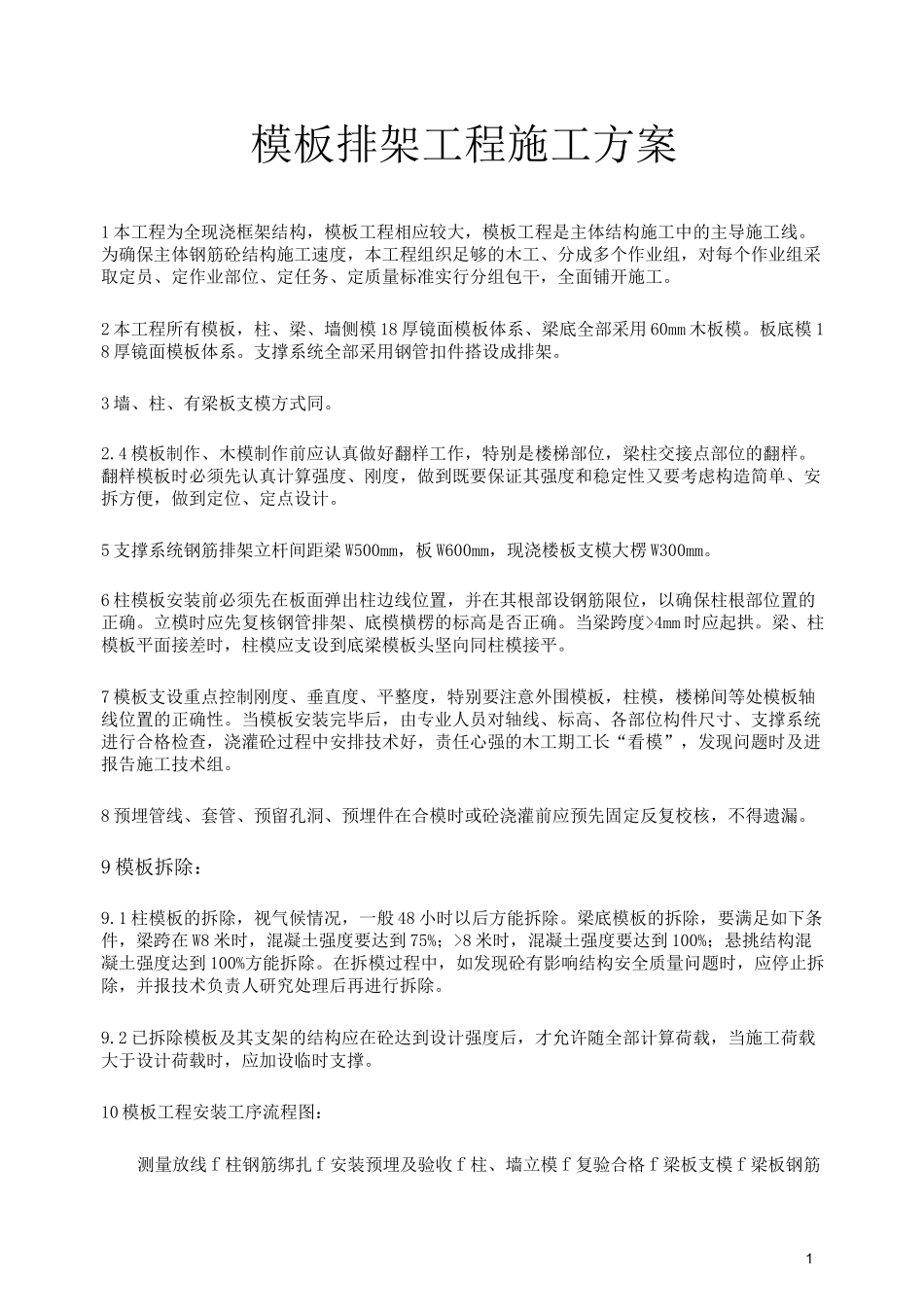

1模板排架工程施工方案1本工程为全现浇框架结构,模板工程相应较大,模板工程是主体结构施工中的主导施工线
为确保主体钢筋砼结构施工速度,本工程组织足够的木工、分成多个作业组,对每个作业组采取定员、定作业部位、定任务、定质量标准实行分组包干,全面铺开施工
2本工程所有模板,柱、梁、墙侧模18厚镜面模板体系、梁底全部采用60mm木板模
板底模18厚镜面模板体系
支撑系统全部采用钢管扣件搭设成排架
3墙、柱、有梁板支模方式同
4模板制作、木模制作前应认真做好翻样工作,特别是楼梯部位,梁柱交接点部位的翻样
翻样模板时必须先认真计算强度、刚度,做到既要保证其强度和稳定性又要考虑构造简单、安拆方便,做到定位、定点设计
5支撑系统钢筋排架立杆间距梁W500mm,板W600mm,现浇楼板支模大楞W300mm
6柱模板安装前必须先在板面弹出柱边线位置,并在其根部设钢筋限位,以确保柱根部位置的正确
立模时应先复核钢管排架、底模横楞的标高是否正确
当梁跨度>4mm时应起拱
梁、柱模板平面接差时,柱模应支设到底梁模板头坚向同柱模接平
7模板支设重点控制刚度、垂直度、平整度,特别要注意外围模板,柱模,楼梯间等处模板轴线位置的正确性
当模板安装完毕后,由专业人员对轴线、标高、各部位构件尺寸、支撑系统进行合格检查,浇灌砼过程中安排技术好,责任心强的木工期工长“看模”,发现问题时及进报告施工技术组
8预埋管线、套管、预留孔洞、预埋件在合模时或砼浇灌前应预先固定反复校核,不得遗漏
9模板拆除:9
1柱模板的拆除,视气候情况,一般48小时以后方能拆除
梁底模板的拆除,要满足如下条件,梁跨在W8米时,混凝土强度要达到75%;>8米时,混凝土强度要达到100%;悬挑结构混凝土强度达到100%方能拆除
在拆模过程中,如发现砼有影响结构安全质量问题时,应停止拆除,并报技术负责人研究处理后再进行拆除
2已拆除模板
