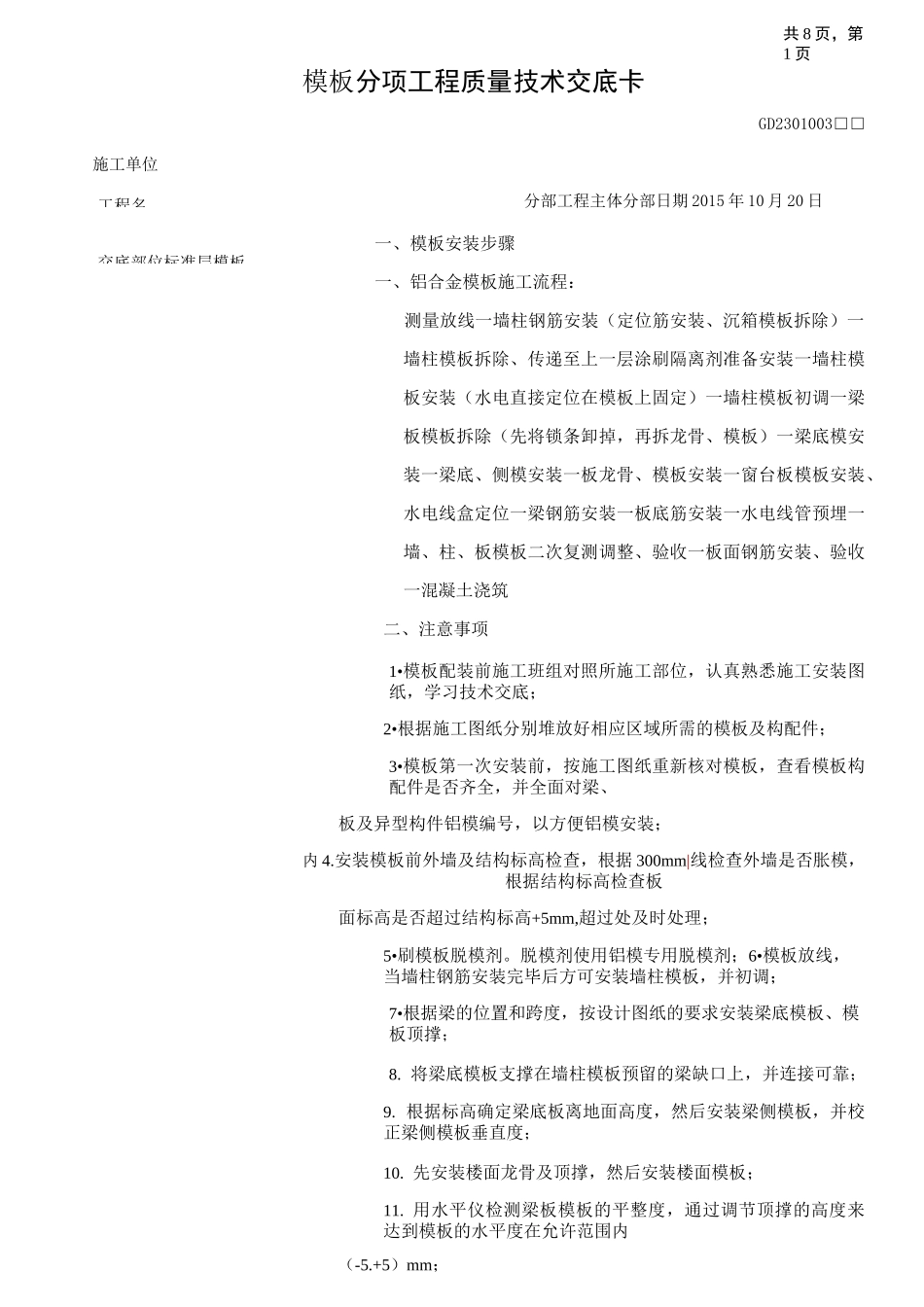

工程名交底部位标准层模板共8页,第1页模板分项工程质量技术交底卡GD2301003□□分部工程主体分部日期2015年10月20日一、模板安装步骤一、铝合金模板施工流程:测量放线一墙柱钢筋安装(定位筋安装、沉箱模板拆除)一墙柱模板拆除、传递至上一层涂刷隔离剂准备安装一墙柱模板安装(水电直接定位在模板上固定)一墙柱模板初调一梁板模板拆除(先将锁条卸掉,再拆龙骨、模板)一梁底模安装一梁底、侧模安装一板龙骨、模板安装一窗台板模板安装、水电线盒定位一梁钢筋安装一板底筋安装一水电线管预埋一墙、柱、板模板二次复测调整、验收一板面钢筋安装、验收一混凝土浇筑二、注意事项1•模板配装前施工班组对照所施工部位,认真熟悉施工安装图纸,学习技术交底;2•根据施工图纸分别堆放好相应区域所需的模板及构配件;3•模板第一次安装前,按施工图纸重新核对模板,查看模板构配件是否齐全,并全面对梁、板及异型构件铝模编号,以方便铝模安装;内4
安装模板前外墙及结构标高检查,根据300mm|线检查外墙是否胀模,根据结构标高检查板面标高是否超过结构标高+5mm,超过处及时处理;5•刷模板脱模剂
脱模剂使用铝模专用脱模剂;6•模板放线,当墙柱钢筋安装完毕后方可安装墙柱模板,并初调;7•根据梁的位置和跨度,按设计图纸的要求安装梁底模板、模板顶撑;8
将梁底模板支撑在墙柱模板预留的梁缺口上,并连接可靠;9
根据标高确定梁底板离地面高度,然后安装梁侧模板,并校正梁侧模板垂直度;10
先安装楼面龙骨及顶撑,然后安装楼面模板;11
用水平仪检测梁板模板的平整度,通过调节顶撑的高度来达到模板的水平度在允许范围内(-5
+5)mm;施工单位12
检查各个接口缝隙情况,超过规定要求的必须粘贴泡沫双面胶条防止漏浆;13
砼浇注时,安排专门的人员留守,以提前发现并解决砼浇注时可能出现的模板下沉、爆模等问题,并调节天花平整度[10mm内);工程
