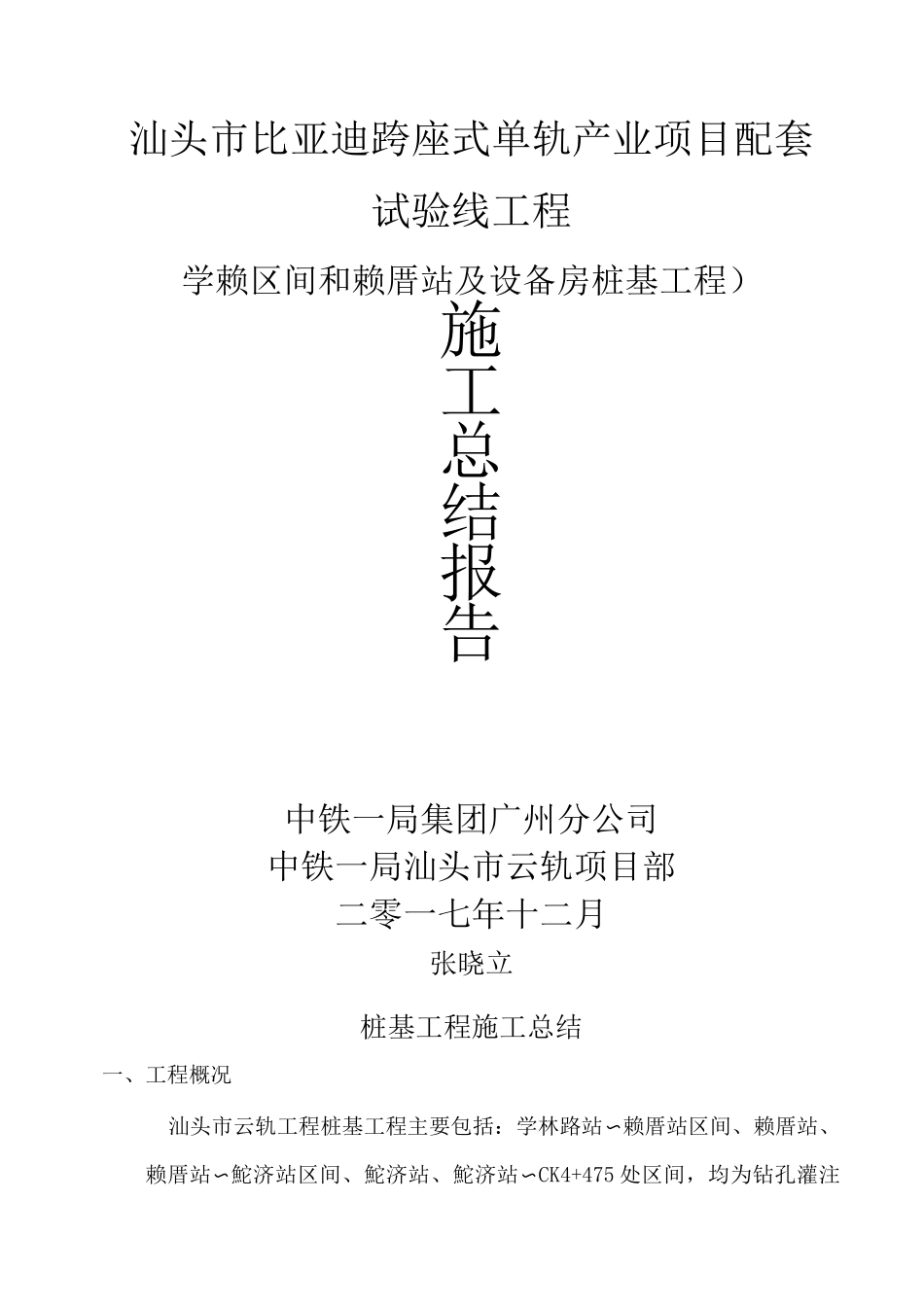

汕头市比亚迪跨座式单轨产业项目配套试验线工程学赖区间和赖厝站及设备房桩基工程)施工总结报告中铁一局集团广州分公司中铁一局汕头市云轨项目部二零一七年十二月张晓立桩基工程施工总结一、工程概况汕头市云轨工程桩基工程主要包括:学林路站〜赖厝站区间、赖厝站、赖厝站〜鮀济站区间、鮀济站、鮀济站〜CK4+475处区间,均为钻孔灌注桩,桩径lm

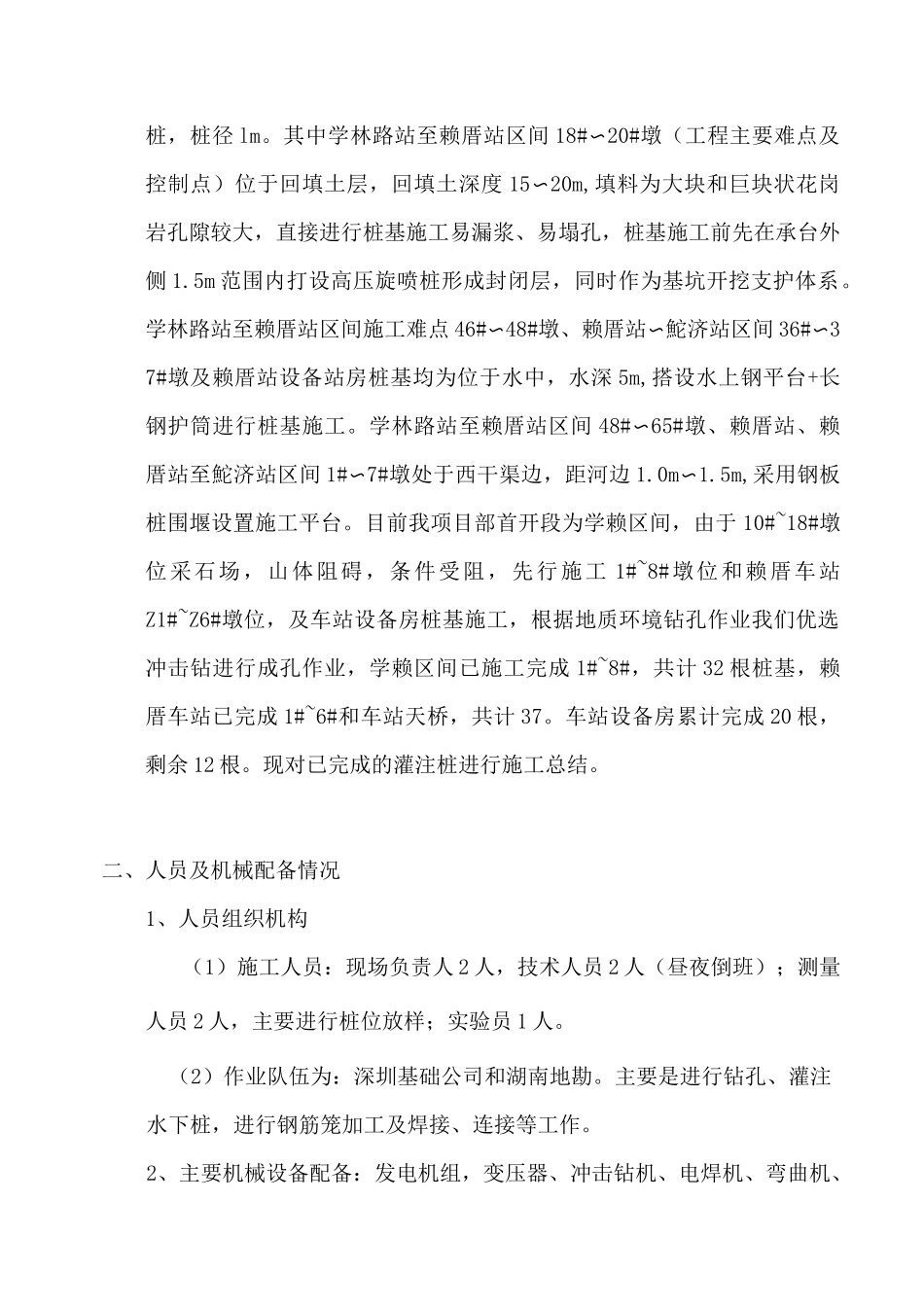

其中学林路站至赖厝站区间18#〜20#墩(工程主要难点及控制点)位于回填土层,回填土深度15〜20m,填料为大块和巨块状花岗岩孔隙较大,直接进行桩基施工易漏浆、易塌孔,桩基施工前先在承台外侧1
5m范围内打设高压旋喷桩形成封闭层,同时作为基坑开挖支护体系
学林路站至赖厝站区间施工难点46#〜48#墩、赖厝站〜鮀济站区间36#〜37#墩及赖厝站设备站房桩基均为位于水中,水深5m,搭设水上钢平台+长钢护筒进行桩基施工
学林路站至赖厝站区间48#〜65#墩、赖厝站、赖厝站至鮀济站区间1#〜7#墩处于西干渠边,距河边1
5m,采用钢板桩围堰设置施工平台
目前我项目部首开段为学赖区间,由于10#~18#墩位采石场,山体阻碍,条件受阻,先行施工1#~8#墩位和赖厝车站Z1#~Z6#墩位,及车站设备房桩基施工,根据地质环境钻孔作业我们优选冲击钻进行成孔作业,学赖区间已施工完成1#~8#,共计32根桩基,赖厝车站已完成1#~6#和车站天桥,共计37
车站设备房累计完成20根,剩余12根
现对已完成的灌注桩进行施工总结
二、人员及机械配备情况1、人员组织机构(1)施工人员:现场负责人2人,技术人员2人(昼夜倒班);测量人员2人,主要进行桩位放样;实验员1人
(2)作业队伍为:深圳基础公司和湖南地勘
主要是进行钻孔、灌注水下桩,进行钢筋笼加工及焊接、连接等工作

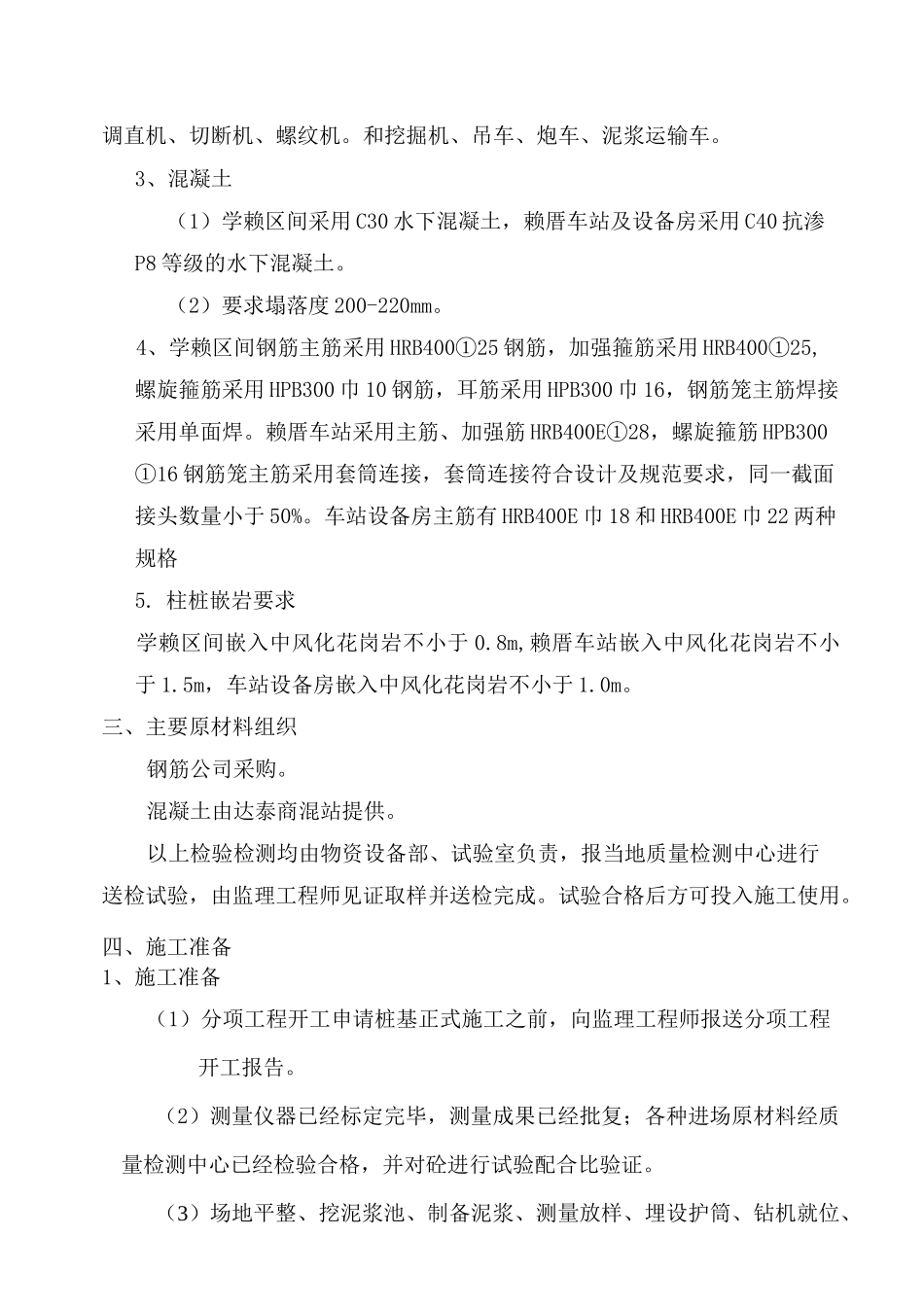

2、主要机械设备配备:发电机组,变压器、冲击钻机、电焊机、弯曲机、调直机、切断机、螺纹机
