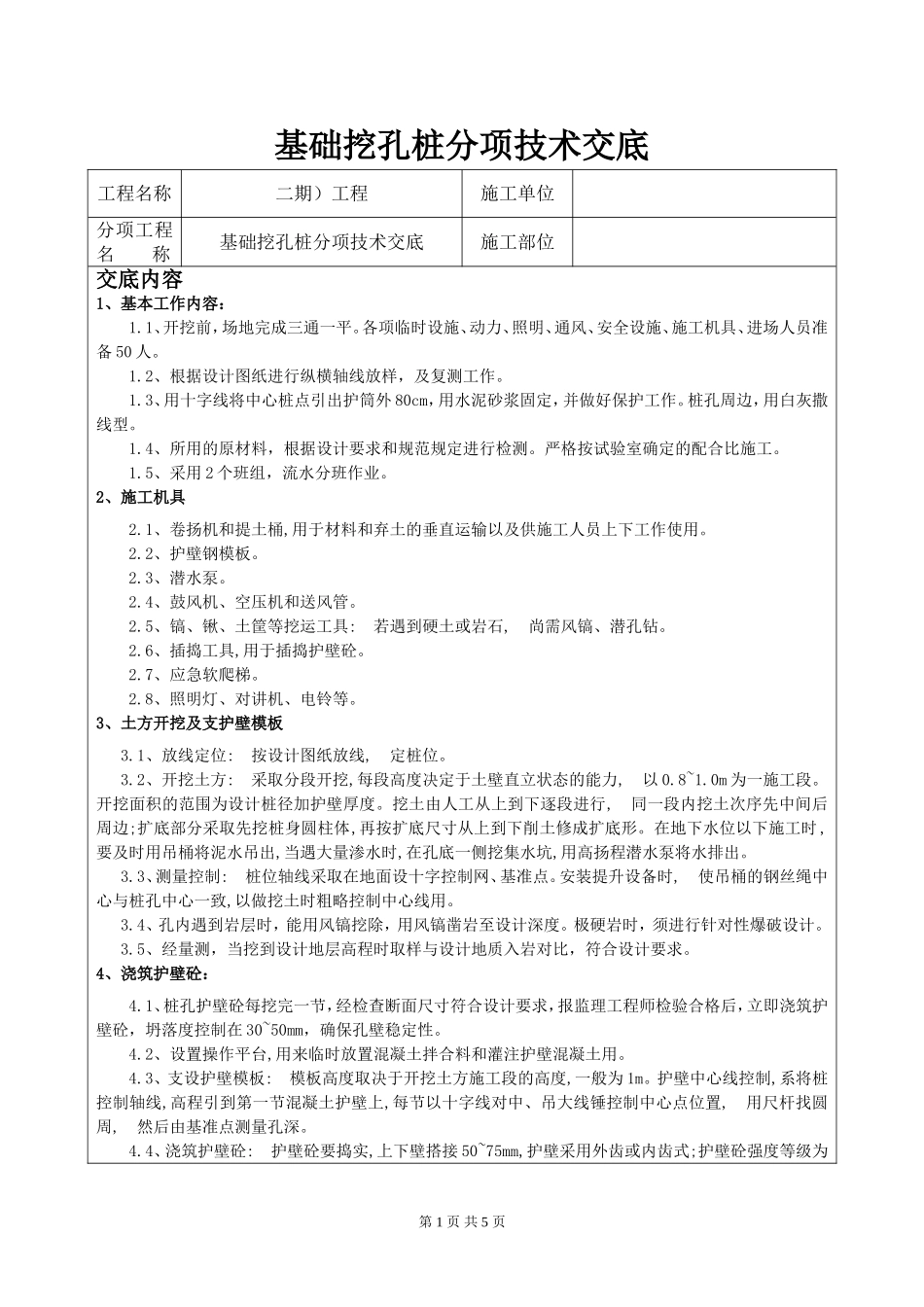

第1页共5页基础挖孔桩分项技术交底工程名称二期)工程施工单位分项工程名称基础挖孔桩分项技术交底施工部位交底内容1、基本工作内容:1
1、开挖前,场地完成三通一平
各项临时设施、动力、照明、通风、安全设施、施工机具、进场人员准备50人
2、根据设计图纸进行纵横轴线放样,及复测工作
3、用十字线将中心桩点引出护筒外80cm,用水泥砂浆固定,并做好保护工作
桩孔周边,用白灰撒线型
4、所用的原材料,根据设计要求和规范规定进行检测
严格按试验室确定的配合比施工
5、采用2个班组,流水分班作业
2、施工机具2
1、卷扬机和提土桶,用于材料和弃土的垂直运输以及供施工人员上下工作使用
2、护壁钢模板
4、鼓风机、空压机和送风管
5、镐、锹、土筐等挖运工具:若遇到硬土或岩石,尚需风镐、潜孔钻
6、插捣工具,用于插捣护壁砼
7、应急软爬梯
8、照明灯、对讲机、电铃等
3、土方开挖及支护壁模板3
1、放线定位:按设计图纸放线,定桩位
2、开挖土方:采取分段开挖,每段高度决定于土壁直立状态的能力,以0
0m为一施工段
开挖面积的范围为设计桩径加护壁厚度
挖土由人工从上到下逐段进行,同一段内挖土次序先中间后周边;扩底部分采取先挖桩身圆柱体,再按扩底尺寸从上到下削土修成扩底形
在地下水位以下施工时,要及时用吊桶将泥水吊出,当遇大量渗水时,在孔底一侧挖集水坑,用高扬程潜水泵将水排出
3、测量控制:桩位轴线采取在地面设十字控制网、基准点
安装提升设备时,使吊桶的钢丝绳中心与桩孔中心一致,以做挖土时粗略控制中心线用
4、孔内遇到岩层时,能用风镐挖除,用风镐凿岩至设计深度
极硬岩时,须进行针对性爆破设计
5、经量测,当挖到设计地层高程时取样与设计地质入岩对比,符合设计要求
4、浇筑护壁砼:4
1、桩孔护壁砼每挖完一节,经检查断面
