第9页共9页日交付明细合计(套数)备注10月30日#10月31日#11月1日#11月2日物业办公室#11月3日#11月4日#11月5日#套套套套套套套项目交付倒排计划一、交付楼座明细及户数:需交付的楼号合计备注拟定于年月日X\X\X\X\X\X\X\X\X\X\X\X\X\XX栋X个单元X户开始交付、交付时间地点及交付明细:注:结合销售管理部、工程部,根据现场存在的问题对业主进行分类,分时分类发放入伙通知,避免有特殊情况的业主集中在同一时间接房,特殊业主专人接待沟通

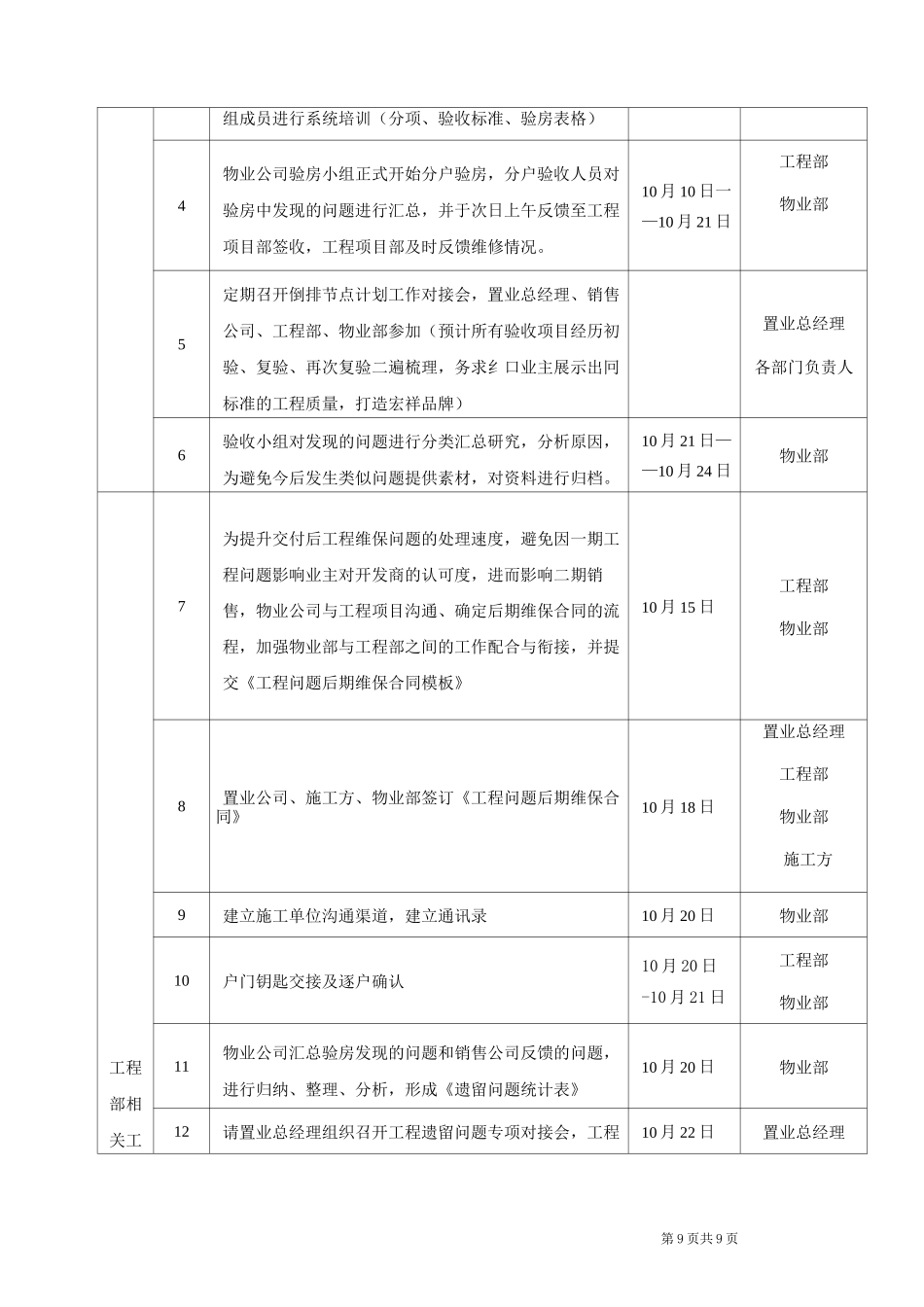

(收集信息负人:售楼部负责人)、重要节点工作:以10月30日交房倒推各项工作)序号工作内容完成时间责任人1物业公司根据工程项目提供的时间节点制定《一期交付倒排计划》10月1日物业部2物业公司根据工程项目提供的时间节点制定《一期验房倒排计划》10月1日物业部3依据各部门商定的《验房操作标准》,物业公司对验房小10月10日物业部交付时间交付地点第9页共9页组成员进行系统培训(分项、验收标准、验房表格)4物业公司验房小组正式开始分户验房,分户验收人员对验房中发现的问题进行汇总,并于次日上午反馈至工程项目部签收,工程项目部及时反馈维修情况
10月10日一—10月21日工程部物业部5定期召开倒排节点计划工作对接会,置业总经理、销售公司、工程部、物业部参加(预计所有验收项目经历初验、复验、再次复验二遍梳理,务求纟口业主展示出冋标准的工程质量,打造宏祥品牌)置业总经理各部门负责人6验收小组对发现的问题进行分类汇总研究,分析原因,为避免今后发生类似问题提供素材,对资料进行归档

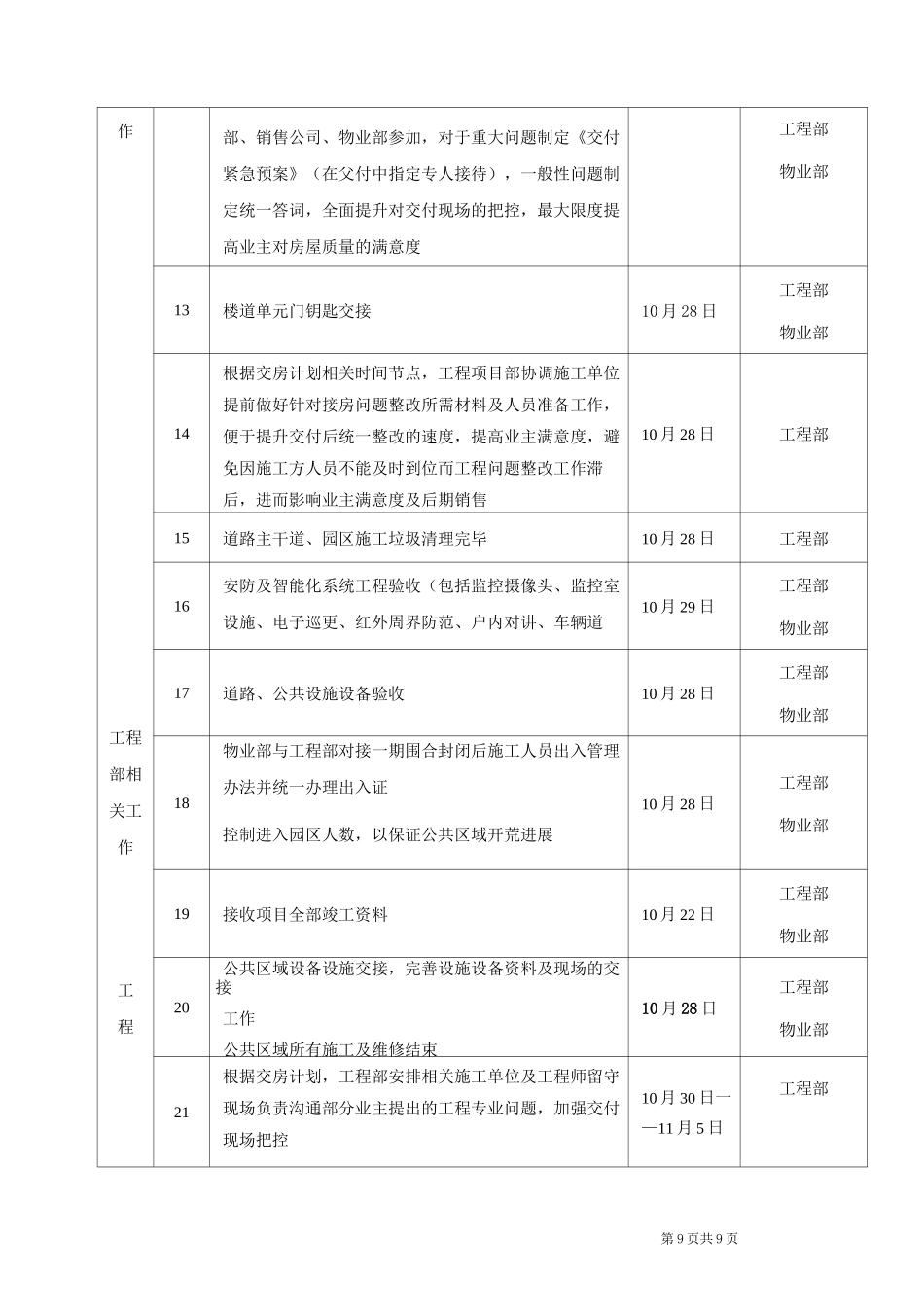

10月21日——10月24日物业部工程部相关工7为提升交付后工程维保问题的处理速度,避免因一期工程问题影响业主对开发商的认可度,进而影响二期销售,物业公司与工程项目沟通、确定后期维保合同的流程,加强物业部与工程部之间的工作配合与衔接,并提交《工程问题后期
