5大桥桩基工程施工专项方案为了加强钻孔灌注桩施工期间的技术管理,保证工程质量,现对本合同段钻孔灌注桩施工制定出以下具体方案:一、编制依据1、《工程测量规范》GB50026—20072、《公路桥涵施工技术规范》(JTG/T50—2011)3、《公路工程质量检验评定标准》(JTJF80/1—2004)4、《公路工程施工安全技术规范》(JTJ076—95)5、昌吉农业科技园区伴渠路重要农村公路改建工程《第三册第四篇桥梁、涵洞施工图设计》二、施工工艺1、桩基的施工本工程桥墩基础为钻孔桩基础
根据本工程地质特点及进度要求,桩基施工采用SR250C型反循环钻机成孔,钢筋骨架在现场加工,槽墩桩基础设计桩成41米,钢筋笼均采用两节,孔口焊接,40t吊车分节吊装入孔,电弧焊焊接组装,直升导管法灌注水下砼

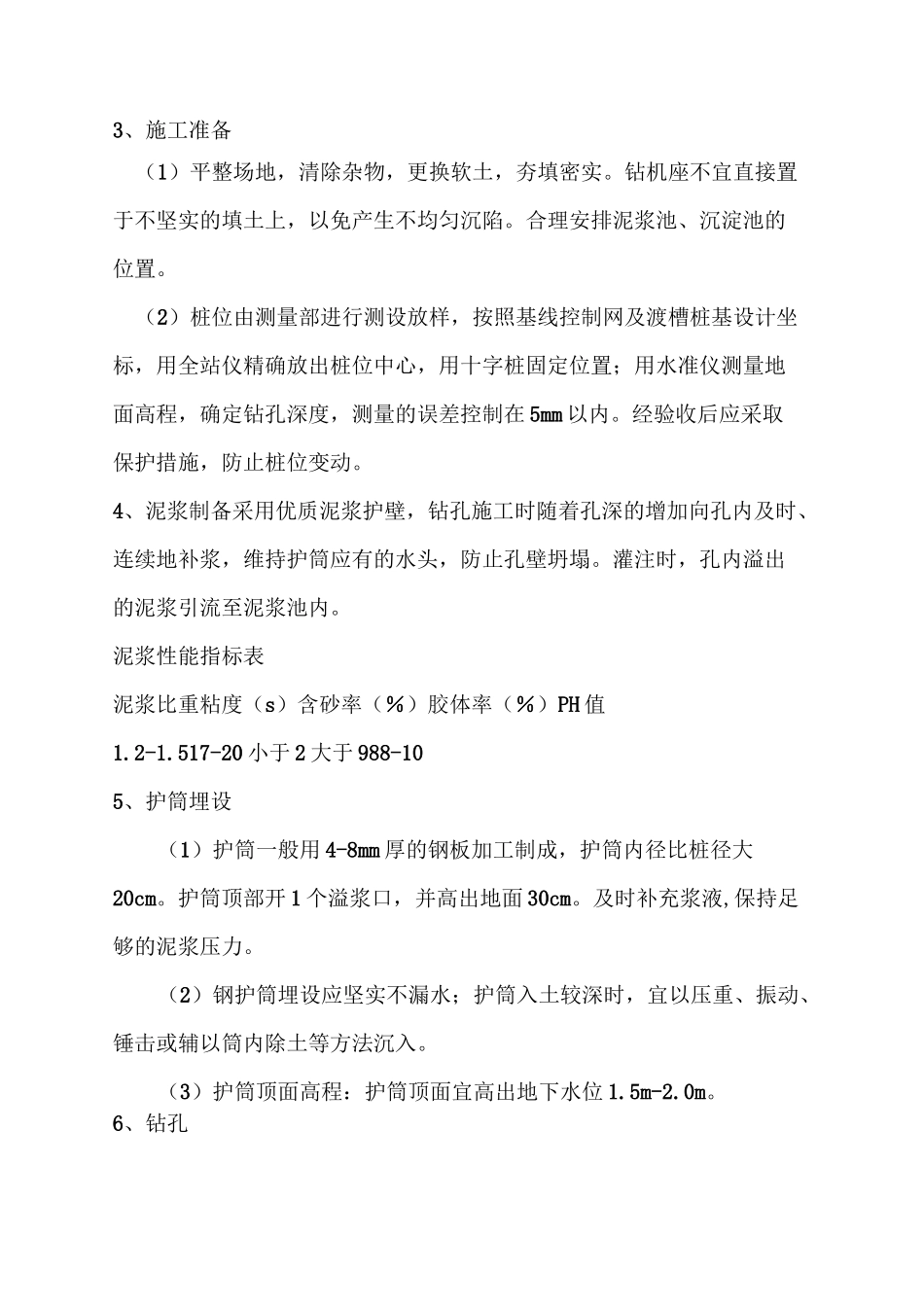

2、钻孔桩施工工艺流程(见附表)3、施工准备(1)平整场地,清除杂物,更换软土,夯填密实
钻机座不宜直接置于不坚实的填土上,以免产生不均匀沉陷
合理安排泥浆池、沉淀池的位置
(2)桩位由测量部进行测设放样,按照基线控制网及渡槽桩基设计坐标,用全站仪精确放出桩位中心,用十字桩固定位置;用水准仪测量地面高程,确定钻孔深度,测量的误差控制在5mm以内
经验收后应采取保护措施,防止桩位变动
4、泥浆制备采用优质泥浆护壁,钻孔施工时随着孔深的增加向孔内及时、连续地补浆,维持护筒应有的水头,防止孔壁坍塌
灌注时,孔内溢出的泥浆引流至泥浆池内
泥浆性能指标表泥浆比重粘度(s)含砂率(%)胶体率(%)PH值1
517-20小于2大于988-105、护筒埋设(1)护筒一般用4-8mm厚的钢板加工制成,护筒内径比桩径大20cm
护筒顶部开1个溢浆口,并高出地面30cm
及时补充浆液,保持足够的泥浆压力
(2)钢护筒埋设应坚实不漏水;护筒入土较深时,宜以压重、振动、锤击或辅以筒内除土等方法
