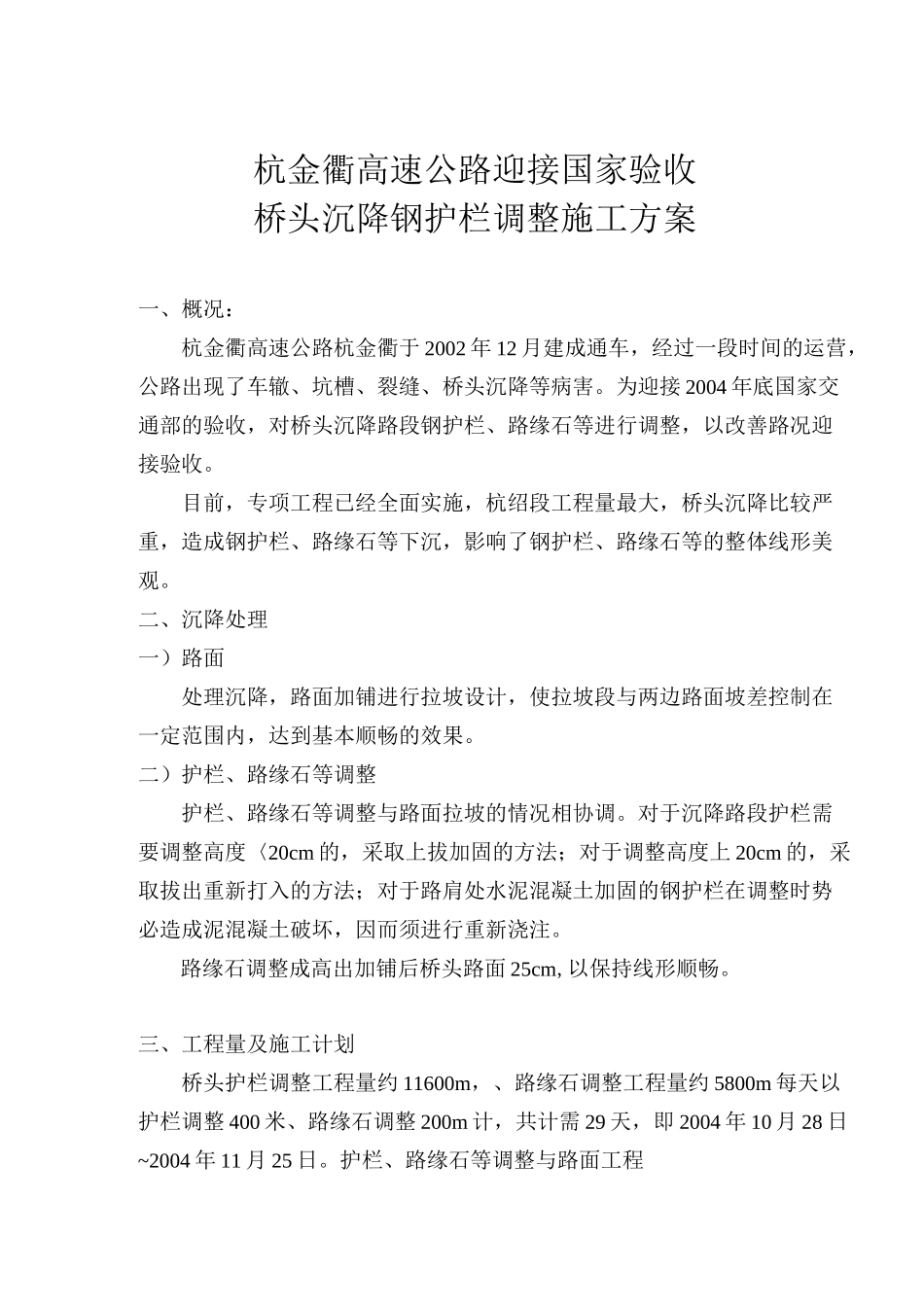

杭金衢高速公路养护工程桥头钢护栏调整施工方r^i案浙江顺畅杭金衢高速公路养护中心杭绍工区二00四年十月二十二日杭金衢高速公路迎接国家验收桥头沉降钢护栏调整施工方案一、概况:杭金衢高速公路杭金衢于2002年12月建成通车,经过一段时间的运营,公路出现了车辙、坑槽、裂缝、桥头沉降等病害
为迎接2004年底国家交通部的验收,对桥头沉降路段钢护栏、路缘石等进行调整,以改善路况迎接验收
目前,专项工程已经全面实施,杭绍段工程量最大,桥头沉降比较严重,造成钢护栏、路缘石等下沉,影响了钢护栏、路缘石等的整体线形美观
二、沉降处理一)路面处理沉降,路面加铺进行拉坡设计,使拉坡段与两边路面坡差控制在一定范围内,达到基本顺畅的效果
二)护栏、路缘石等调整护栏、路缘石等调整与路面拉坡的情况相协调
对于沉降路段护栏需要调整高度〈20cm的,采取上拔加固的方法;对于调整高度上20cm的,采取拔出重新打入的方法;对于路肩处水泥混凝土加固的钢护栏在调整时势必造成泥混凝土破坏,因而须进行重新浇注
路缘石调整成高出加铺后桥头路面25cm,以保持线形顺畅
三、工程量及施工计划桥头护栏调整工程量约11600m,、路缘石调整工程量约5800m每天以护栏调整400米、路缘石调整200m计,共计需29天,即2004年10月28日~2004年11月25日
护栏、路缘石等调整与路面工程穿插流水作业,根据实际情况调整施工班组,确保完成任务
施工计划如下表:施工计划表年度\月份^\主要\、工程项目\工程量2004年10
30、桥头加铺11000十丄丄uuut护栏调整等附属工程护栏调整:11600m路缘石调整:5800m四、钢护栏报价钢护栏调整:10元/m钢护栏重新打入:26元/m水泥混凝土破碎及浇注:350元/m
路缘石的调整及更换:40元/m五、保证完成任务的措施1、人员、机械设备该项工程施
