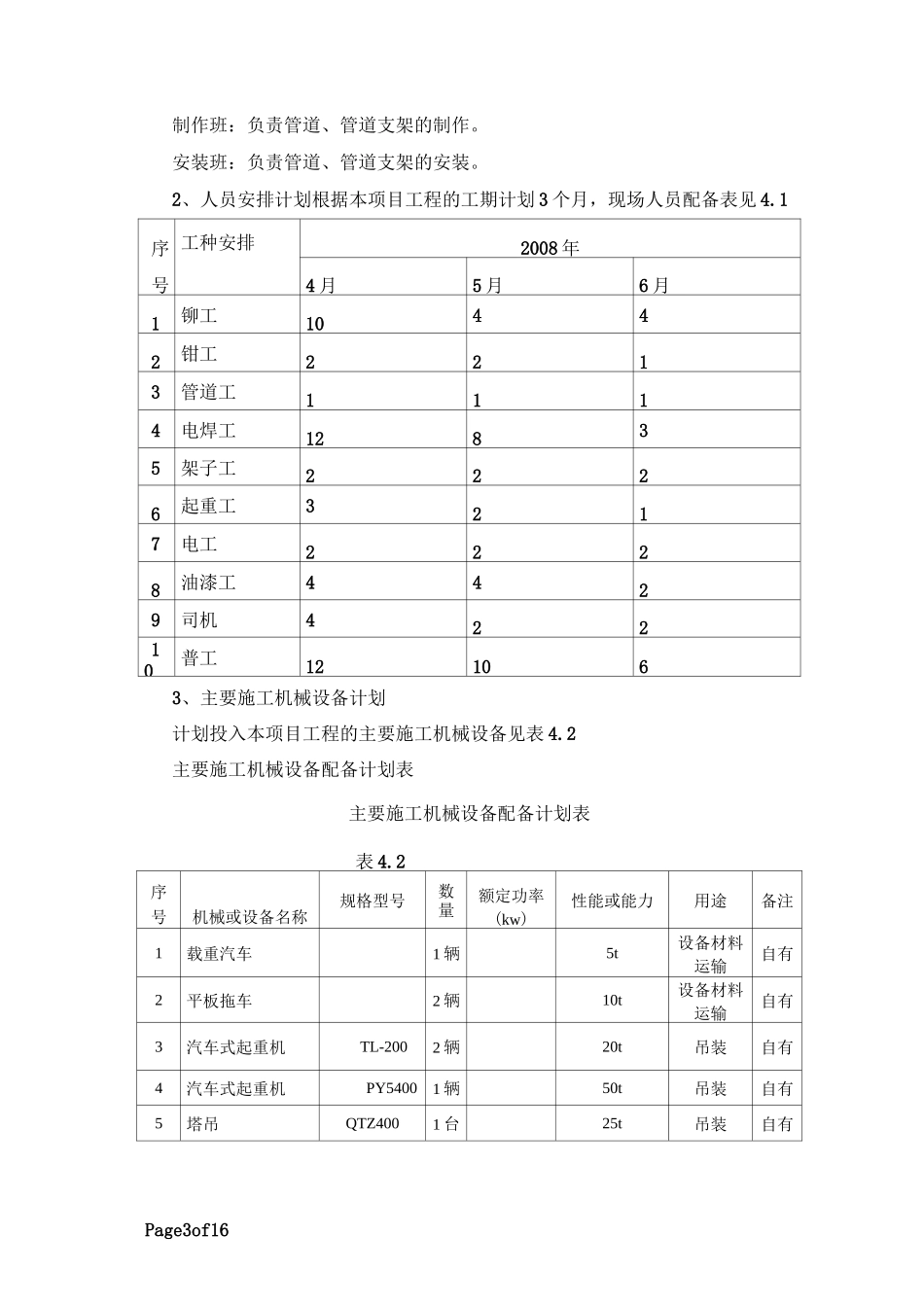

Page1of16一、工程概况………………………………………………………2二、工程特点………………………………………………………2三、编制依据………………………………………………………2四、施工部署………………………………………………………2五、施工工期和施工总进度计划…………………………………4六、通风管道制作安装工序流程及主要方案……………………4七、风管安装注意事项……………………………………………10八、质量保证体系及保证措施……………………………………10九、安全保证体系及保证措施……………………………………11十、文明施工、卫生、消防、环保措施16十一、安装进度计划表…………………………………………16Page2of16一、工程概述熔炼厂房中含有艾萨炉、转炉、粗铜浇注三套通风系统,分别位于艾萨炉主厂房、转炉主厂房、粗铜浇注主厂房
艾萨炉通风系统主要工艺是烟气从艾萨炉体及贫化电炉各个排烟罩吸出,通过©680和©1100、©1250等管路汇集到©1400通风管道,由艾萨炉排风烟机排送到75m高的烟囱外
转炉通风系统主要工艺是烟气从三台转炉环保烟罩排入到©1250烟管,再汇集到©1900烟管,并最终由艾萨炉主厂房西侧的转炉排送风机排送到75m高的烟囱外
粗铜浇注通风系统主要工艺是烟气从粗铜保温炉的两个排烟罩排入到©680和©1100两根烟管中,由两台离心风机排出烟囱外
二、工程特点1、根据现场制作条件,©400以上的管道均在现场制作
2、通风烟管管径较大,大部分管径在©1000mm以上
3、烟管管线的位置相对比较集中,安装时,应注意先后顺序
4、烟气排放管顶部标高位置在▽75m
5、由于管线都穿插于狭窄场地中,高度较高,且高空对接较多,施工难度大
所以在施工组织安排中必须应充分考虑到人员、材料、机械等各类资源的合理配备和组织协调6、施工安装高空作业多,且各个专业交叉作
