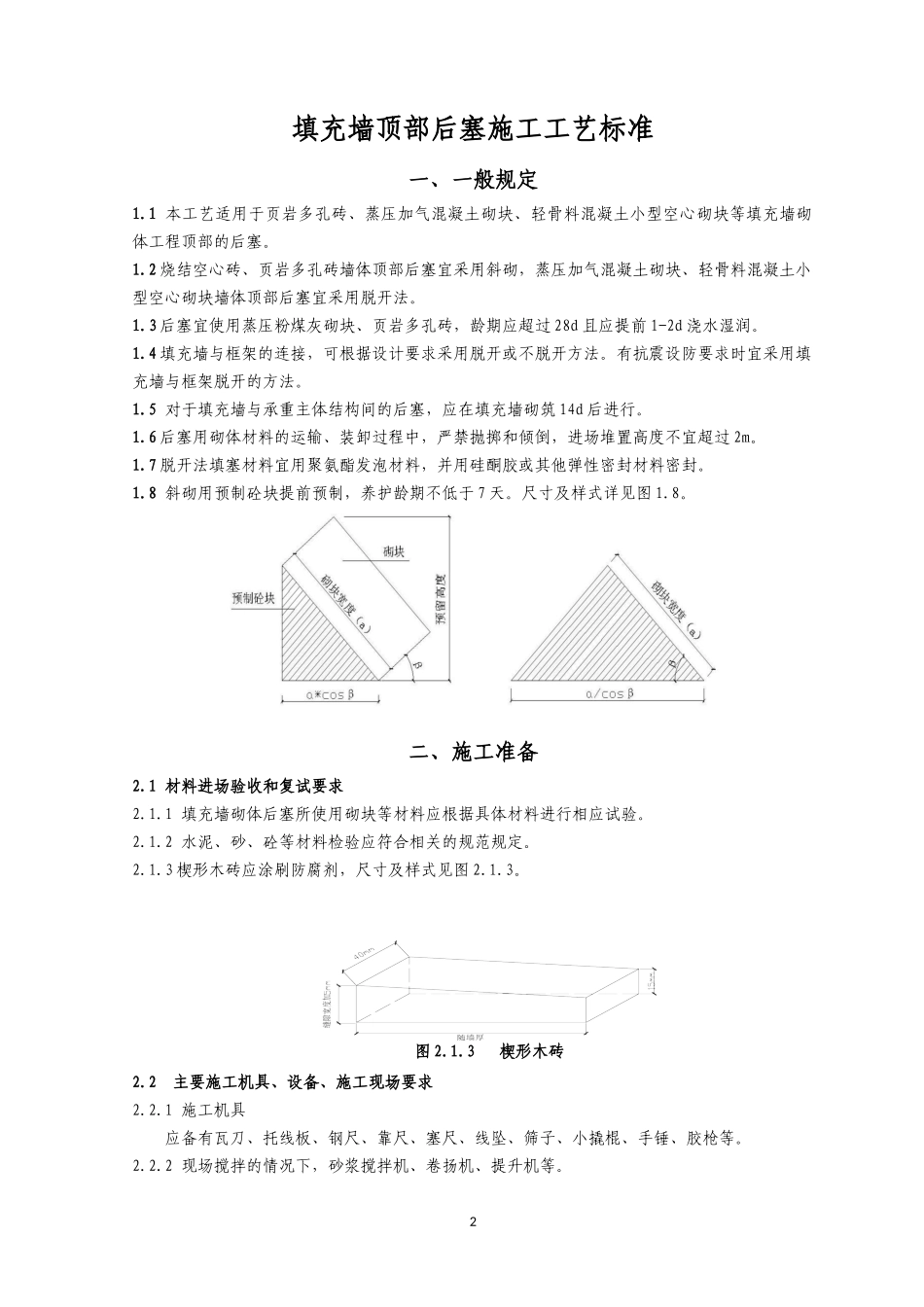

天元集团施工工艺标准(第一版)天元建设集团有限公司总工办公室二〇一五年一月目录1.填充墙顶部后塞施工工艺标准…………………………………………22.楼梯间模板施工工艺标准……………………………………………63.排水管道预埋、预留施工工艺标准…………………………………134.剪力墙及砌体结构构件洞口预留施工工艺标准……………………195.电梯井模板施工工艺标准……………………………………………316.毛坯房楼地面施工工艺标准…………………………………………417.外墙滴水线槽施工工艺标准…………………………………………498.室内墙地面砖施工工艺标准…………………………………………559.配电箱盘、线盒、等电位箱预埋施工工艺标准……………………6610.后浇带模板施工工艺标准……………………………………………7311.支(吊)架制作安装工艺标准………………………………………7812.外墙防水施工工艺标准………………………………………………10613.梁柱节点混凝土施工工艺标准………………………………………1271填充墙顶部后塞施工工艺标准一、一般规定1
1本工艺适用于页岩多孔砖、蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块等填充墙砌体工程顶部的后塞
2烧结空心砖、页岩多孔砖墙体顶部后塞宜采用斜砌,蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块墙体顶部后塞宜采用脱开法
3后塞宜使用蒸压粉煤灰砌块、页岩多孔砖,龄期应超过28d且应提前1-2d浇水湿润
4填充墙与框架的连接,可根据设计要求采用脱开或不脱开方法
有抗震设防要求时宜采用填充墙与框架脱开的方法
5对于填充墙与承重主体结构间的后塞,应在填充墙砌筑14d后进行
6后塞用砌体材料的运输、装卸过程中,严禁抛掷和倾倒,进场堆置高度不宜超过2m
7脱开法填塞材料宜用聚氨酯发泡材料,并用硅酮胶或其他弹性密封材料密封
