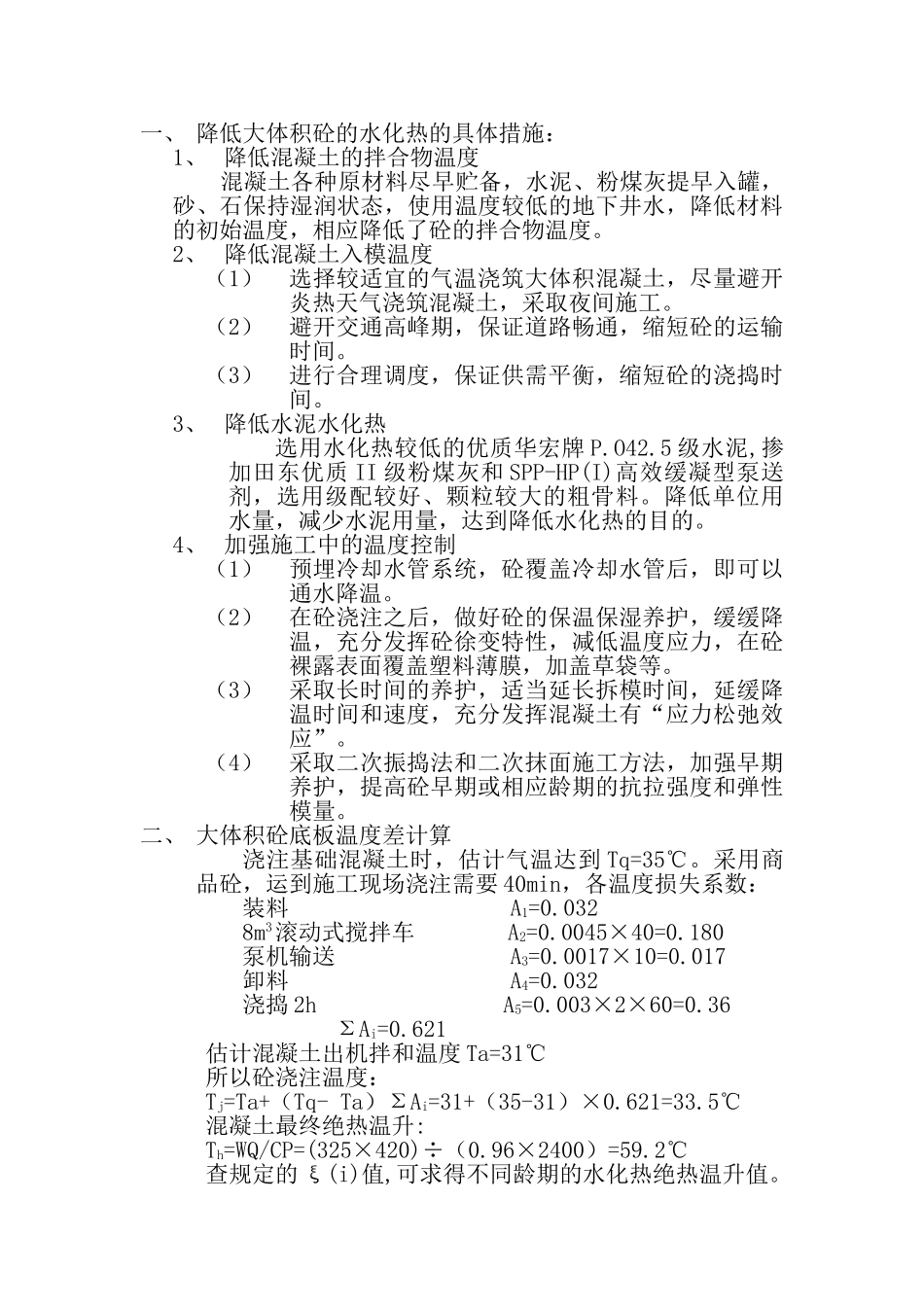

一、降低大体积砼的水化热的具体措施:1、降低混凝土的拌合物温度混凝土各种原材料尽早贮备,水泥、粉煤灰提早入罐,砂、石保持湿润状态,使用温度较低的地下井水,降低材料的初始温度,相应降低了砼的拌合物温度
2、降低混凝土入模温度(1)选择较适宜的气温浇筑大体积混凝土,尽量避开炎热天气浇筑混凝土,采取夜间施工
(2)避开交通高峰期,保证道路畅通,缩短砼的运输时间
(3)进行合理调度,保证供需平衡,缩短砼的浇捣时间
3、降低水泥水化热选用水化热较低的优质华宏牌P
5级水泥,掺加田东优质II级粉煤灰和SPP-HP(I)高效缓凝型泵送剂,选用级配较好、颗粒较大的粗骨料
降低单位用水量,减少水泥用量,达到降低水化热的目的
4、加强施工中的温度控制(1)预埋冷却水管系统,砼覆盖冷却水管后,即可以通水降温
(2)在砼浇注之后,做好砼的保温保湿养护,缓缓降温,充分发挥砼徐变特性,减低温度应力,在砼裸露表面覆盖塑料薄膜,加盖草袋等
(3)采取长时间的养护,适当延长拆模时间,延缓降温时间和速度,充分发挥混凝土有“应力松弛效应”
(4)采取二次振捣法和二次抹面施工方法,加强早期养护,提高砼早期或相应龄期的抗拉强度和弹性模量
二、大体积砼底板温度差计算浇注基础混凝土时,估计气温达到Tq=35℃
采用商品砼,运到施工现场浇注需要40min,各温度损失系数:装料A1=0
0328m3滚动式搅拌车A2=0
0045×40=0
180泵机输送A3=0
0017×10=0
017卸料A4=0
032浇捣2hA5=0
003×2×60=0
36ΣAi=0
621估计混凝土出机拌和温度Ta=31℃所以砼浇注温度:Tj=Ta+(Tq-Ta)ΣAi=31+(35-31)×0
621=33
5℃混凝土最终绝热温升:Th=WQ/CP=(325×420)÷(0
96×2400)=59

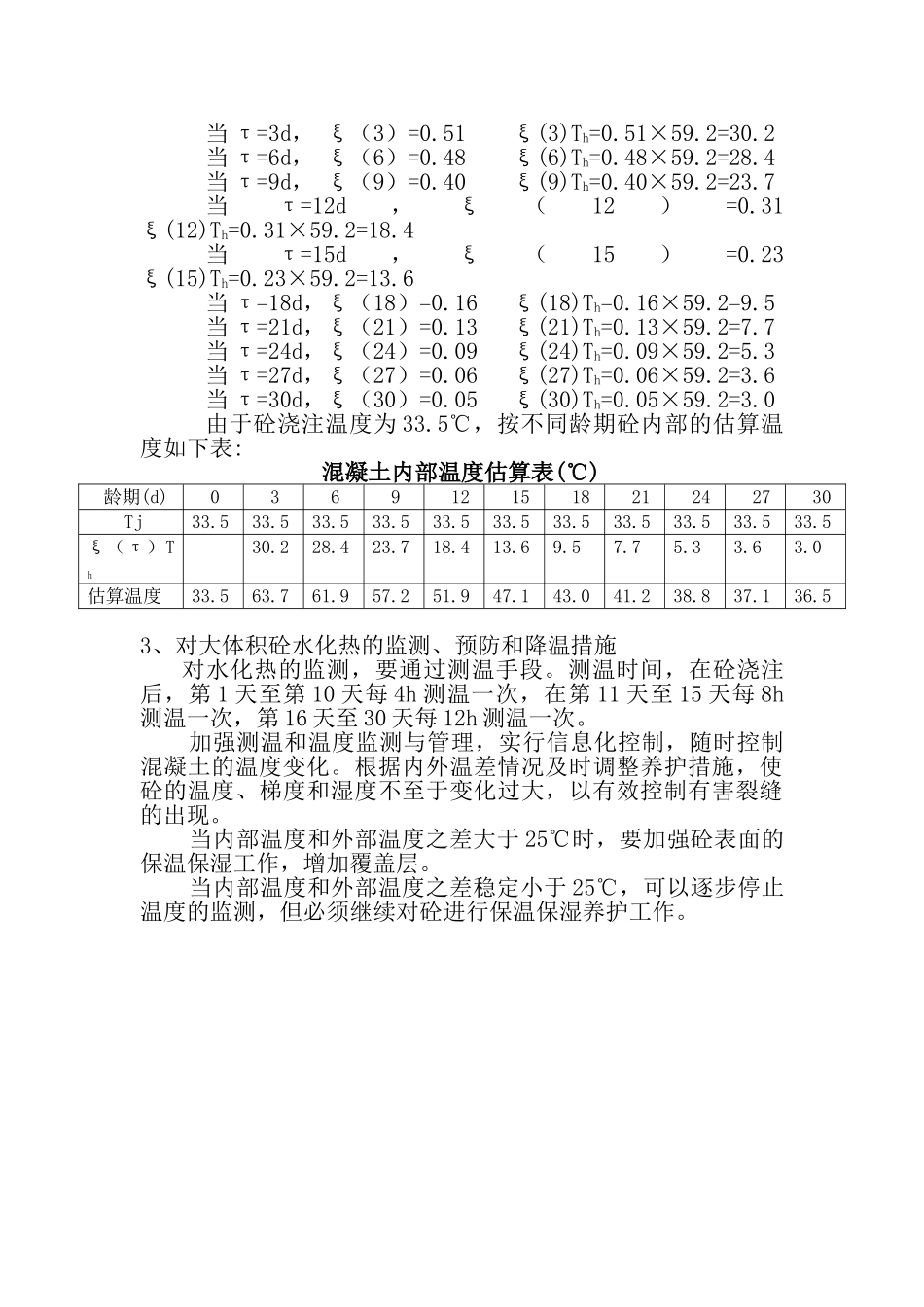

2℃查规定的ξ(i)值,可求得不同
