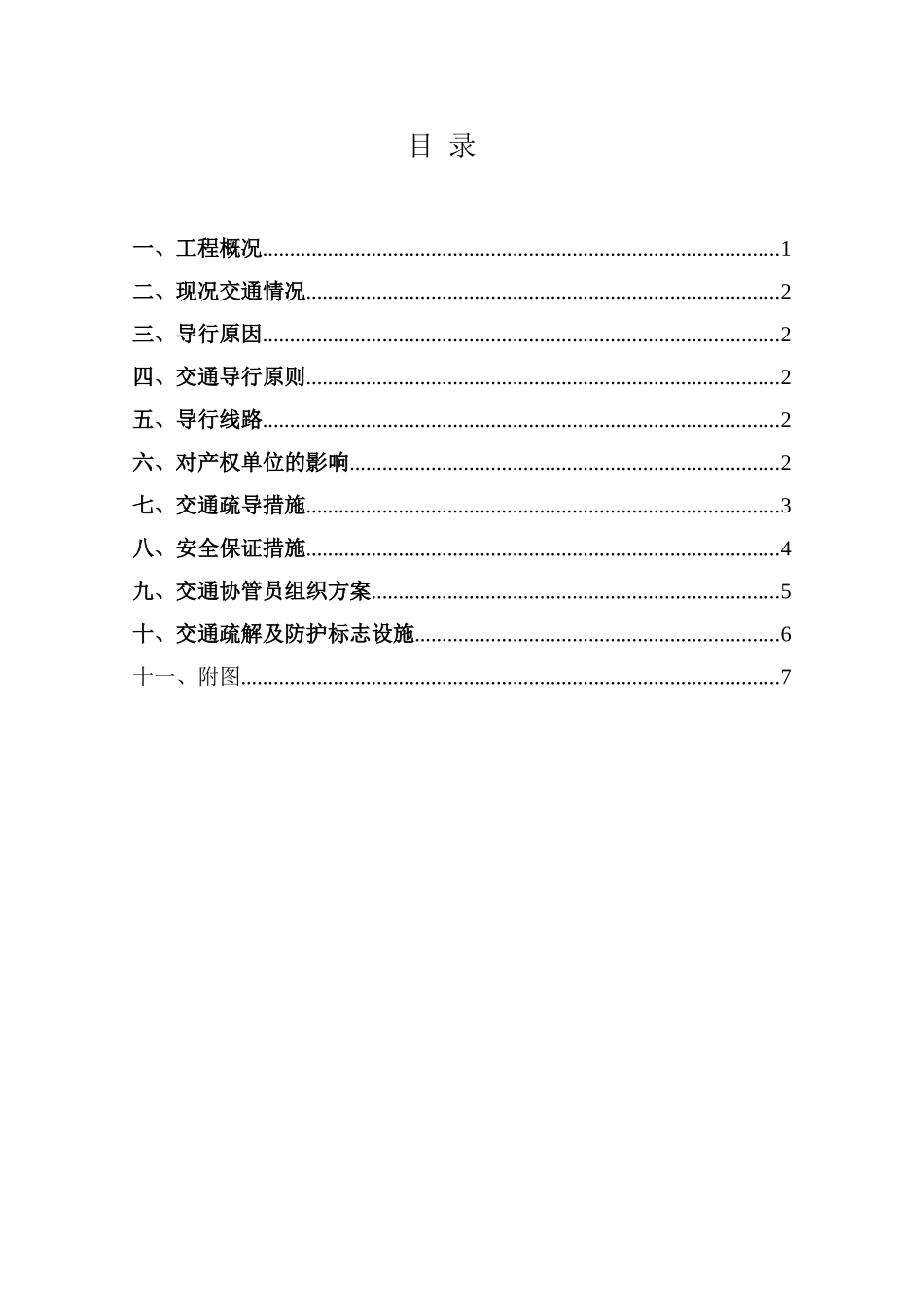

天津市南港工业区市政基础设备工程红旗路二期互通式立交桥工程红旗路主线桥Z8#~Z12#跨海滨大道高速公路段门洞交通导行施工方案编制:复核:审批:中铁三局集团有限公司天津南港工业区红旗路互通式立交工程项目部2012年3月7日目录一、工程概况...............................................................................................1二、现况交通情况.......................................................................................2三、导行原因...............................................................................................2四、交通导行原则.......................................................................................2五、导行线路...............................................................................................2六、对产权单位的影响...............................................................................2七、交通疏导措施.......................................................................................3八、安全保证措施.......................................................................................4九、交通协管员组织方案...........................................................................5十、交通疏解及防护标志设施...................................................................6十一、附图...................................................................................................7一、工程概况本工程采用“半定向、半苜蓿叶组合型、三层互通立交”形式。桥梁部分共包括两条主线桥(东西向的红旗路主线桥梁、南北向的海港路主线桥梁)、13条匝道线,A、F、G、H、I、J、K线为桥梁结构;B、C、D、E、L、M线为路基结构。红旗路主线左右幅第三联(8#~12#)跨越海滨大道高速公路,现已经将海滨大道高速公路的两侧护坡处理完毕确保在施工过后仍然能保证路边坡的稳定性和整体性。下一步开始对第三联的门洞进行搭设。二、现况交通情况现况车辆通行海滨大道高速公路总两条机动车道路,车流量较大,车速在80km/h左右,大型车辆较多。三、导行原因在海滨高速公路的车辆都要穿过施工作业区的门洞,为了保证其行人车辆和施工人员的安全对其车辆进行导行措施。四、交通导行原则1、满足与现有交通状况基本相同的交通线路,尽量利用新建道路及现况道路进行交通导行。2、交通导行线以对现况海滨高速通行能力影响最小为原则。3、严格按照交通管理单位批复的导行方案进行交通导行,疏导期间在行车上游设明显的、统一的导向警示标志。五、导行线路在进行9#~10#墩之间门洞搭设中,北向南形式的车辆将会受到施工区域的影响而不能正常向正前方行驶,此时采取交通导行,将由北向南行驶的车辆疏导到逆向车道上,通过施工区域后再疏导回原路线上行驶,在逆行车道的区域内放置隔离墩,以便将相反方向上行驶的车辆进行分离,确保行车安全。(附表见图)六、对产权单位的影响1、构造物拆除根据地形和结构特点的要求,施工时需拆除海滨大道高速公路中央隔离带的波形护栏,侧石,拆除100米左右,拆除方向在红旗路桥梁段南侧,拆除位置距离施工区的门洞40米左右,目的是在封路施工中,能使去往南港收费站的车辆顺利行驶到匝道进入收费站;还需要拆除施工区域内的防撞护栏、边网和一个标识牌。2、具体时间安排海滨大道单幅门洞施工所需时间表(共计35天)工序对高速路的影响影响时间备注门洞条形基础封闭施工段道路5d在路面上施工门洞钢管柱的搭设封闭施工段道路8d在路面上施工门洞工字钢的吊装封闭施工段道路7d在路面上施工安装模板封闭施工段道路7d在路面上施工吊装骨架筋和其他钢筋封闭施工段道路4d在路面上施工浇筑箱梁混凝土封闭施工段道路4d在路面上施工(详细封闭路段见附图)七、交通疏导措施1、将交通导行方案上报监理单位和海滨高速管理单位,批复后方可实施。2、本次导行所涉及的交通安全设施及交通标志一律符合中华人民共和国国...
