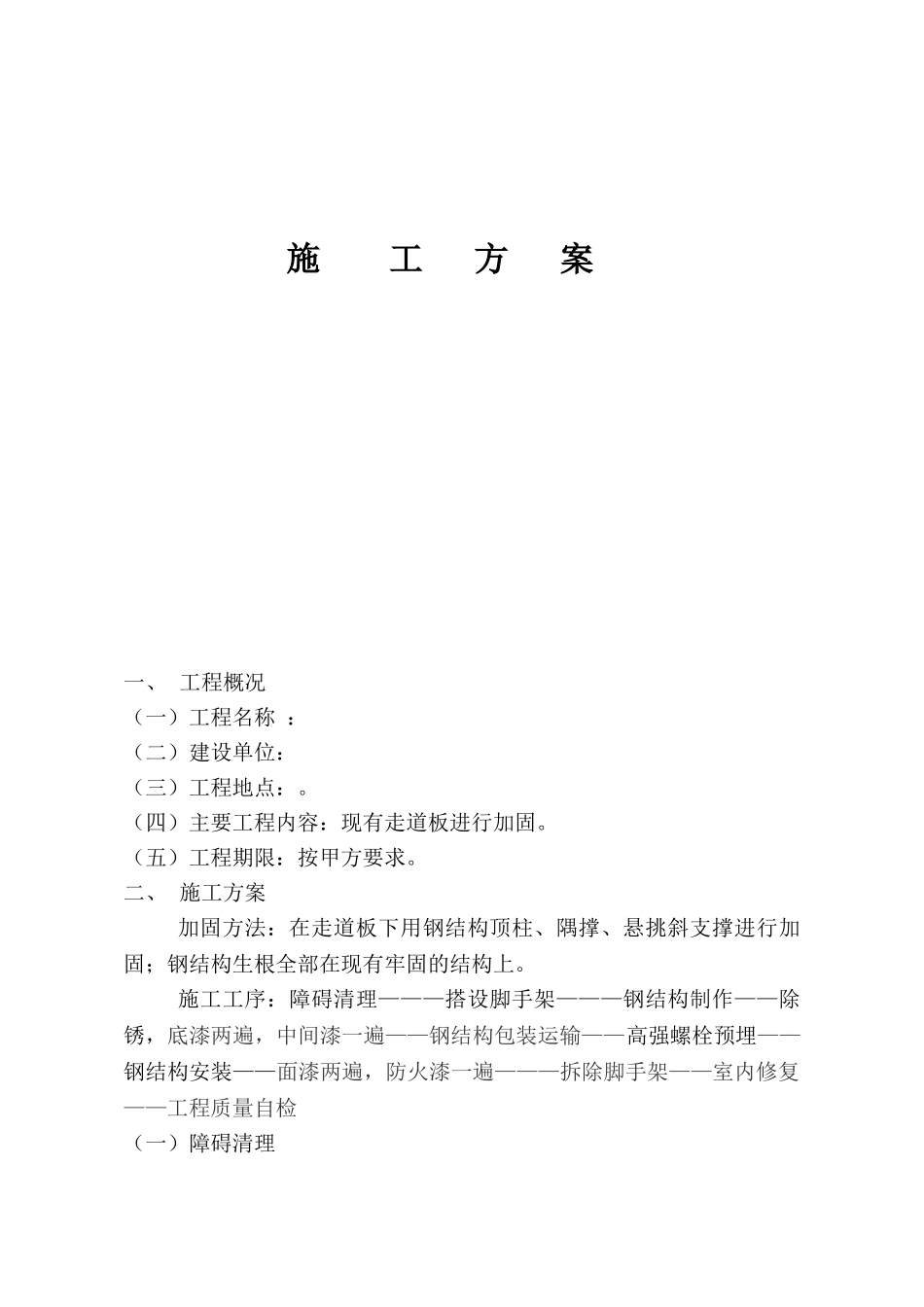

施工方案一、工程概况(一)工程名称:(二)建设单位:(三)工程地点:
(四)主要工程内容:现有走道板进行加固
(五)工程期限:按甲方要求
二、施工方案加固方法:在走道板下用钢结构顶柱、隅撑、悬挑斜支撑进行加固;钢结构生根全部在现有牢固的结构上
施工工序:障碍清理———搭设脚手架———钢结构制作——除锈,底漆两遍,中间漆一遍——钢结构包装运输——高强螺栓预埋——钢结构安装——面漆两遍,防火漆一遍———拆除脚手架——室内修复——工程质量自检(一)障碍清理对施工区域内一些设施及物品进行保护性清理

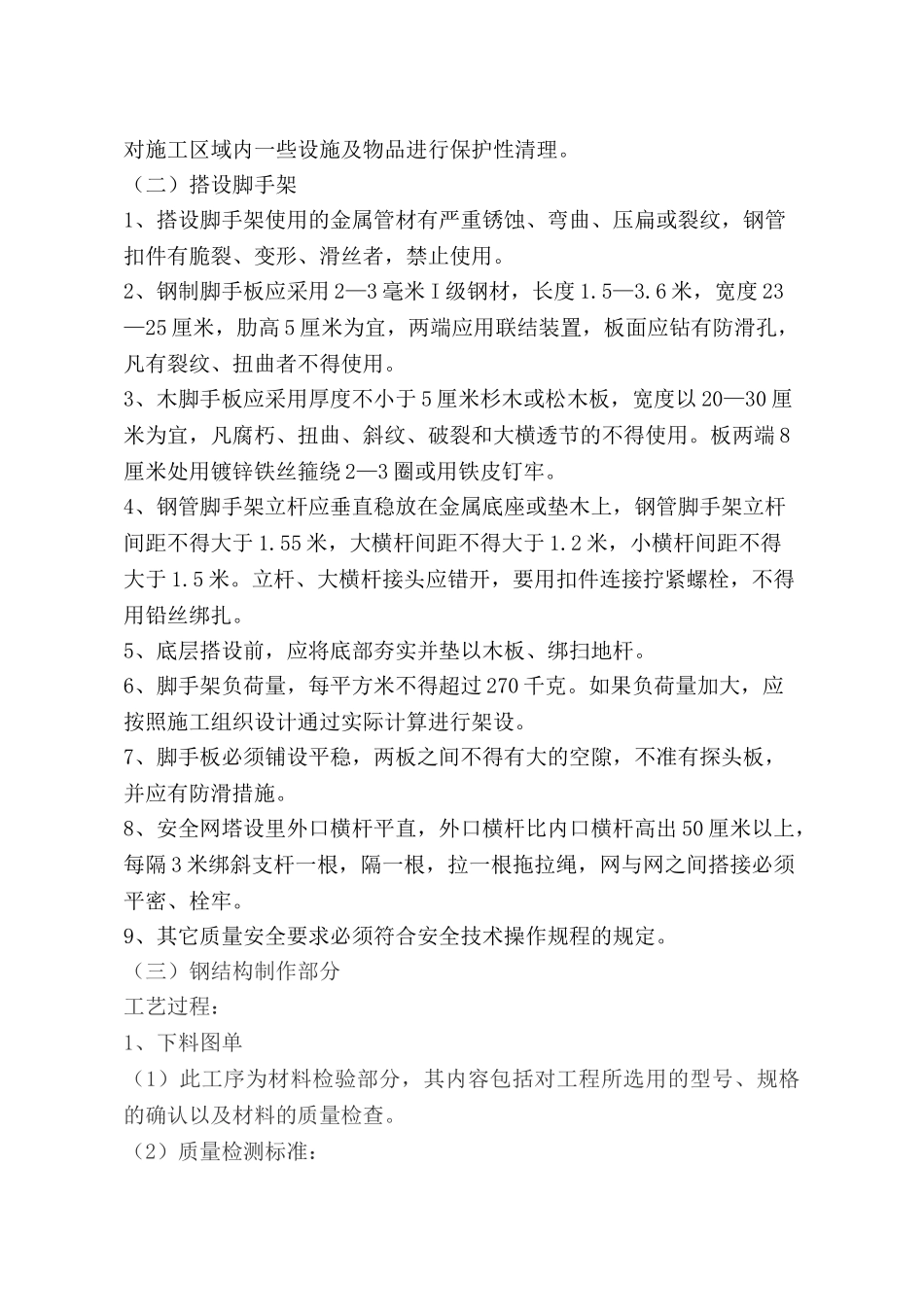

(二)搭设脚手架1、搭设脚手架使用的金属管材有严重锈蚀、弯曲、压扁或裂纹,钢管扣件有脆裂、变形、滑丝者,禁止使用
2、钢制脚手板应采用2—3毫米I级钢材,长度1
6米,宽度23—25厘米,肋高5厘米为宜,两端应用联结装置,板面应钻有防滑孔,凡有裂纹、扭曲者不得使用
3、木脚手板应采用厚度不小于5厘米杉木或松木板,宽度以20—30厘米为宜,凡腐朽、扭曲、斜纹、破裂和大横透节的不得使用
板两端8厘米处用镀锌铁丝箍绕2—3圈或用铁皮钉牢
4、钢管脚手架立杆应垂直稳放在金属底座或垫木上,钢管脚手架立杆间距不得大于1
55米,大横杆间距不得大于1
2米,小横杆间距不得大于1
立杆、大横杆接头应错开,要用扣件连接拧紧螺栓,不得用铅丝绑扎
5、底层搭设前,应将底部夯实并垫以木板、绑扫地杆
6、脚手架负荷量,每平方米不得超过270千克
如果负荷量加大,应按照施工组织设计通过实际计算进行架设
7、脚手板必须铺设平稳,两板之间不得有大的空隙,不准有探头板,并应有防滑措施
8、安全网塔设里外口横杆平直,外口横杆比内口横杆高出50厘米以上,每隔3米绑斜支杆一根,隔一根,拉一根拖拉绳,网与网之间搭接必须平密、栓牢
9、其它质量安全要求必须符合安全技术操作规程的规定

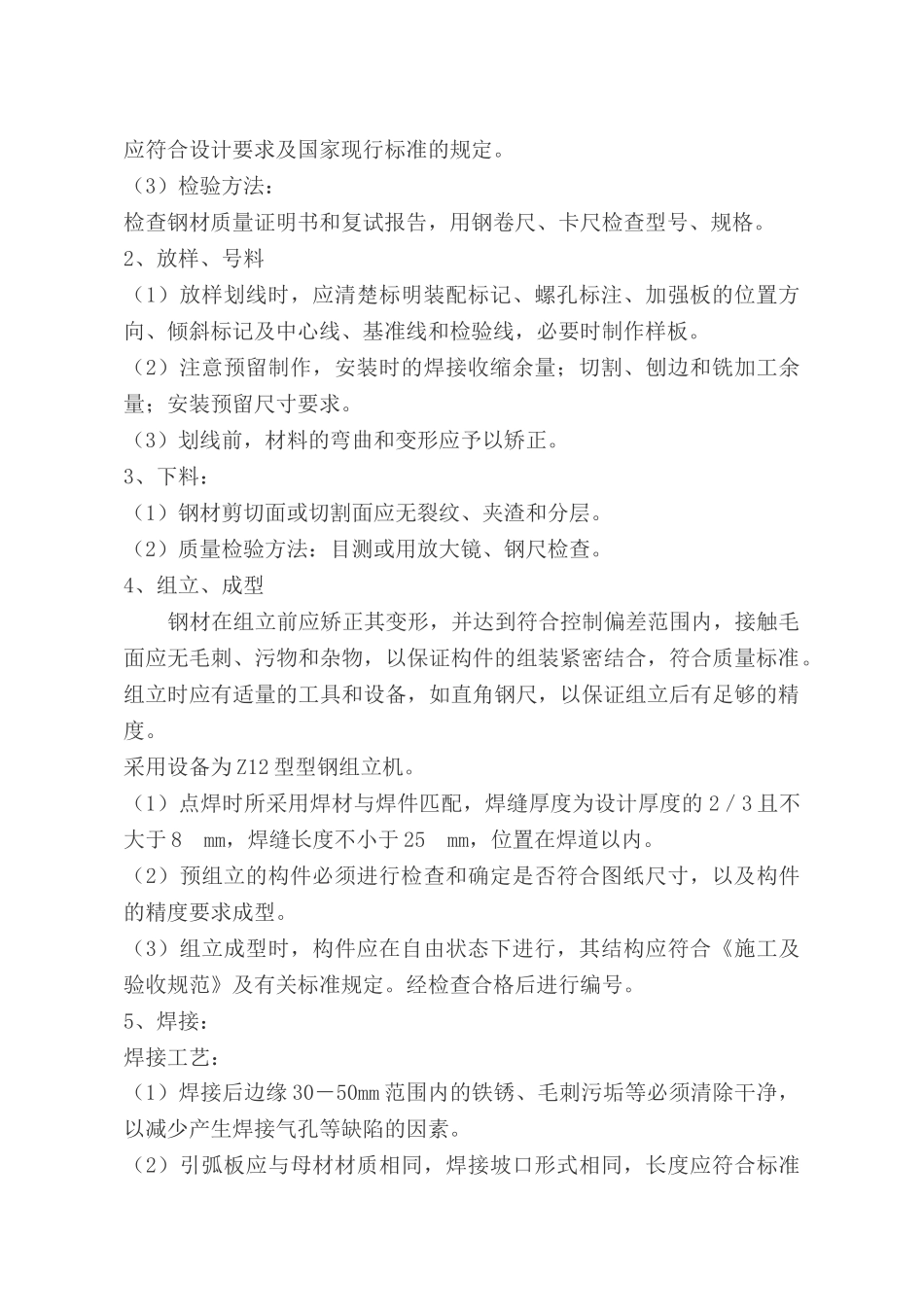

(三)钢结构制作部分工艺过程:1、
