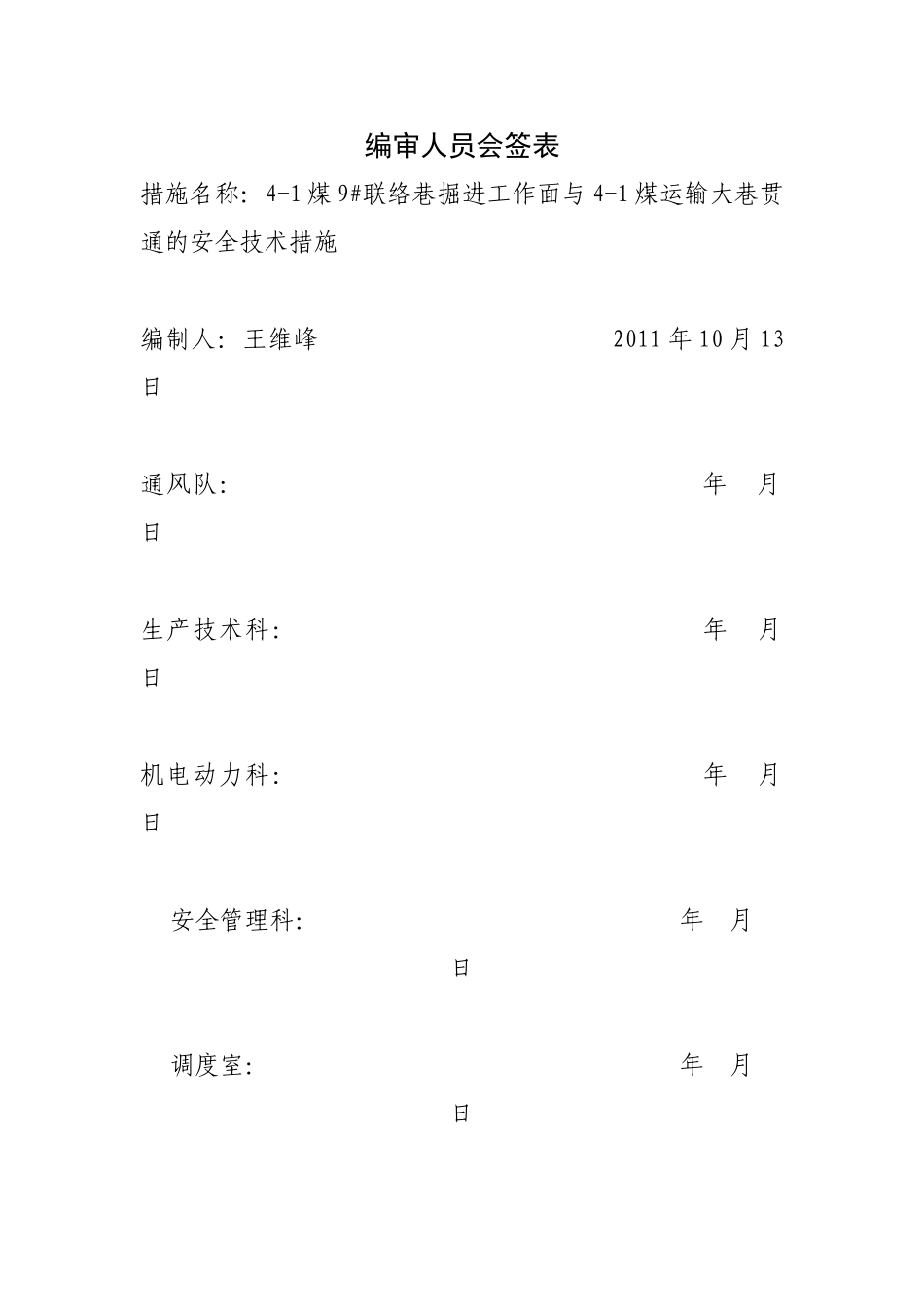

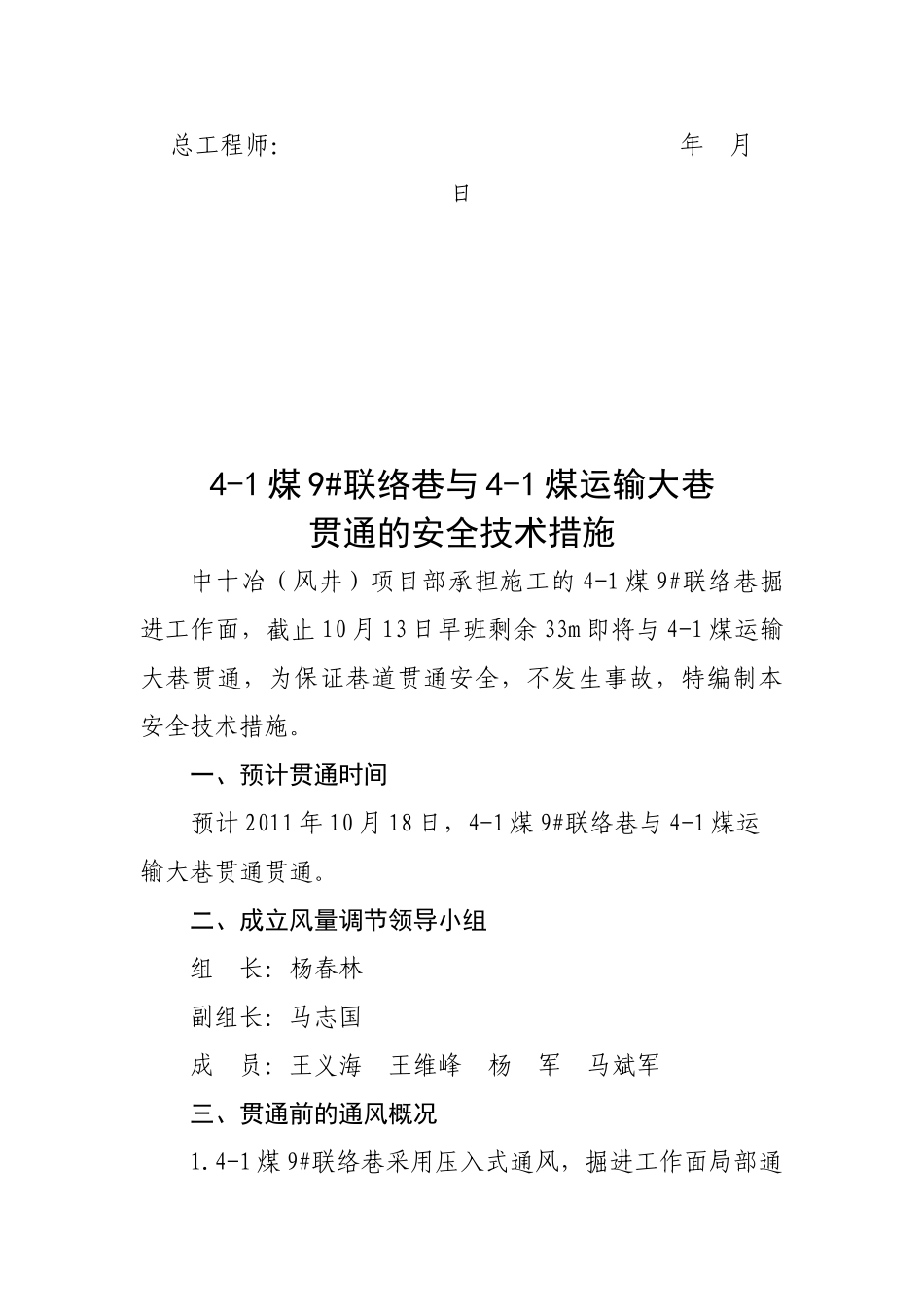

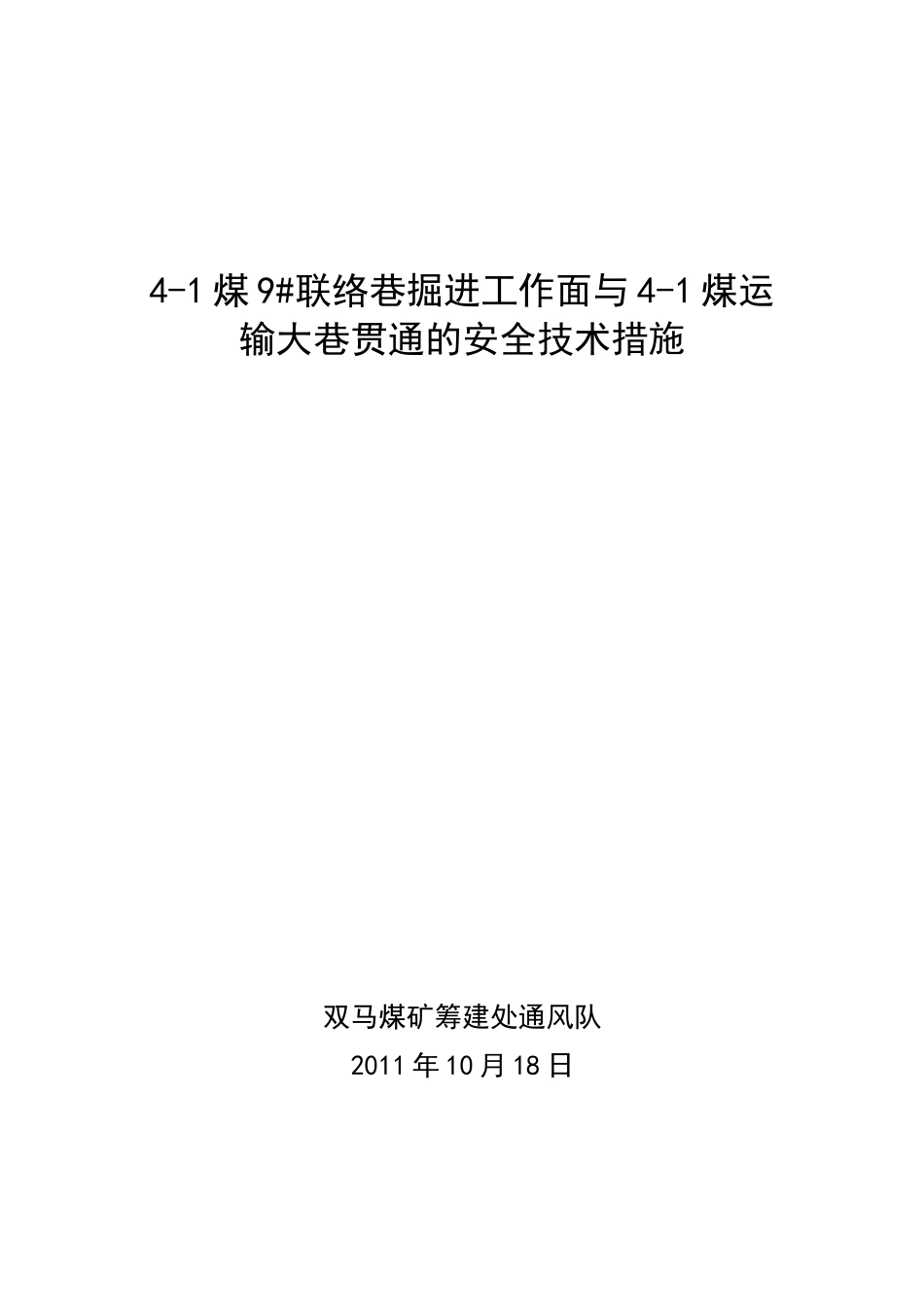

4-1煤9#联络巷掘进工作面与4-1煤运输大巷贯通的安全技术措施双马煤矿筹建处通风队2011年10月18日编审人员会签表措施名称:4-1煤9#联络巷掘进工作面与4-1煤运输大巷贯通的安全技术措施编制人:王维峰2011年10月13日通风队:年月日生产技术科:年月日机电动力科:年月日安全管理科:年月日调度室:年月日总工程师:年月日4-1煤9#联络巷与4-1煤运输大巷贯通的安全技术措施中十冶(风井)项目部承担施工的4-1煤9#联络巷掘进工作面,截止10月13日早班剩余33m即将与4-1煤运输大巷贯通,为保证巷道贯通安全,不发生事故,特编制本安全技术措施
一、预计贯通时间预计2011年10月18日,4-1煤9#联络巷与4-1煤运输大巷贯通贯通
二、成立风量调节领导小组组长:杨春林副组长:马志国成员:王义海王维峰杨军马斌军三、贯通前的通风概况1
4-1煤9#联络巷采用压入式通风,掘进工作面局部通风机安装在地面,距井口20m的地方
4-1煤9#联络巷掘进工作面:新鲜风流经2×45KW对旋风机,通过直径1000mm风筒,送入工作面,工作面迎头风量为:367m3/min;污风经4-1煤运输大巷、4-1煤回风大巷、4-1煤回风联络巷、风井筒排出地面
4-1煤运输大巷采用全风压通风,风流经4-1煤运输大巷、4-1煤联络巷、4-1煤回风大巷、4-1煤回风联络巷、风井筒排出地面
(详见贯通前的通风系统图)四、贯通后的通风状况巷道贯通后,在4-1煤9#联络巷设置风障,隔断风流,4-1煤辅运巷、4-1煤运输巷、4-1煤回风巷风流不变,4-1煤辅运反掘供风局部通风机位置不变,保持原有通风方式不变
五、巷道贯通的安全技术措施(一)巷道贯通前的安全技术措施1
巷道贯通时,必须有中十冶(风井)项目部安排专人,在4-1煤运输大巷贯通点前后50m处担任警戒工作,严禁从事其它工作
巷道贯通前,4-1煤9#联
