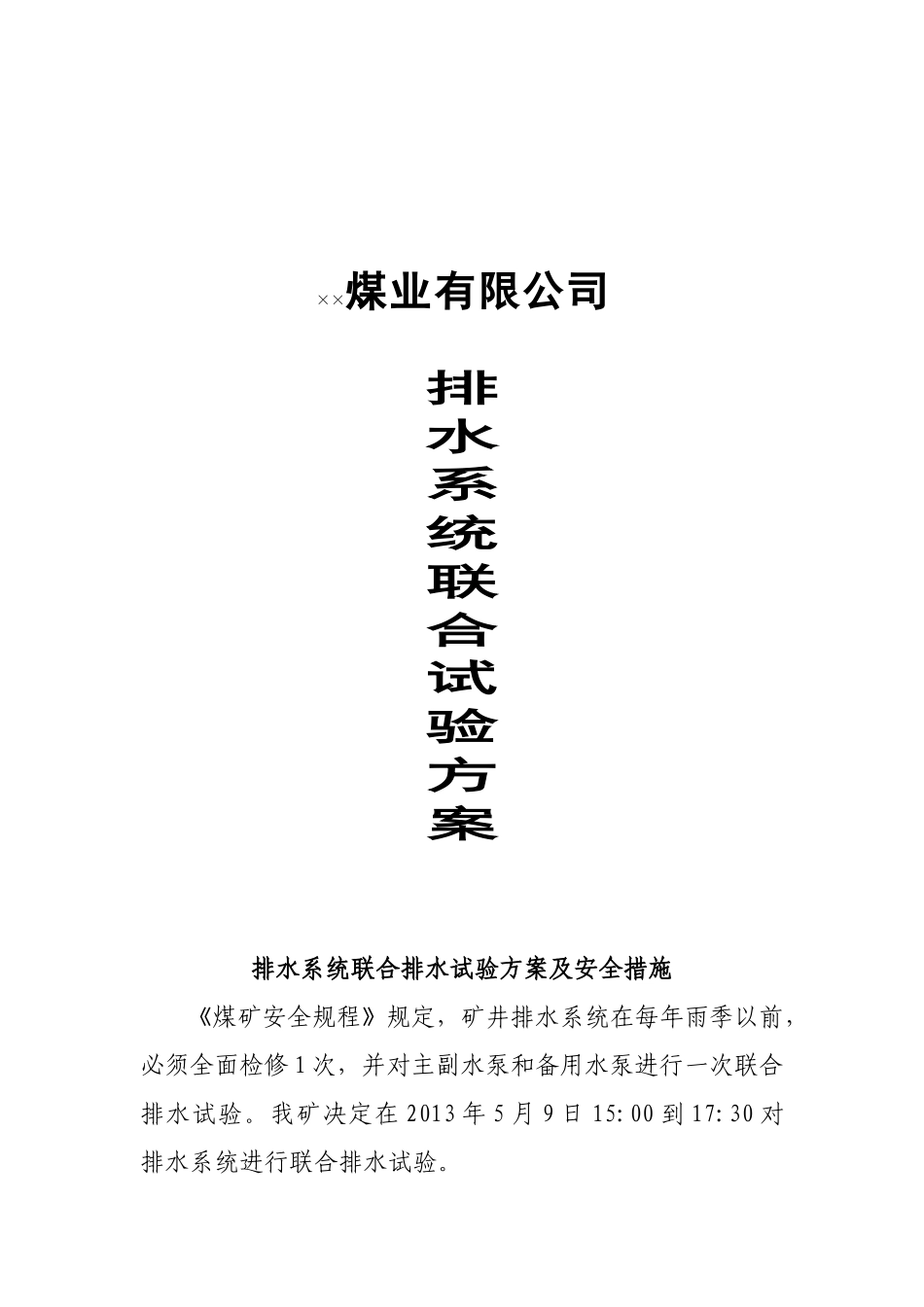

××煤业有限公司排水系统联合试验方案排水系统联合排水试验方案及安全措施《煤矿安全规程》规定,矿井排水系统在每年雨季以前,必须全面检修1次,并对主副水泵和备用水泵进行一次联合排水试验
我矿决定在2013年5月9日15:00到17:30对排水系统进行联合排水试验

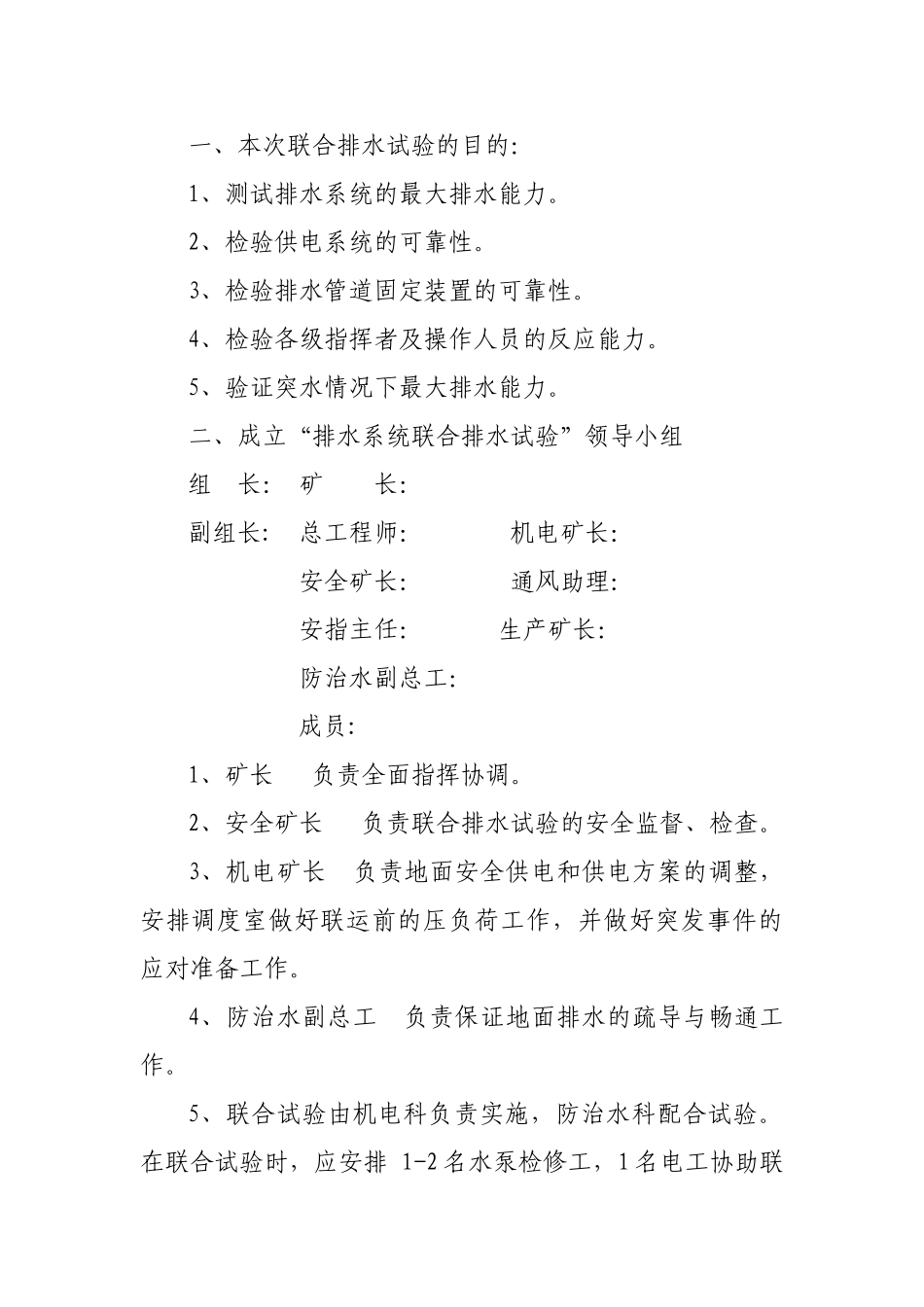

一、本次联合排水试验的目的:1、测试排水系统的最大排水能力
2、检验供电系统的可靠性
3、检验排水管道固定装置的可靠性
4、检验各级指挥者及操作人员的反应能力
5、验证突水情况下最大排水能力
二、成立“排水系统联合排水试验”领导小组组长:矿长:副组长:总工程师:机电矿长:安全矿长:通风助理:安指主任:生产矿长:防治水副总工:成员:1、矿长负责全面指挥协调
2、安全矿长负责联合排水试验的安全监督、检查
3、机电矿长负责地面安全供电和供电方案的调整,安排调度室做好联运前的压负荷工作,并做好突发事件的应对准备工作
4、防治水副总工负责保证地面排水的疏导与畅通工作
5、联合试验由机电科负责实施,防治水科配合试验

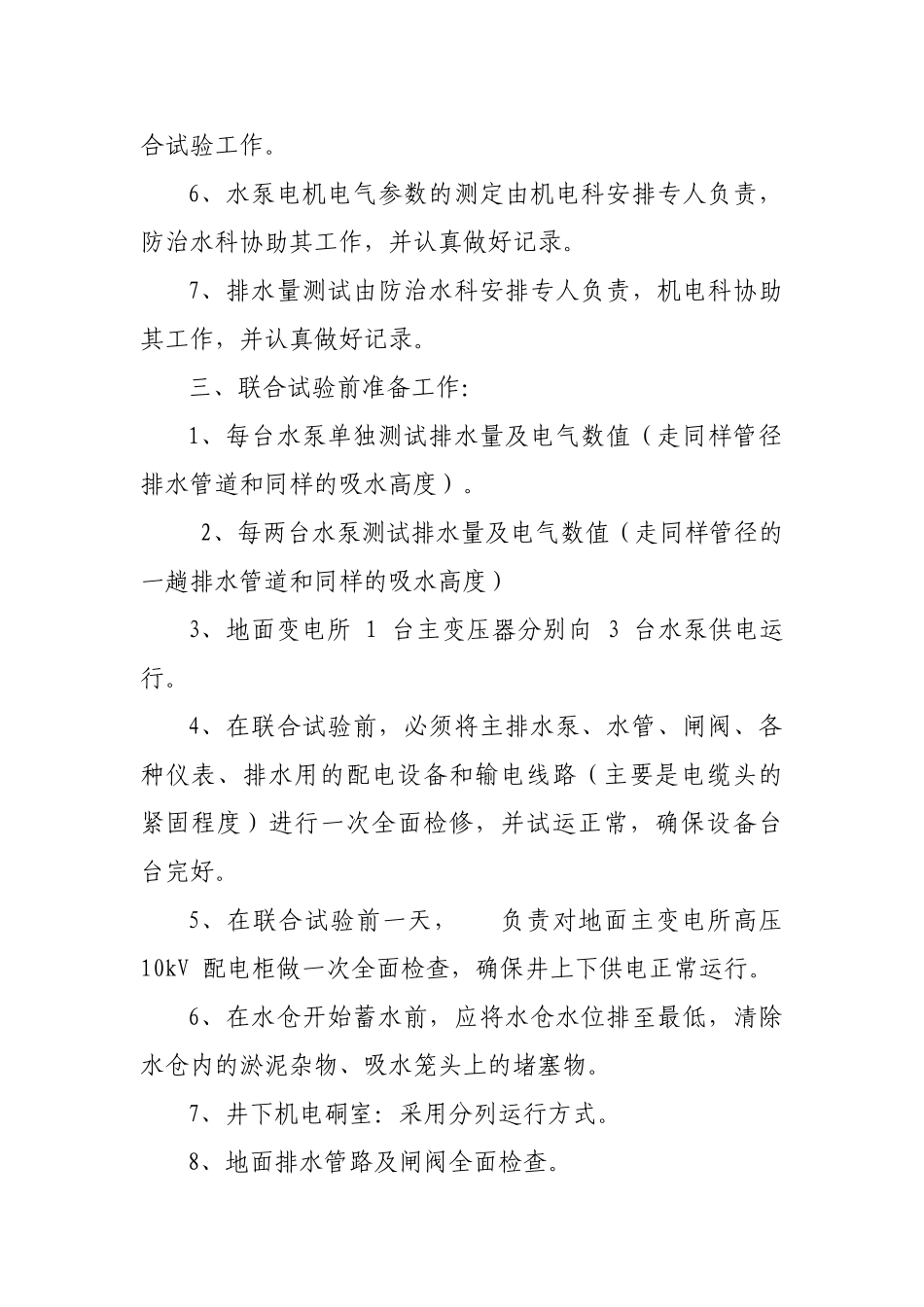

在联合试验时,应安排1-2名水泵检修工,1名电工协助联合试验工作
6、水泵电机电气参数的测定由机电科安排专人负责,防治水科协助其工作,并认真做好记录
7、排水量测试由防治水科安排专人负责,机电科协助其工作,并认真做好记录
三、联合试验前准备工作:1、每台水泵单独测试排水量及电气数值(走同样管径排水管道和同样的吸水高度)
2、每两台水泵测试排水量及电气数值(走同样管径的一趟排水管道和同样的吸水高度)3、地面变电所1台主变压器分别向3台水泵供电运行
4、在联合试验前,必须将主排水泵、水管、闸阀、各种仪表、排水用的配电设备和输电线路(主要是电缆头的紧固程度)进行一次全面检修,并试运正常,确保设备台台完好
5、在联合试验前一天,负责对地面主变电所高压10kV配电柜做一次全面检查,确保井上下供电正常运行
6、在水仓开始蓄水前,应
