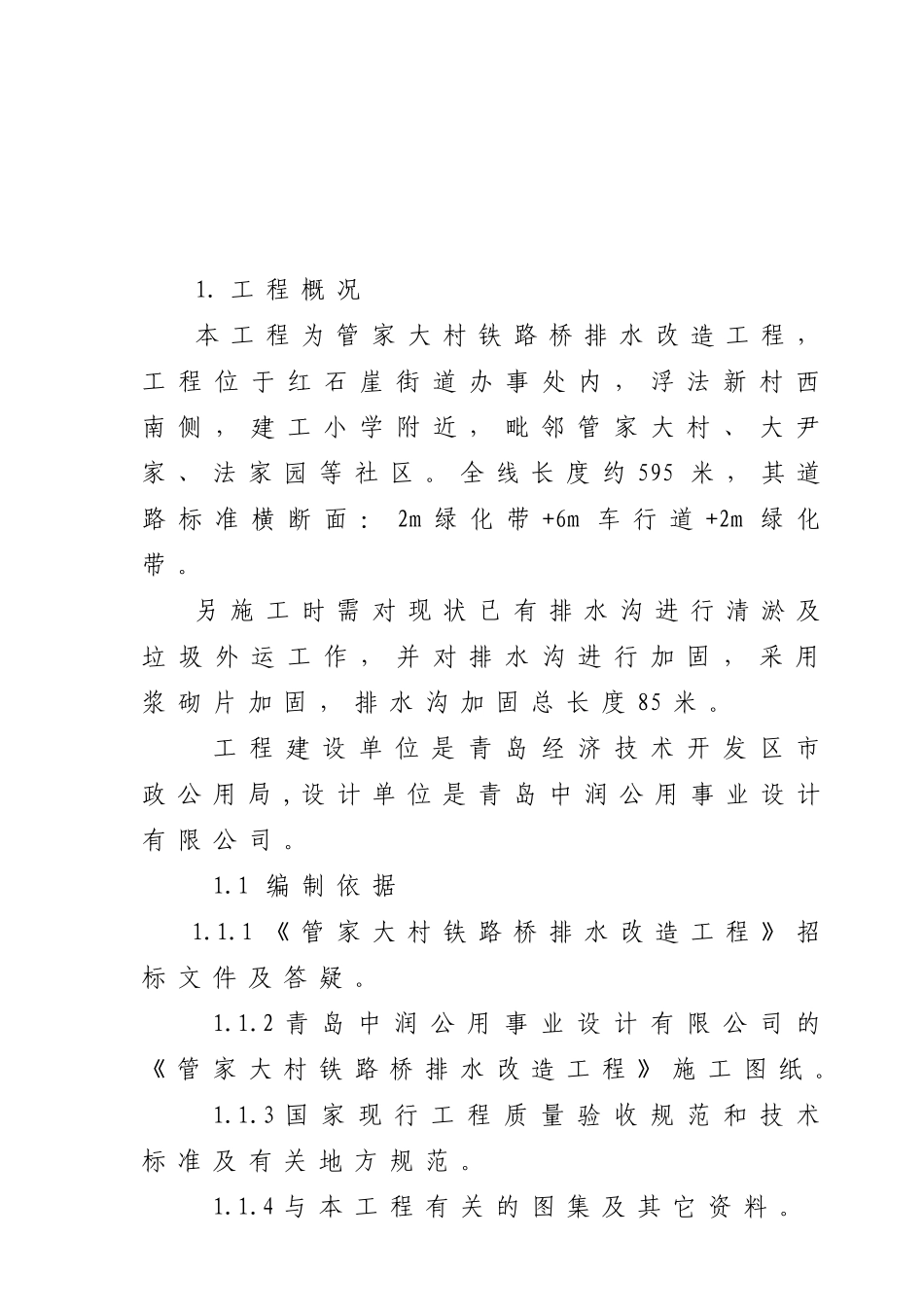

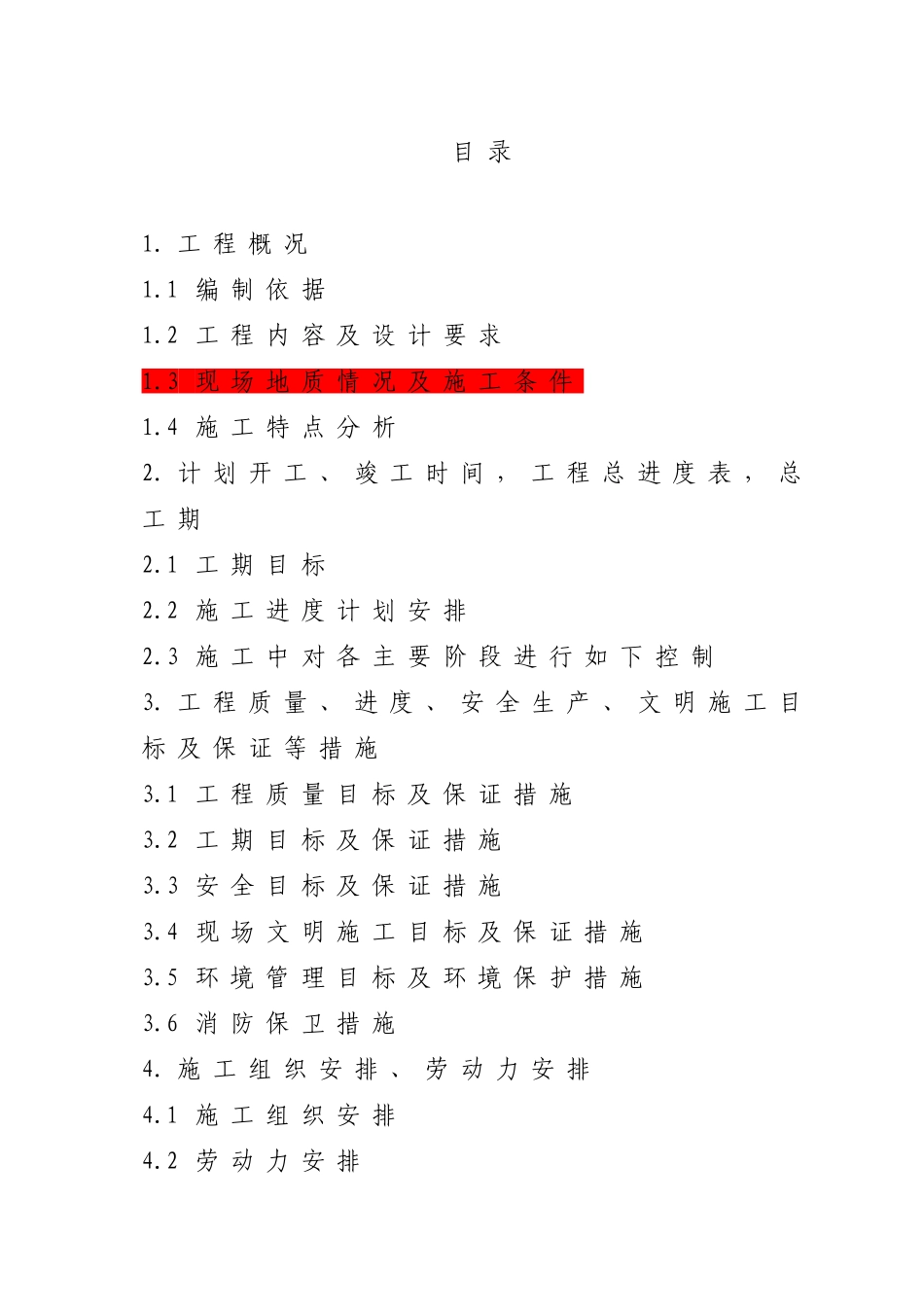

目录1.工程概况1.1编制依据1.2工程内容及设计要求1.3现场地质情况及施工条件1.4施工特点分析2.计划开工、竣工时间,工程总进度表,总工期2.1工期目标2.2施工进度计划安排2.3施工中对各主要阶段进行如下控制3.工程质量、进度、安全生产、文明施工目标及保证等措施3.1工程质量目标及保证措施3.2工期目标及保证措施3.3安全目标及保证措施3.4现场文明施工目标及保证措施3.5环境管理目标及环境保护措施3.6消防保卫措施4.施工组织安排、劳动力安排4.1施工组织安排4.2劳动力安排5.技术措施、施工现场平面布置图及主要施工机械用表5.1施工技术措施5.2施工现场平面布置图5.3主要施工机械用表6.其它措施6.1雨季施工措施6.2质量通病防治措施6.3应急措施6.4工程回访和保修措施7.附图表1.工程概况本工程为管家大村铁路桥排水改造工程,工程位于红石崖街道办事处内,浮法新村西南侧,建工小学附近,毗邻管家大村、大尹家、法家园等社区。全线长度约595米,其道路标准横断面:2m绿化带+6m车行道+2m绿化带。另施工时需对现状已有排水沟进行清淤及垃圾外运工作,并对排水沟进行加固,采用浆砌片加固,排水沟加固总长度85米。工程建设单位是青岛经济技术开发区市政公用局,设计单位是青岛中润公用事业设计有限公司。1.1编制依据1.1.1《管家大村铁路桥排水改造工程》招标文件及答疑。1.1.2青岛中润公用事业设计有限公司的《管家大村铁路桥排水改造工程》施工图纸。1.1.3国家现行工程质量验收规范和技术标准及有关地方规范。1.1.4与本工程有关的图集及其它资料。1.1.5现场勘查及同类工程的施工经验。1.2工程内容及设计要求1.2.1雨水工程:雨水管管径采用D500,Ⅱ级承插式钢筋混凝土管,管道接口采用水泥砂浆抹带接口。基础采用120°混凝土基础。1.3现场地质情况及施工条件经现场勘察,该工程铁路桥往北100米范围为较为狭窄的桥洞两侧为挡墙,且地势较低,地下水位较高;再向北260米范围内路两侧为现状房屋,相对增加施工难度。现场材料可经北侧的黄张路运送。施工用水、电可在南北两侧相邻单位协调供给,现场配备储水池保证临时停水应急之需。我公司对本工程项目具有丰富的施工经验,人力、机械设备配备齐全,具备施工条件。1.4施工特点分析该工程工期较紧张、现场施工条件较差、工程涉及内容广泛、技术要求全面,我公司在组织施工过程中,要重点解决好施工排水及邻近单位协调等工作。在施工中以多年的施工经验,克服各种不利条件,在建设、监理单位的监督领导下,完成本工程的建设任务。2.计划开工、竣工时间,工程总进度表,总工期2.1工期目标:根据建设单位的要求,本工程计划开工日期2011年5月1日,计划竣工日期2011年5月31日,总工期:31日历天。2.2施工进度计划安排我公司计划开工日期为2011年5月1日,竣工日期为2011年5月31日。2.3施工中对各主要阶段进行如下控制第一控制点:2011年5月8日,沟槽开挖施工完毕;第二控制点:2010年5月13日,基础施工完毕;第三控制点:2010年5月22日,雨水管敷设施工完毕;第四控制点:2010年5月29日,排水沟加固工程施工完毕;第五控制点:2010年5月31日,工程竣工。各分项工程应严格按照施工进度计划的安排,精心施工,对特殊原因造成的工期延误,应采取增加人员、增设施工机械等办法,弥补工期损失,具体详见施工进度计划网络图。3.工程质量、进度、安全生产、文明施工目标及保证措施3.1工程质量目标及保证措施3.1.1工程质量目标:我公司将严格按照三水施工技术规范进行施工,确保工程质量达到合格质量保证措施3.1.2质量保证措施3.1.2.1技术保证建立以项目经理和项目技术负责人为首的项目班子,成立质量监督体系,实行质量跟踪检查,保证使影响工程质量的各种因素始终处于受控状态,作好技术交底,并在施工中认真检查落实情况,及时做好隐蔽工程验收。具体应采取如下措施:3.1.2.2设专职质检员为从根本上提高工程质量,公司质安处派驻现场专职质量检查员对工程全过程进行质量监督检查,核定分项工程的质量等级。专职质量检查员有质量否决权。3.1.2.3实行职工岗前教育掌握规程,熟悉标准或方法,搞好工序间的三检工作,严格控制质量,消除质量通病,确保工程质量...
