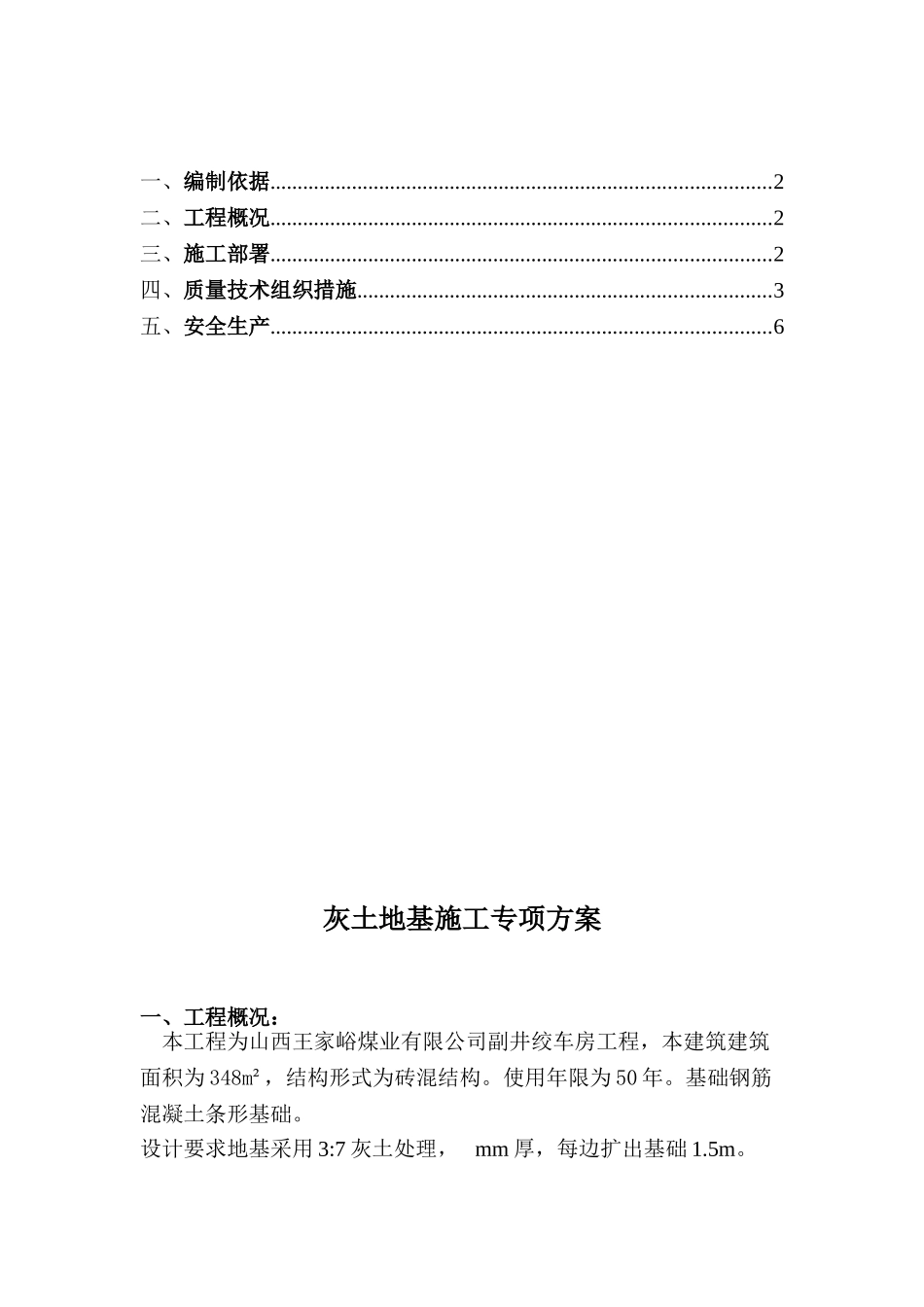

山西王家峪煤业有限公司副井绞车房灰土地基施工方案长子县昌盛建安有限公司二O一三年七月日目录一、编制依据
2二、工程概况
2三、施工部署
2四、质量技术组织措施
3五、安全生产
6灰土地基施工专项方案一、工程概况:本工程为山西王家峪煤业有限公司副井绞车房工程,本建筑建筑面积为348m²,结构形式为砖混结构
使用年限为50年
基础钢筋混凝土条形基础
设计要求地基采用3:7灰土处理,mm厚,每边扩出基础1

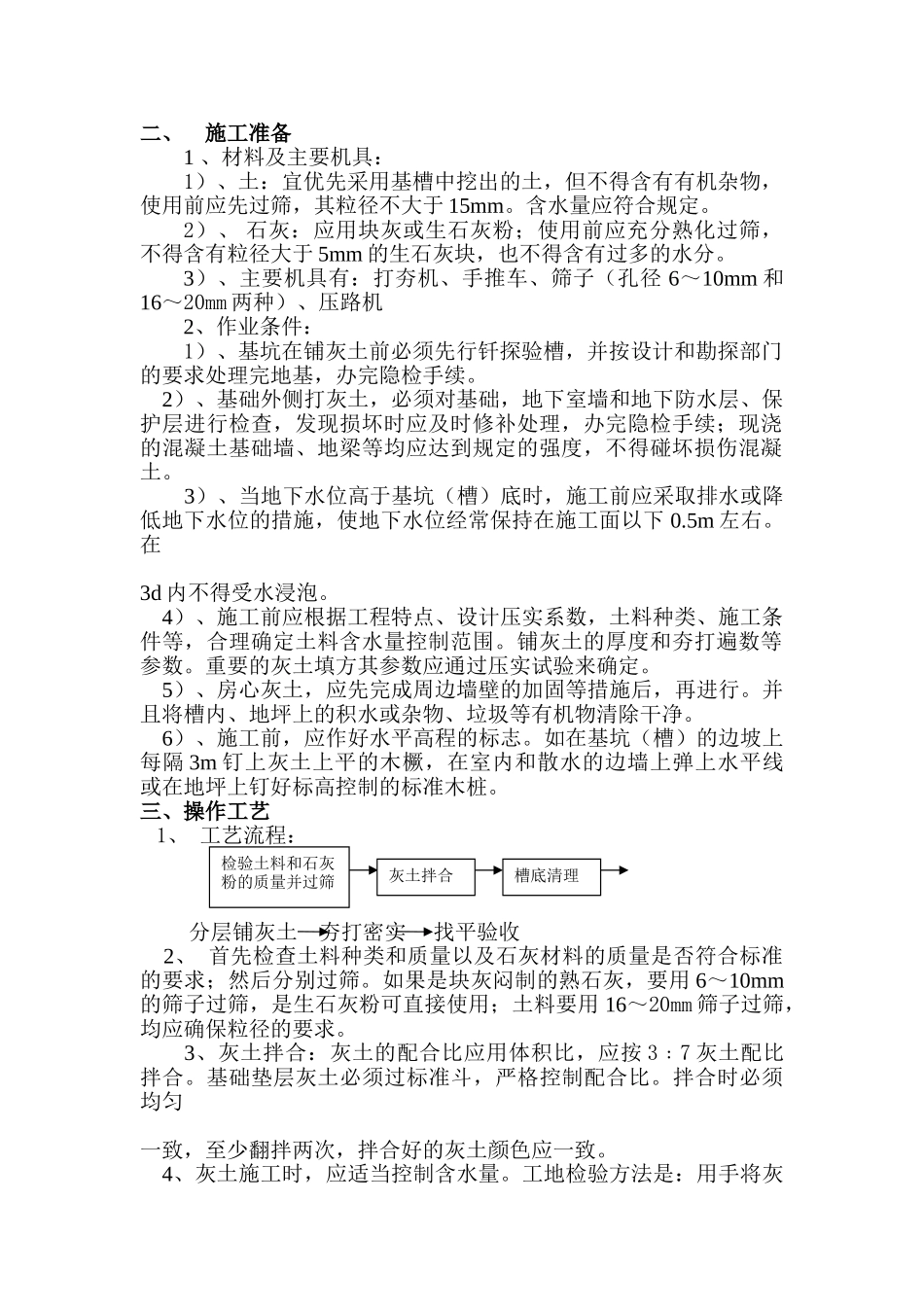

二、施工准备1、材料及主要机具:1)、土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm
含水量应符合规定
2)、石灰:应用块灰或生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分
3)、主要机具有:打夯机、手推车、筛子(孔径6~10mm和
