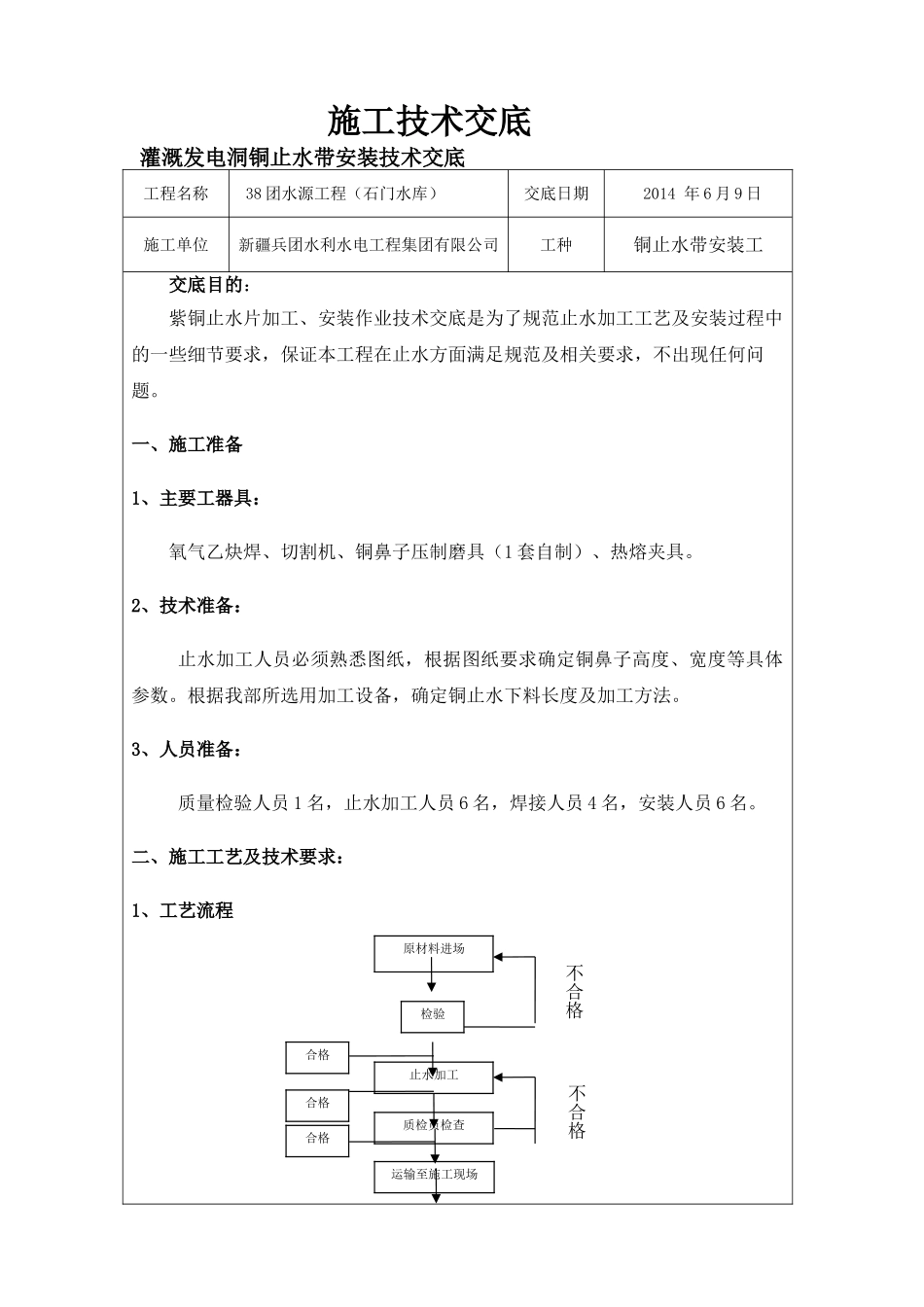

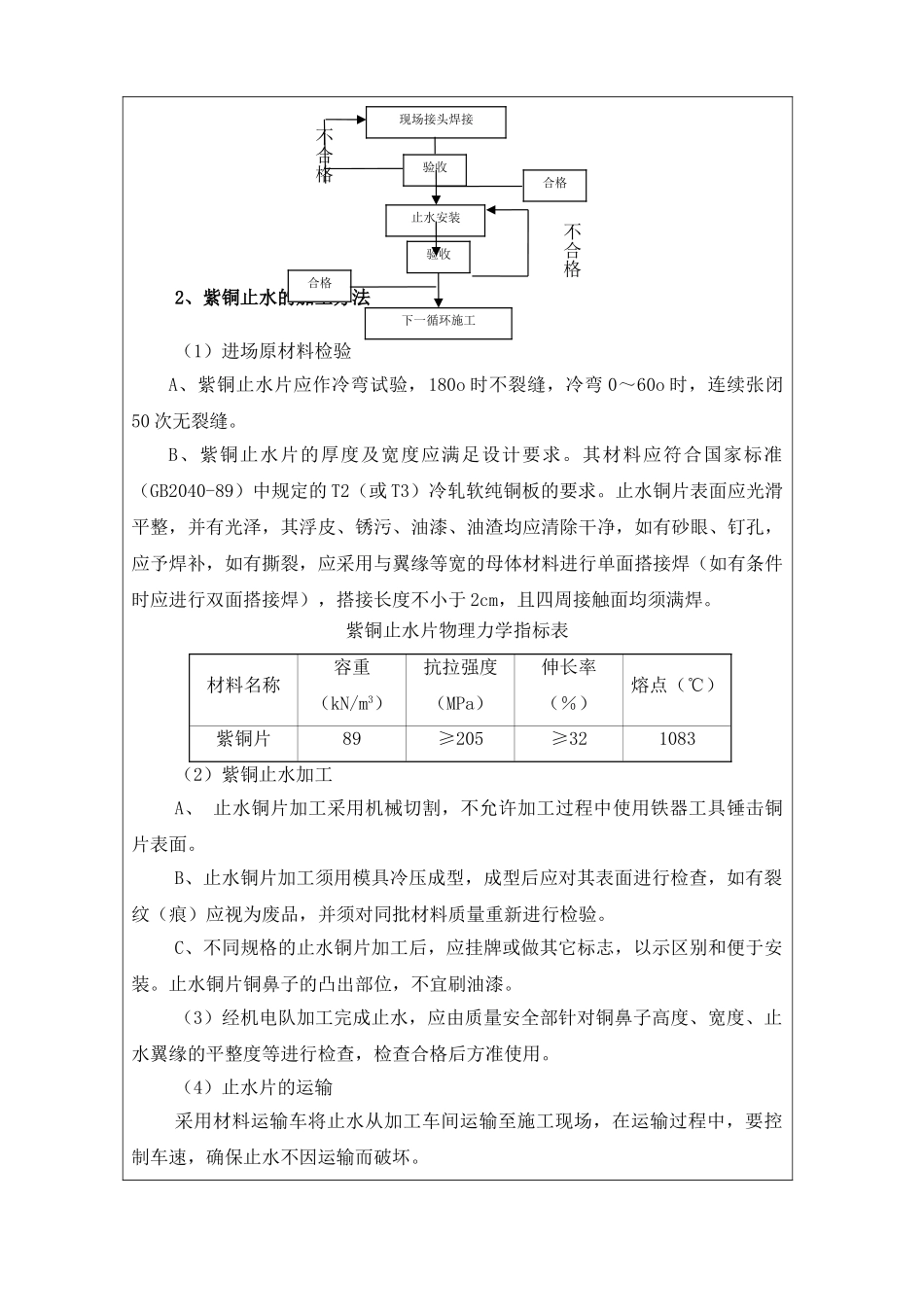

施工技术交底灌溉发电洞铜止水带安装技术交底工程名称38团水源工程(石门水库)交底日期2014年6月9日施工单位新疆兵团水利水电工程集团有限公司工种铜止水带安装工交底目的:紫铜止水片加工、安装作业技术交底是为了规范止水加工工艺及安装过程中的一些细节要求,保证本工程在止水方面满足规范及相关要求,不出现任何问题
一、施工准备1、主要工器具:氧气乙炔焊、切割机、铜鼻子压制磨具(1套自制)、热熔夹具
2、技术准备:止水加工人员必须熟悉图纸,根据图纸要求确定铜鼻子高度、宽度等具体参数
根据我部所选用加工设备,确定铜止水下料长度及加工方法
3、人员准备:质量检验人员1名,止水加工人员6名,焊接人员4名,安装人员6名
二、施工工艺及技术要求:1、工艺流程原材料进场止水加工质检员检查运输至施工现场检验合格不合格合格合格不合格2、紫铜止水的加工方法(1)进场原材料检验A、紫铜止水片应作冷弯试验,180o时不裂缝,冷弯0~60o时,连续张闭50次无裂缝
B、紫铜止水片的厚度及宽度应满足设计要求
其材料应符合国家标准(GB2040-89)中规定的T2(或T3)冷轧软纯铜板的要求
止水铜片表面应光滑平整,并有光泽,其浮皮、锈污、油漆、油渣均应清除干净,如有砂眼、钉孔,应予焊补,如有撕裂,应采用与翼缘等宽的母体材料进行单面搭接焊(如有条件时应进行双面搭接焊),搭接长度不小于2cm,且四周接触面均须满焊
紫铜止水片物理力学指标表材料名称容重(kN/m3)抗拉强度(MPa)伸长率(%)熔点(℃)紫铜片89≥205≥321083(2)紫铜止水加工A、止水铜片加工采用机械切割,不允许加工过程中使用铁器工具锤击铜片表面
B、止水铜片加工须用模具冷压成型,成型后应对其表面进行检查,如有裂纹(痕)应视为废品,并须对同批材料质量重新进行检验
C、不同规格的止水铜片加工后,应挂牌或做其它标志,以示区别和便于安装
