承德至秦皇岛高速公路秦皇岛段第14合同段(K186+280---K186+400路基试验段)施施工工方方案案中铁二十局第四工程有限公司承秦项目经理部2010年6月试验段施工方案一、编制依据和原则:(一)编制依据:一)《承德至秦皇岛高速公路秦皇岛段第十四合段两阶段施工图》;二)国家、交通部、河北省交通厅现行的施工规范及有关规定;三)我公司现有的施工技术和装备力量,以及历年来高速公路施工的经验
四)依据的技术、规范及标准1、JTGB01—2003公路工程技术标准2.JTGD30-2004公路路基设计规范3.JTGF10—2006公路路基施工技术规范4.JTGF80/1—2004公路工程质量检验评定标准5.JTJ076—95公路工程施工安全技术规程6.JTGE40—2007公路土工试验规程五)、进现场施工后对现场进一步详细调查理解的有关资料
(二)编制原则:满足国家、交通部、建设单位关于高速公路基本建设有关法令、法规、政策及管理办法
满足国家、交通部关于公路工程施工技术规范、操作规程和质量评定验收标准
满足现场施工组织的具体要求

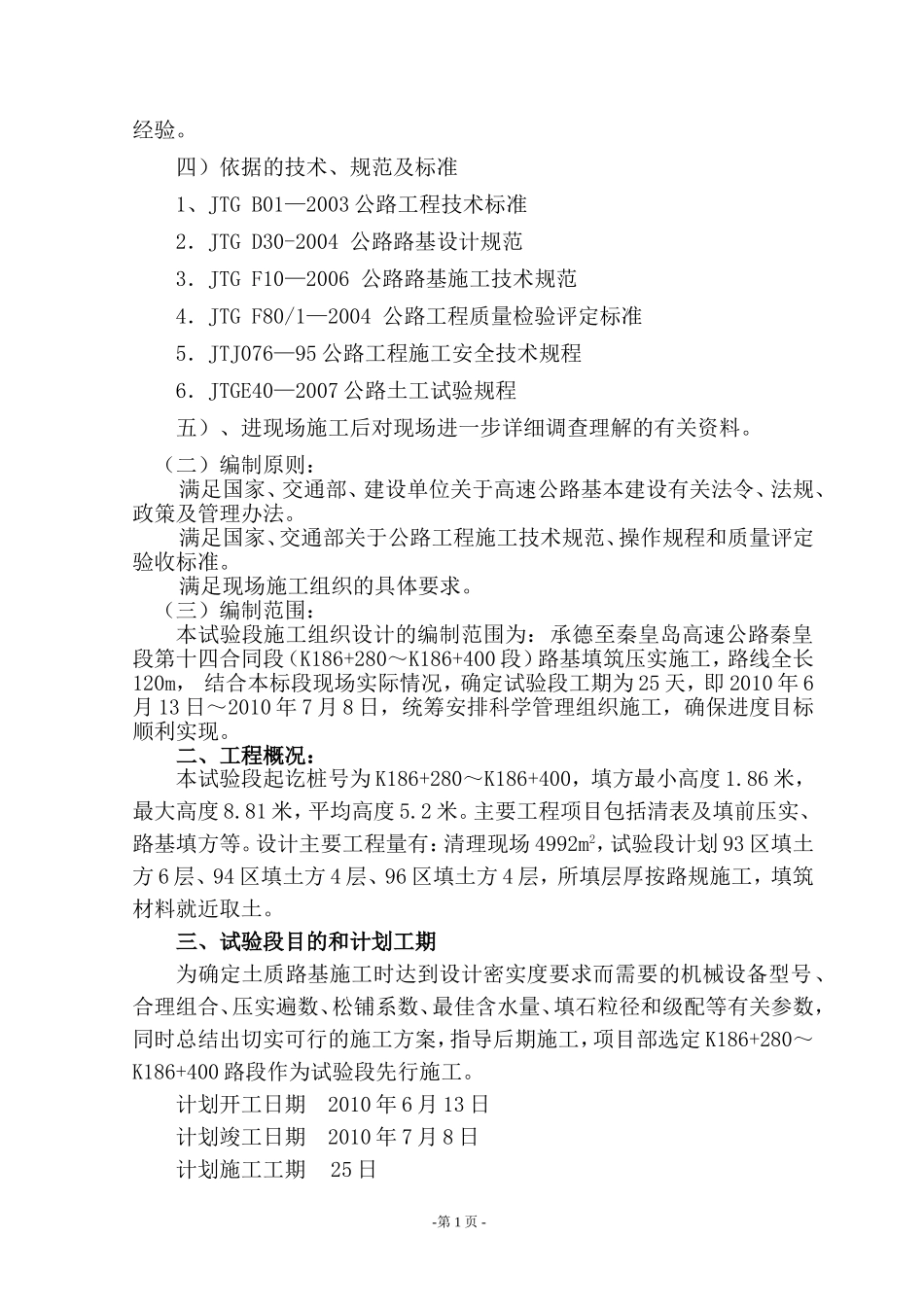

(三)编制范围:本试验段施工组织设计的编制范围为:承德至秦皇岛高速公路秦皇段第十四合同段(K186+280~K186+400段)路基填筑压实施工,路线全长120m,结合本标段现场实际情况,确定试验段工期为25天,即2010年6月13日~2010年7月8日,统筹安排科学管理组织施工,确保进度目标顺利实现
二、工程概况:本试验段起讫桩号为K186+280~K186+400,填方最小高度1
86米,最大高度8
81米,平均高度5
主要工程项目包括清表及填前压实、路基填方等
设计主要工程量有:清理现场4992m2,试验段计划93区填土方6层、94区填土方4层、96区填土方4层,所填层厚按路规施工,填筑材料就近取土
三、试验段目的和计划工期为确定土质路基施工
