土木工程课程设计学院:建筑工程学院班级:土木1142学号:1141401227姓名:秦齐指导老师:陈宝海1目录1

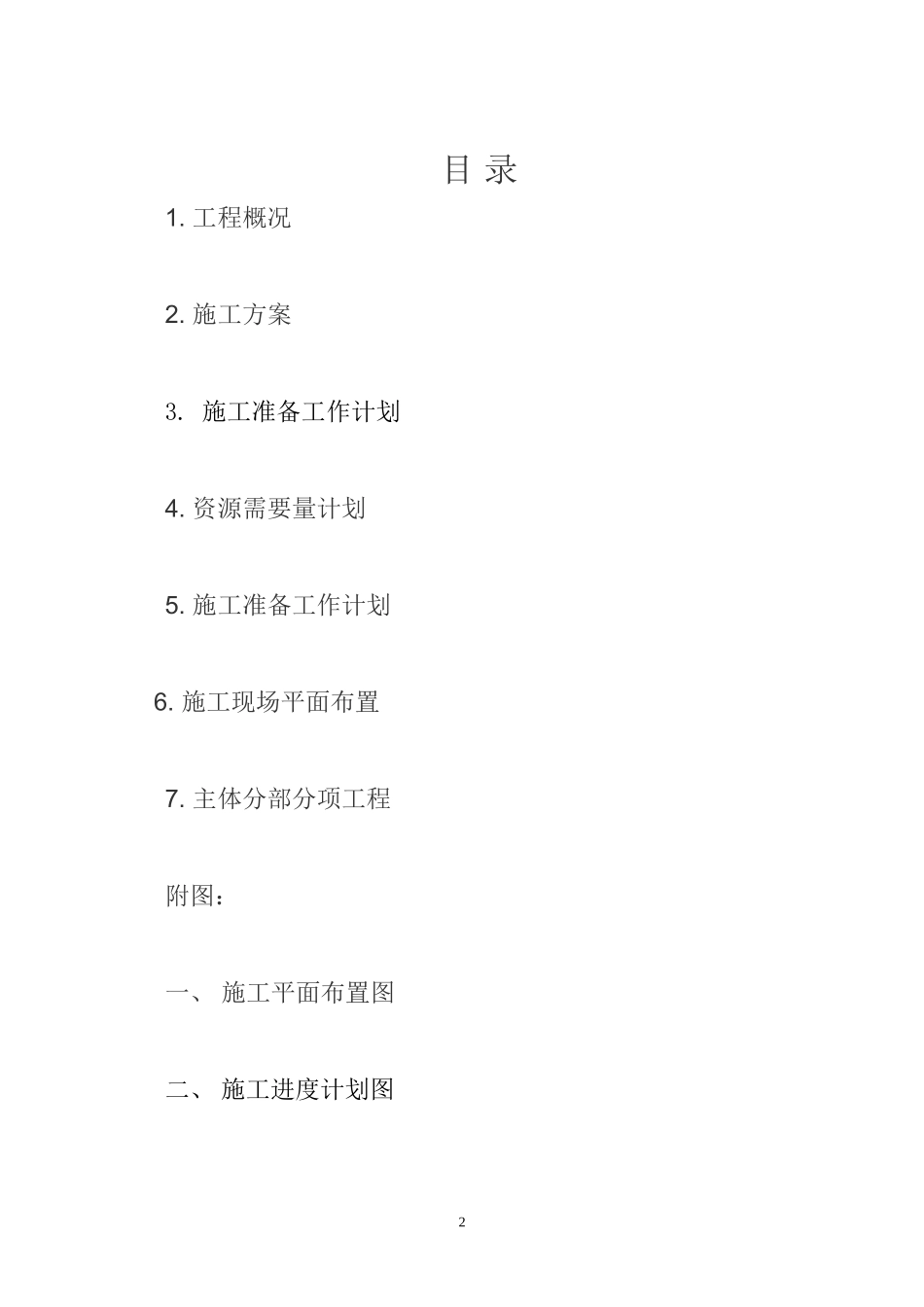

施工准备工作计划4
资源需要量计划5
施工准备工作计划6
施工现场平面布置7
主体分部分项工程附图:一、施工平面布置图二、施工进度计划图21

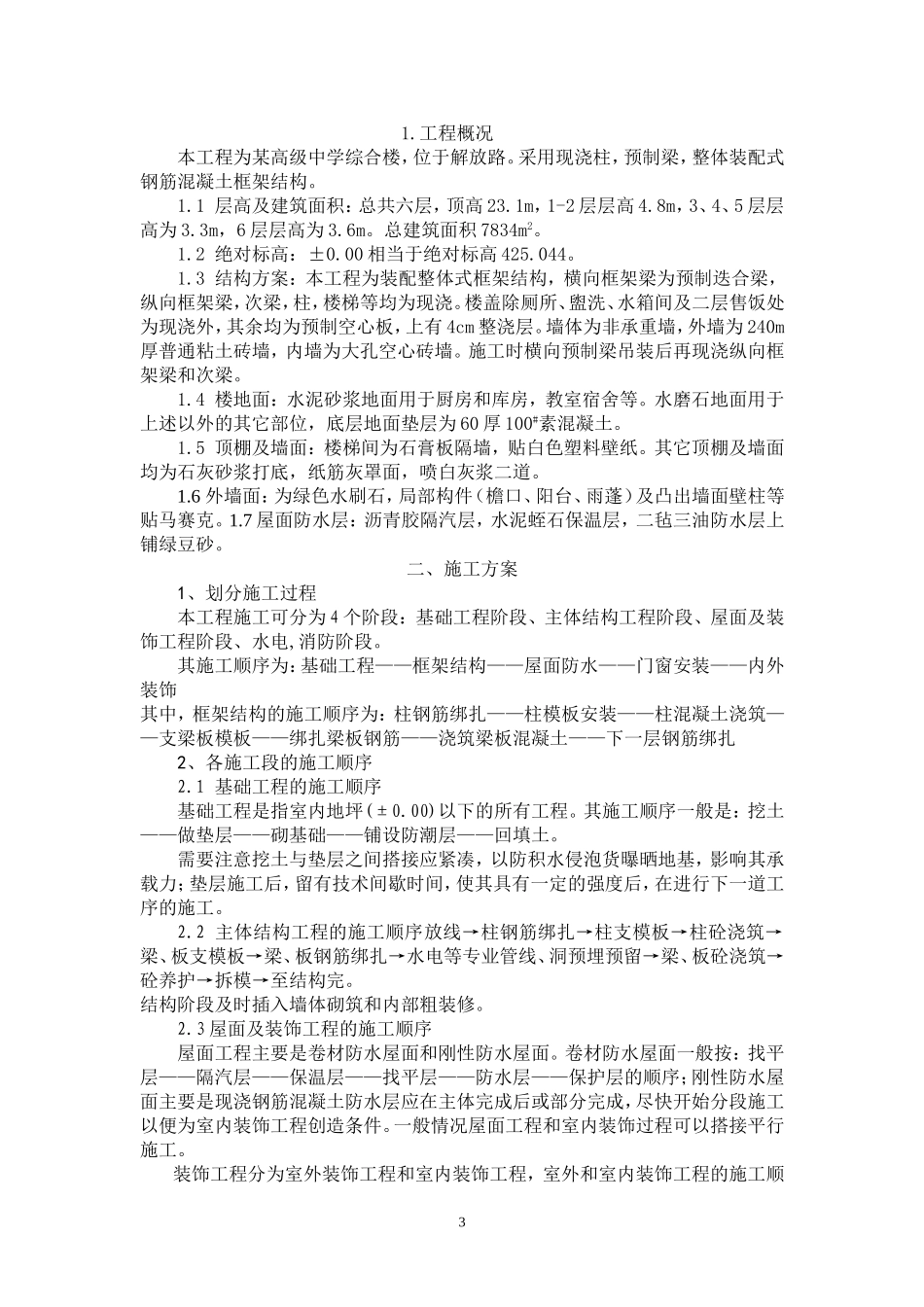

工程概况本工程为某高级中学综合楼,位于解放路
采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构
1层高及建筑面积:总共六层,顶高23
1m,1-2层层高4
8m,3、4、5层层高为3
3m,6层层高为3
总建筑面积7834m2
2绝对标高:±0
00相当于绝对标高425
3结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇
楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有4cm整浇层
墙体为非承重墙,外墙为240m厚普通粘土砖墙,内墙为大孔空心砖墙
施工时横向预制梁吊装后再现浇纵向框架梁和次梁
4楼地面:水泥砂浆地面用于厨房和库房,教室宿舍等
水磨石地面用于上述以外的其它部位,底层地面垫层为60厚100#素混凝土
5顶棚及墙面:楼梯间为石膏板隔墙,贴白色塑料壁纸
其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道
6外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克
7屋面防水层:沥青胶隔汽层,水泥蛭石保温层,二毡三油防水层上铺绿豆砂
二、施工方案1、划分施工过程本工程施工可分为4个阶段:基础工程阶段、主体结构工程阶段、屋面及装饰工程阶段、水电,消防阶段
其施工顺序为:基础工程——框架结构——屋面防水——门窗安装——内外装饰其中,框架结构的施工顺序为:柱钢筋绑扎——柱模板安装——柱混凝土浇筑——支梁板模板——绑扎梁板钢筋——浇筑梁板混凝土——下一层钢筋绑扎2、
