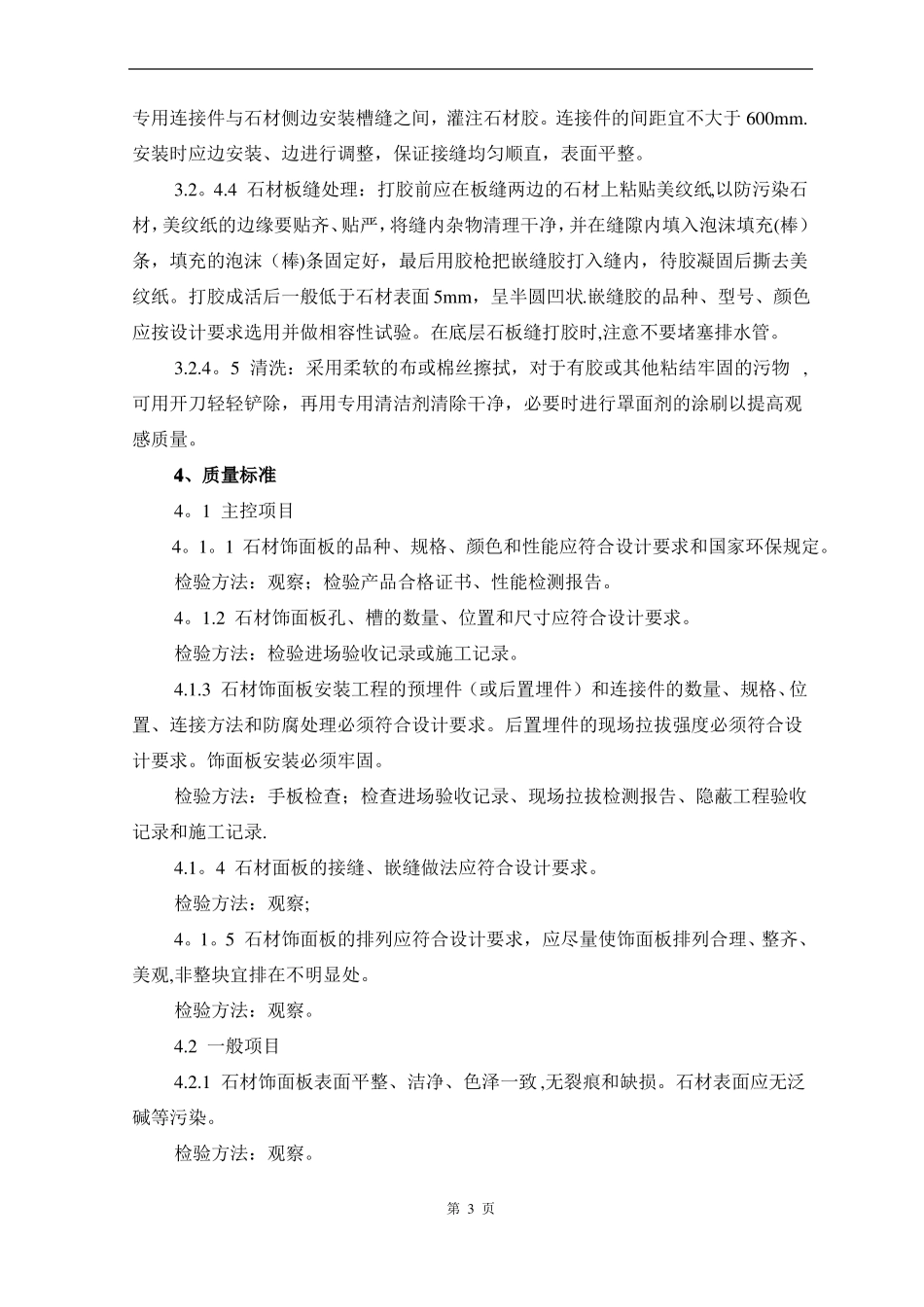

大理石、花岗石干挂施工工艺及检测标准1、适用范围:本内部施工工艺及检测标准适用于晶宫装饰公司所有在建的室内、外的墙、柱面和门窗套干挂石材饰面板的工程施工.2、施工准备2。1材料2。1.1石材:石材的材质、品种、规格、颜色及花纹应符合设计要求。并应符合国家现行标准。2.1.2辅料:型钢骨架、金属挂件、不锈钢挂件、膨胀螺栓、金属连接件、不锈钢连接挂件以及配套的垫板、垫圈、螺母以及与骨架固定的各种所需配件,其材质、品种、规格、质量应符合要求。石材防护剂、石材胶粘剂、耐候密封胶、防水胶、嵌缝胶、嵌逢胶条、防腐涂料应有出厂合格证和说明,并应符合环保要求。各种胶应进行相容性试验。2.2主要机具:石材切割机、砂轮切割机、云石机、磨光机、角磨机、冲击钻、台钻、电焊机、射钉抢、注胶枪、吸盘、钢尺、靠尺、方尺、塞尺、托线板、水平尺等、2.3作业条件2。3。1主体结构施工完成并经检验合格,结构基层已经处理完成并验收合格。2。3.2石材已经进场,其质量、规格、品种、数量、力学性能和物理性能符合设计要求和国家现行标准,石材表面应涂刷防护剂。2。3.3其他配套材料已进场,并经检验复试合格。2。3.4墙、柱面上的各种专业管线、设备、预留预埋件已安装完成,经检验合格,并办理交接手续。2。3。5门、窗已安装完,各处水平标高控制线测设完毕,并预检合格.2.3。6施工所需的脚手架已经搭设完,垂直运输设备已安装好,符合使用要求和安全规定,并经检验合格。2。3。7施工现场所需的临时用水、用电、各种工、机具准备就绪。2。3。8熟悉施工图纸及设计说明,根据现场施工条件进行必要的测量放线,对各个标高、各种洞口的尺寸、位置进行校核。2.3。9施工前按大样图进行样板间(段)施工。样板间(段)经设计、监理、页第1建设单位检验合格并签认。对操作人员进行安全、技术交底。3、操作工艺3.1工艺流程石材表面处理→石材安装前准备→测量放线基层处理→主龙骨安装→次龙骨安装→石材安装→石材板缝处理→表面清洗3。2工艺操作方法3。2.1石材表面处理:石材表面应干燥,一般含水率应不大于8%,按防护剂使用说明对石材表面进行防护处理。操作时将石材板的正面朝下平放于两根方木上,用羊毛刷蘸防护剂,均匀涂刷于石材板的背面和四个边的小面,涂刷必须到位,不得漏刷。待第一道涂刷完24h后,刷第二道防护剂。第二道刷完24h后,将石材板翻成正面朝上,涂刷正面,方法与要求和背面涂刷相同。3.2。2石材安装前准备:先对石材板进行挑选,使同一立面或相临两立面的石材板色泽、花纹一致,挑出色差、纹路相差较大的不用或用于不明显部位。石材板选好进行钻孔、开槽,为保证孔槽的位置准确、垂直,应制作一个定型托架,将石材板放在托架上作业。钻孔时应使钻头于钻孔面垂直,开槽时应使切割片与开槽垂直,确保成孔、槽后准确无误。孔、槽的形状尺寸应按设计要求确定。3。2.3放线及基层处理:对安装石材的结构表面进行清理。然后吊直、套方、找规矩,弹出垂直线、水平线、标高控制线。根据深化设计的排板、骨架大样图弹出骨架和石材板块的安装位置线,并确定出固定连接件的膨胀螺栓安装位置。核对预埋件的位置和分布是否满足安装要求.3。2。4干挂石材安装3。2。4。1主龙骨安装:主龙骨一般采用竖向安装。材质、规格、型号按设计要求选用。安装时先按主龙骨安装位置线,在结构墙体上用膨胀螺栓或化学锚栓固定角码,通常角码在主龙骨两侧面对面设置。然后将主龙骨卡入角码之间,采用贴角焊与角码焊接牢固。焊接处应刷防锈漆.主龙骨安装时应先临时固定,然后拉通线进行调整,待调平、调正、调垂直后再进行固定或焊接.3.2.4。2次龙骨安装:次龙骨的材质、规格、型号、布置间距及与主龙骨的连接方式按设计要求确定。沿高度方向固定在每一道石材的水平接缝处,次龙骨与主龙骨的连接一般采用焊接,也可用螺栓连接。焊缝防腐处理同主龙骨。3.2。4.3石材安装:石材与次龙骨的连接采用T形不锈钢专用连接件。不锈钢页第2专用连接件与石材侧边安装槽缝之间,灌注石材胶。连接件的间距宜不大于600mm.安装时应边安装、边进行调整,保证接缝均匀顺直,表面平整。3.2。4.4石材板缝处理:打胶前应在...
