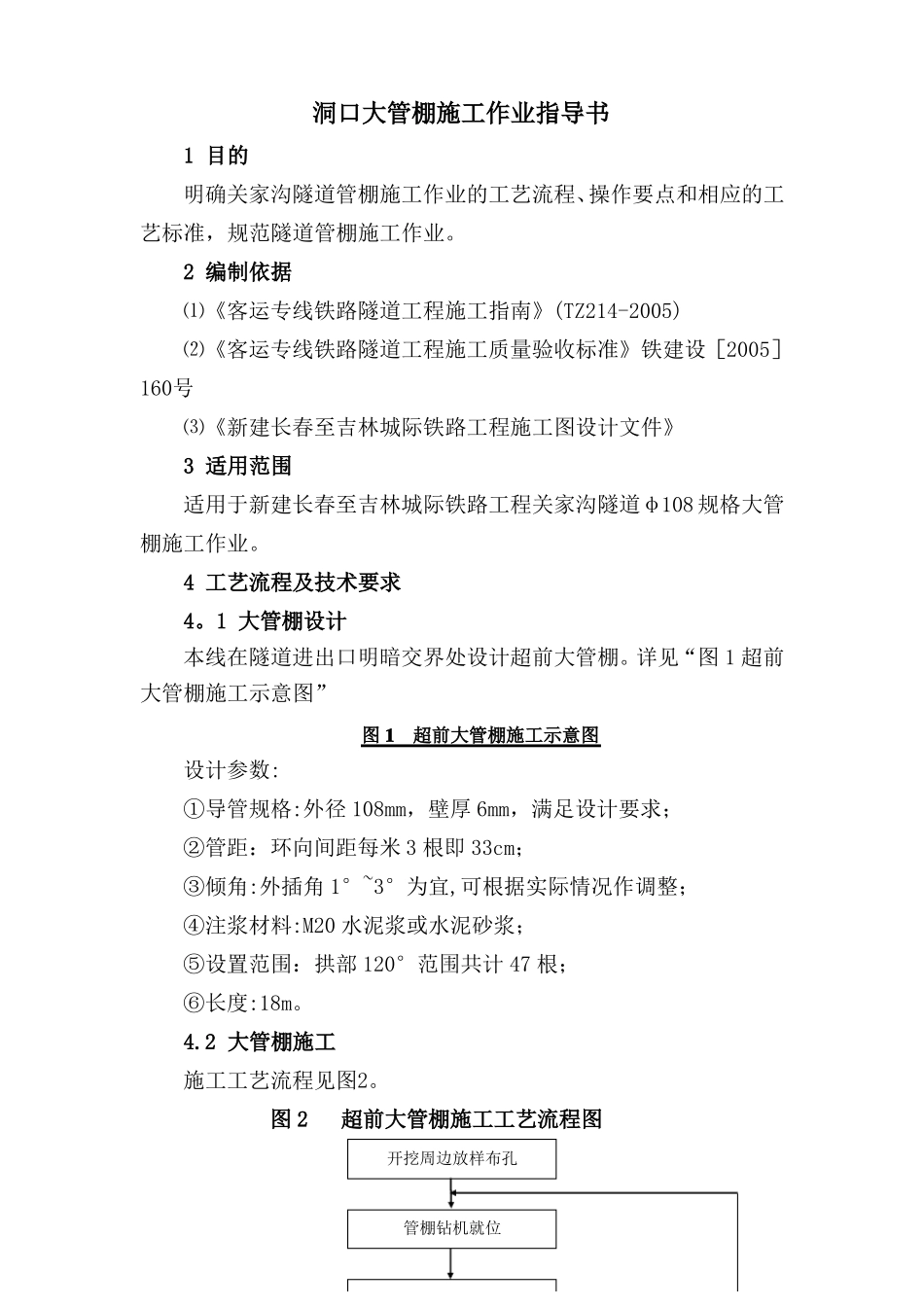

洞口大管棚施工作业指导书1目的明确关家沟隧道管棚施工作业的工艺流程、操作要点和相应的工艺标准,规范隧道管棚施工作业
2编制依据⑴《客运专线铁路隧道工程施工指南》(TZ214-2005)⑵《客运专线铁路隧道工程施工质量验收标准》铁建设[2005]160号⑶《新建长春至吉林城际铁路工程施工图设计文件》3适用范围适用于新建长春至吉林城际铁路工程关家沟隧道φ108规格大管棚施工作业
4工艺流程及技术要求4
1大管棚设计本线在隧道进出口明暗交界处设计超前大管棚
详见“图1超前大管棚施工示意图”图1超前大管棚施工示意图设计参数:①导管规格:外径108mm,壁厚6mm,满足设计要求;②管距:环向间距每米3根即33cm;③倾角:外插角1°~3°为宜,可根据实际情况作调整;④注浆材料:M20水泥浆或水泥砂浆;⑤设置范围:拱部120°范围共计47根;⑥长度:18m
2大管棚施工施工工艺流程见图2
图2超前大管棚施工工艺流程图开挖周边放样布孔管棚钻机就位4

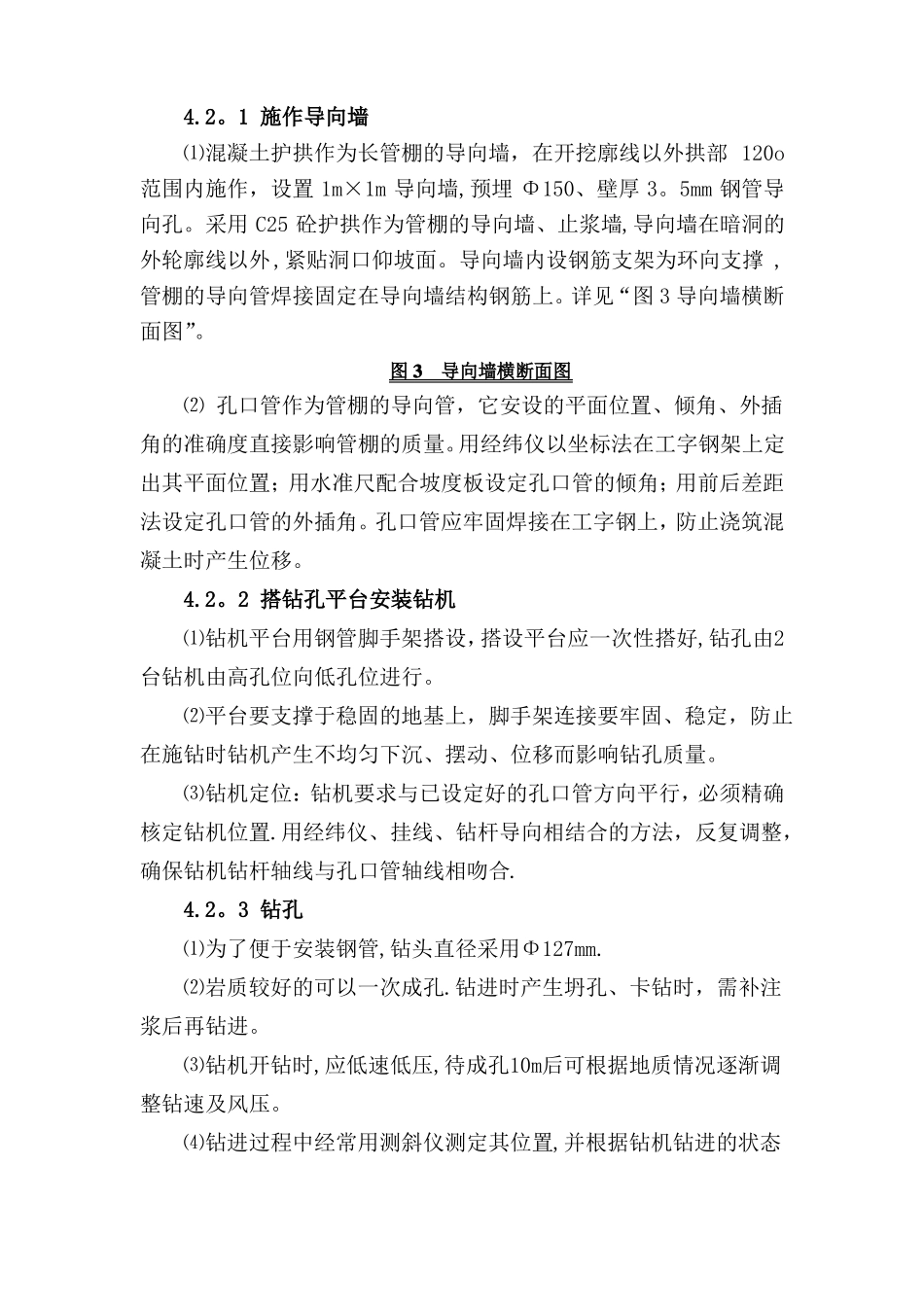

1施作导向墙⑴混凝土护拱作为长管棚的导向墙,在开挖廓线以外拱部120o范围内施作,设置1m×1m导向墙,预埋Φ150、壁厚3
5mm钢管导向孔
采用C25砼护拱作为管棚的导向墙、止浆墙,导向墙在暗洞的外轮廓线以外,紧贴洞口仰坡面
导向墙内设钢筋支架为环向支撑,管棚的导向管焊接固定在导向墙结构钢筋上
详见“图3导向墙横断面图”
图3导向墙横断面图⑵孔口管作为管棚的导向管,它安设的平面位置、倾角、外插角的准确度直接影响管棚的质量
用经纬仪以坐标法在工字钢架上定出其平面位置;用水准尺配合坡度板设定孔口管的倾角;用前后差距法设定孔口管的外插角
孔口管应牢固焊接在工字钢上,防止浇筑混凝土时产生位移
2搭钻孔平台安装钻机⑴钻机平台用钢管脚手架搭设,搭设平台应一次性搭好,钻孔由2台钻机由高孔位向低孔位进行
⑵平台要支撑于稳固的地基上,脚手架
