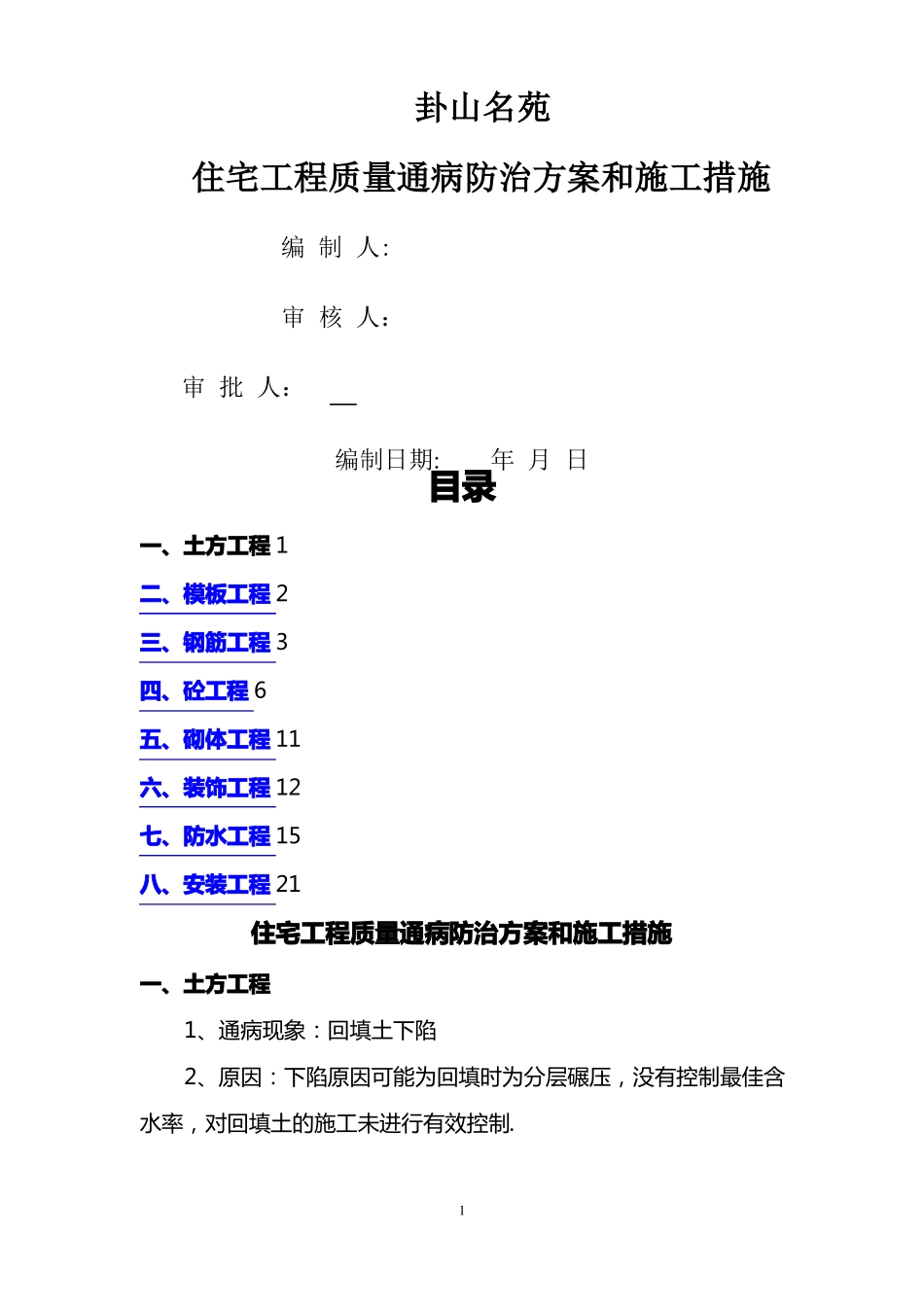

卦山名苑住宅工程质量通病防治方案和施工措施编制人:审核人:审批人:编制日期:年月日目录一、土方工程1二、模板工程2三、钢筋工程3四、砼工程6五、砌体工程11六、装饰工程12七、防水工程15八、安装工程21住宅工程质量通病防治方案和施工措施一、土方工程1、通病现象:回填土下陷2、原因:下陷原因可能为回填时为分层碾压,没有控制最佳含水率,对回填土的施工未进行有效控制

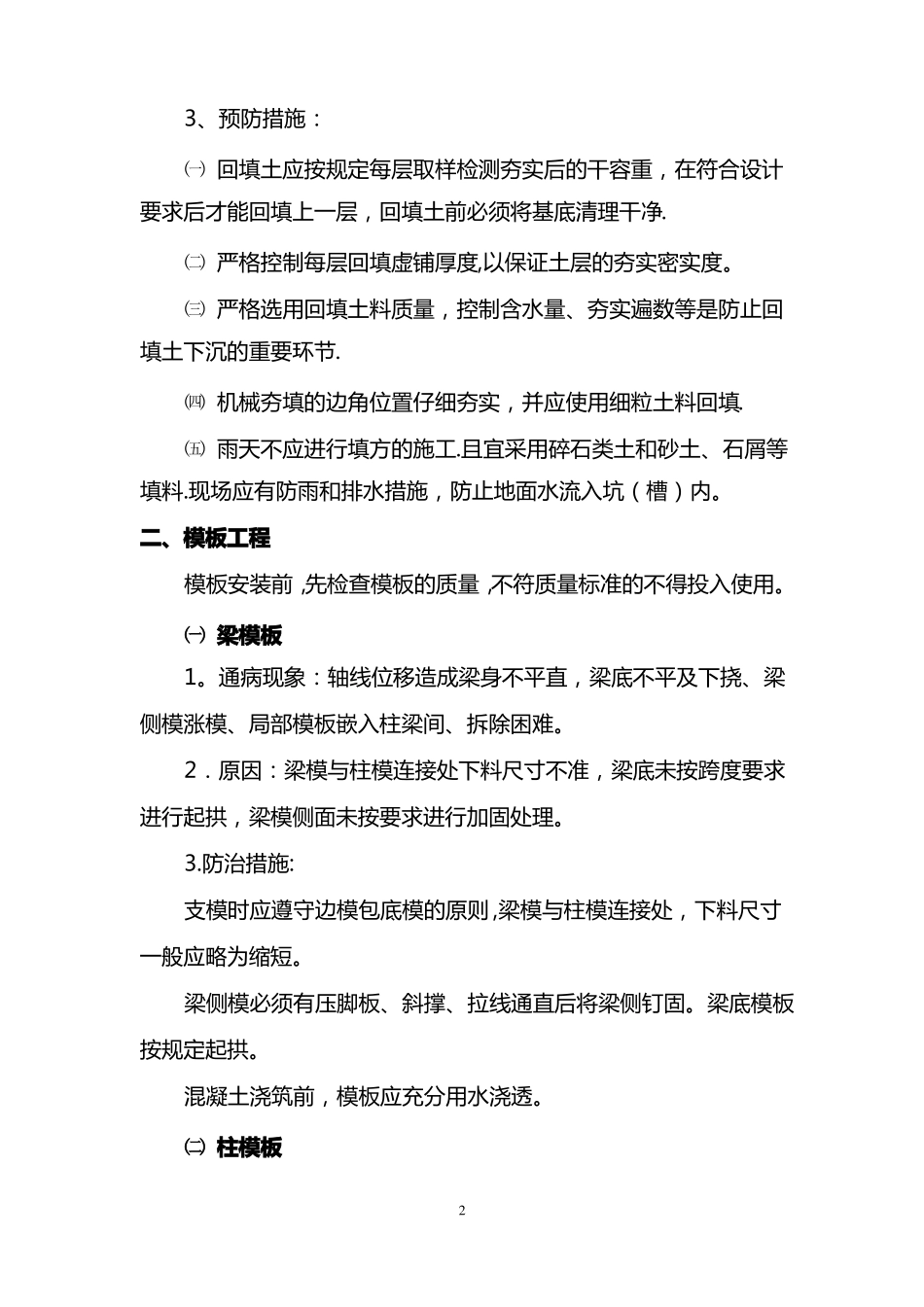

13、预防措施:㈠回填土应按规定每层取样检测夯实后的干容重,在符合设计要求后才能回填上一层,回填土前必须将基底清理干净
㈡严格控制每层回填虚铺厚度,以保证土层的夯实密实度
㈢严格选用回填土料质量,控制含水量、夯实遍数等是防止回填土下沉的重要环节
㈣机械夯填的边角位置仔细夯实,并应使用细粒土料回填
㈤雨天不应进行填方的施工
且宜采用碎石类土和砂土、石屑等填料
现场应有防雨和排水措施,防止地面水流入坑(槽)内
二、模板工程模板安装前,先检查模板的质量,不符质量标准的不得投入使用
通病现象:轴线位移造成梁身不平直,梁底不平及下挠、梁侧模涨模、局部模板嵌入柱梁间、拆除困难
2.原因:梁模与柱模连接处下料尺寸不准,梁底未按跨度要求进行起拱,梁模侧面未按要求进行加固处理
防治措施:支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般应略为缩短
梁侧模必须有压脚板、斜撑、拉线通直后将梁侧钉固
梁底模板按规定起拱
混凝土浇筑前,模板应充分用水浇透
㈡柱模板21

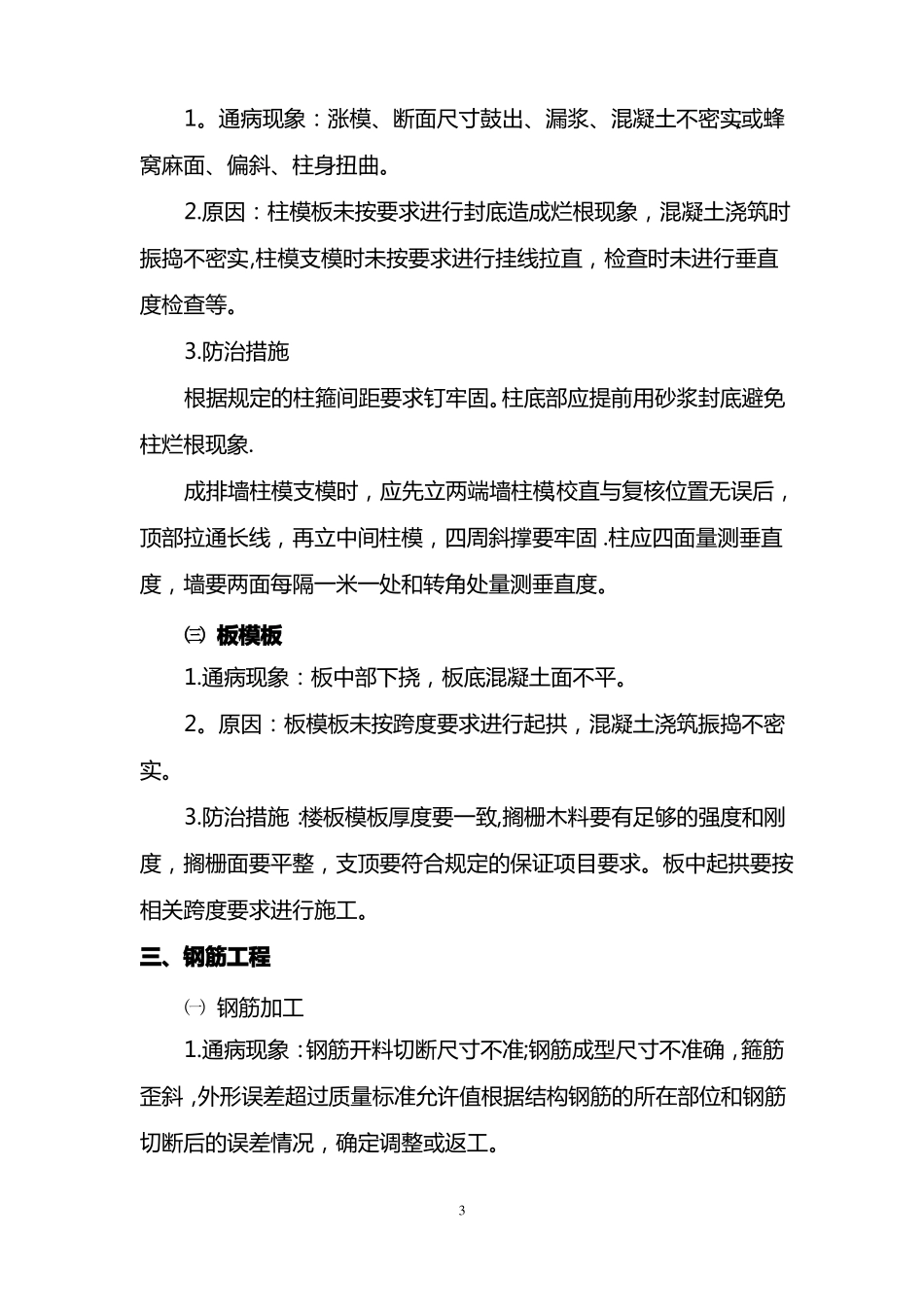

通病现象:涨模、断面尺寸鼓出、漏浆、混凝土不密实,或蜂窝麻面、偏斜、柱身扭曲
原因:柱模板未按要求进行封底造成烂根现象,混凝土浇筑时振捣不密实,柱模支模时未按要求进行挂线拉直,检查时未进行垂直度检查等
防治措施根据规定的柱箍间距要求钉牢固
柱底部应提前用砂浆封底避免柱烂根现象
成排墙柱模支模时,应先立两端墙柱模,校直与复核位置无误后,顶部拉通
