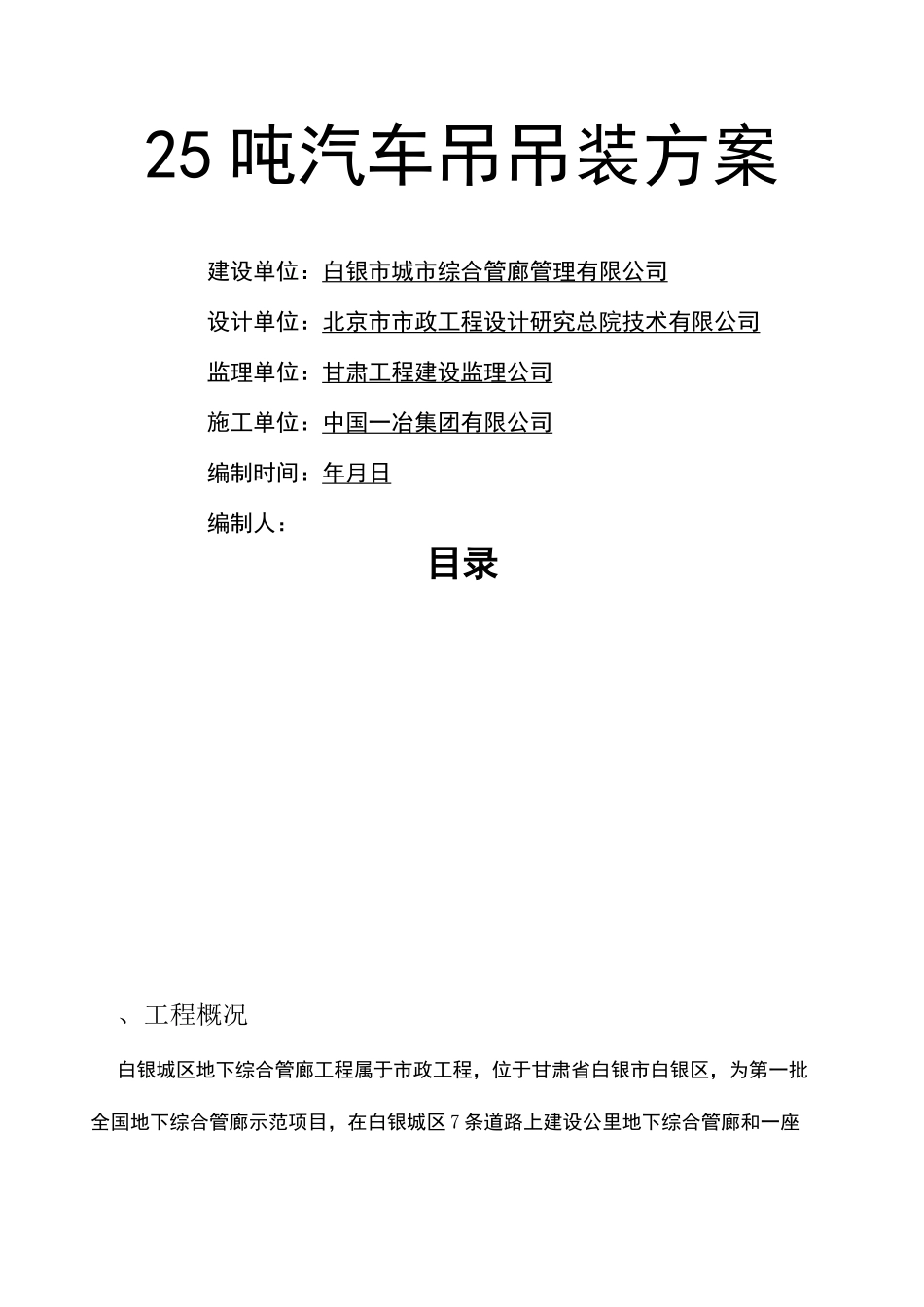

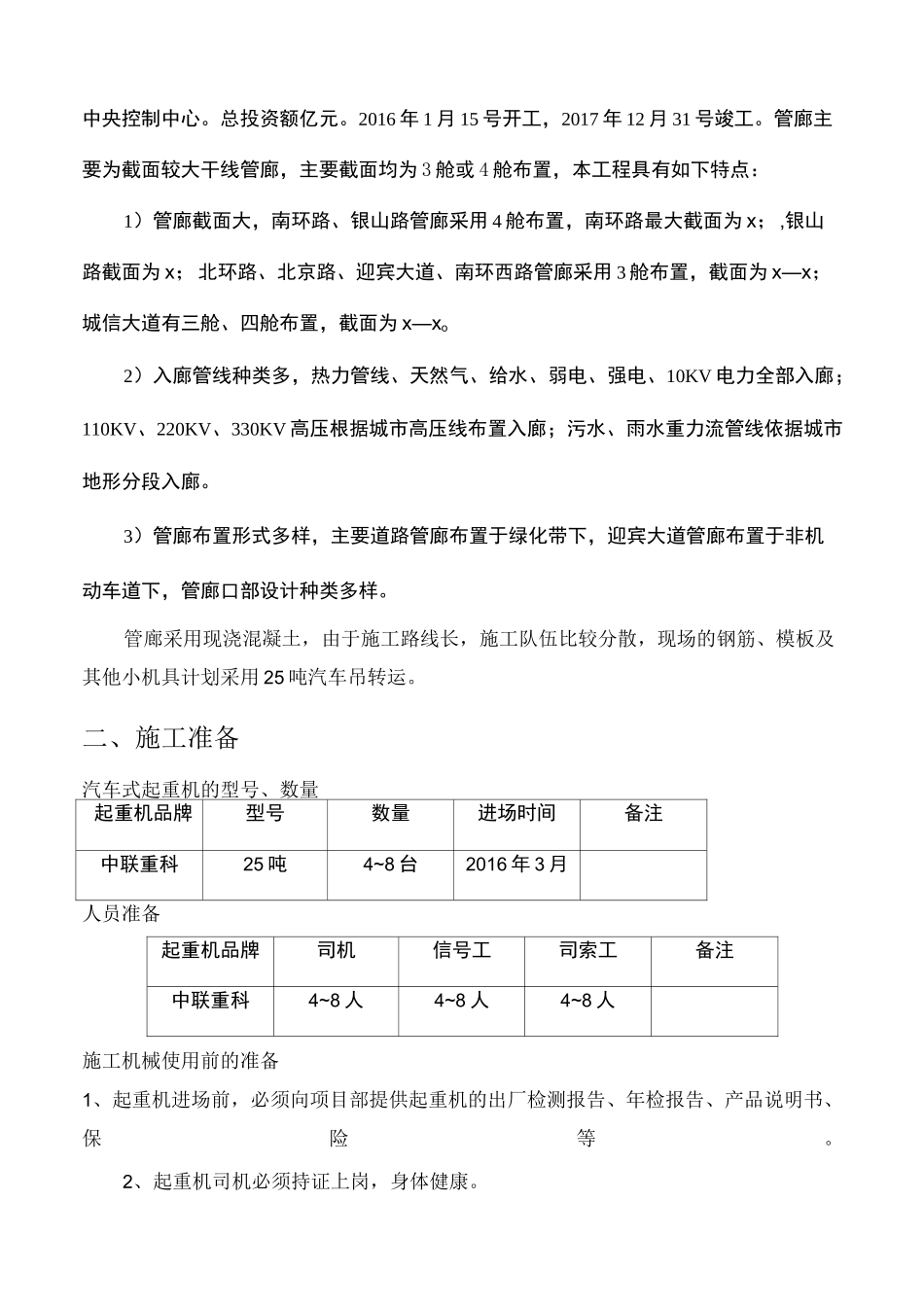

0吨汽车吊吊装方案Preparedon22November202025吨汽车吊吊装方案建设单位:白银市城市综合管廊管理有限公司设计单位:北京市市政工程设计研究总院技术有限公司监理单位:甘肃工程建设监理公司施工单位:中国一冶集团有限公司编制时间:年月日编制人:目录、工程概况白银城区地下综合管廊工程属于市政工程,位于甘肃省白银市白银区,为第一批全国地下综合管廊示范项目,在白银城区7条道路上建设公里地下综合管廊和一座中央控制中心。总投资额亿元。2016年1月15号开工,2017年12月31号竣工。管廊主要为截面较大干线管廊,主要截面均为3舱或4舱布置,本工程具有如下特点:1)管廊截面大,南环路、银山路管廊采用4舱布置,南环路最大截面为x;,银山路截面为x;北环路、北京路、迎宾大道、南环西路管廊采用3舱布置,截面为x—x;城信大道有三舱、四舱布置,截面为x—xo2)入廊管线种类多,热力管线、天然气、给水、弱电、强电、10KV电力全部入廊;110KV、220KV、330KV高压根据城市高压线布置入廊;污水、雨水重力流管线依据城市地形分段入廊。3)管廊布置形式多样,主要道路管廊布置于绿化带下,迎宾大道管廊布置于非机动车道下,管廊口部设计种类多样。管廊采用现浇混凝土,由于施工路线长,施工队伍比较分散,现场的钢筋、模板及其他小机具计划采用25吨汽车吊转运。二、施工准备汽车式起重机的型号、数量起重机品牌型号数量进场时间备注中联重科25吨4~8台2016年3月人员准备起重机品牌司机信号工司索工备注中联重科4~8人4~8人4~8人施工机械使用前的准备1、起重机进场前,必须向项目部提供起重机的出厂检测报告、年检报告、产品说明书、保险等。2、起重机司机必须持证上岗,身体健康。3、起重机租赁公司与项目部签订租赁合同和安全生产协议书。技术准备1、由工区制定《汽车式起重机施工方案》,现场架子队队长、专职安全员负责对起重机司机、信号工、司索工进行安全交底。2、对施工便道进行平整维护,保证吊车行车通道畅通。3、汽车吊进场后应通知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满足要求后方可进行吊装作业。4、吊装材料、构件、设备等按照方案要求进行吊装前码放、装斗或安装吊耳等,便于吊装顺利进行。三、起重机施工吊装施工组织流程吊装使用申请(责任工长)j吊装进场检查(设备管理员)-吊装作业(责任工长)j吊装作业安全监督(专职安全员、施工员)。吊运步骤1、设备的进场在各项准备工作完全做好的情况下,就开始组织设备的进场和吊装工作了。2、吊装前的准备工作吊装前,必须做好全面仔细的检查核实工作。检查材料码放、装斗或吊耳等是否符合吊装要求。3、吊装索具的系接必须牢固4、试吊试吊前检查确认;吊装总指挥进行吊装操作交底;布置各监察岗位进行监察的要点及主要内容;起吊放下进行多次试验,使各部分具有协调性和安全性;复查各部位的变化情况等。5、吊运就位材料或设备下落及就位时,应严格按照信号工指示慢放慢落,必要时应有操作工人配合吊装。四、安全生产措施安全生产责任制安全生产,人人有责。各级、各部门人员应各负其责、各司其职,密切配合,全面贯彻“管生产必须管安全”的原则,共同实现安全管理目标。安全生产制度1.安全教育制度(1)工程开工前组织施工人员进行一次安全工作规程、安全施工管理规定及本企业安全规章制度的学习和考试,考试合格后方可上岗工作。(2)对新入场人员必须进行“三级安全教育”,经考试合格后方可安排工作。(3)对从事电气、焊接、起重、场内机动车辆驾驶、机械操作工等特种作业工种,必须持有经有关部门颁发的上岗证后方可上岗。(4)对违章作业人员,由质安部门重新进行安全学习并经考试合格后方可上岗工作。(5)安全教育的主要内容:1)安全思想教育:国家有关安全生产方针、政策、法规;本企业有关规章制度;本企业的施工特点、安全施工情况;本企业事故典型案例等。2)安全知识教育:本工种安全操作规程;机电设备;防火、防爆、防尘等安全基本知识;个人劳动保护用品的正确使用知识。3)安全技能教育:熟悉本工种、本岗位专业安全技术知识。2.安全检查制度(1)项目必须制定日常安全...
