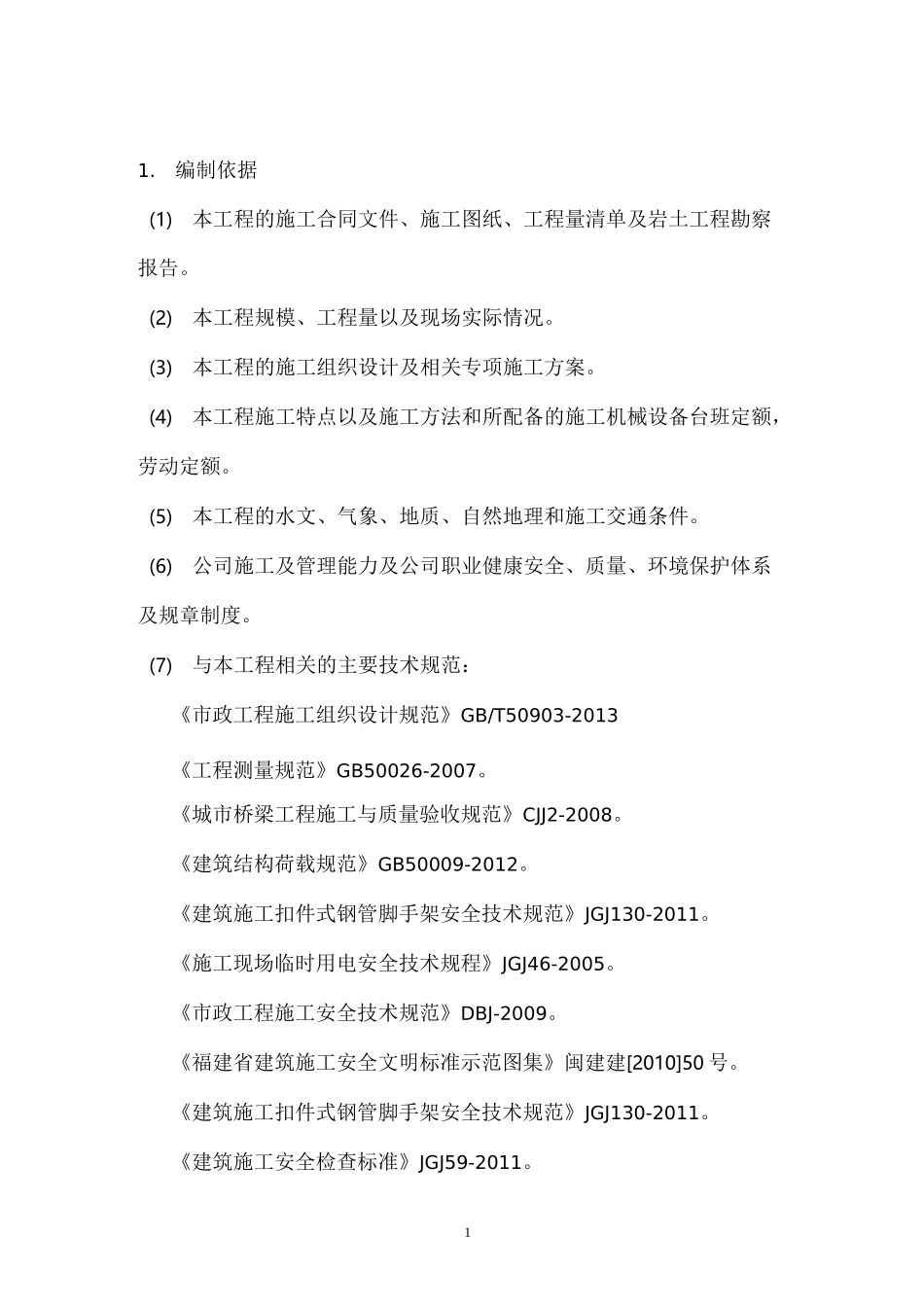

编制依据(1)本工程的施工合同文件、施工图纸、工程量清单及岩土工程勘察报告
(2)本工程规模、工程量以及现场实际情况
(3)本工程的施工组织设计及相关专项施工方案
(4)本工程施工特点以及施工方法和所配备的施工机械设备台班定额,劳动定额
(5)本工程的水文、气象、地质、自然地理和施工交通条件
(6)公司施工及管理能力及公司职业健康安全、质量、环境保护体系及规章制度
(7)与本工程相关的主要技术规范:《市政工程施工组织设计规范》GB/T50903-2013《工程测量规范》GB50026-2007
《城市桥梁工程施工与质量验收规范》CJJ2-2008
《建筑结构荷载规范》GB50009-2012
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011
《施工现场临时用电安全技术规程》JGJ46-2005
《市政工程施工安全技术规范》DBJ-2009
《福建省建筑施工安全文明标准示范图集》闽建建[2010]50号
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011
《建筑施工安全检查标准》JGJ59-2011
L』福建九鼎南平市九峰路道路改造工程(一期)桥梁预压方案2《危险性较大的分部分项工程安全管理办法》建质[2009]87号

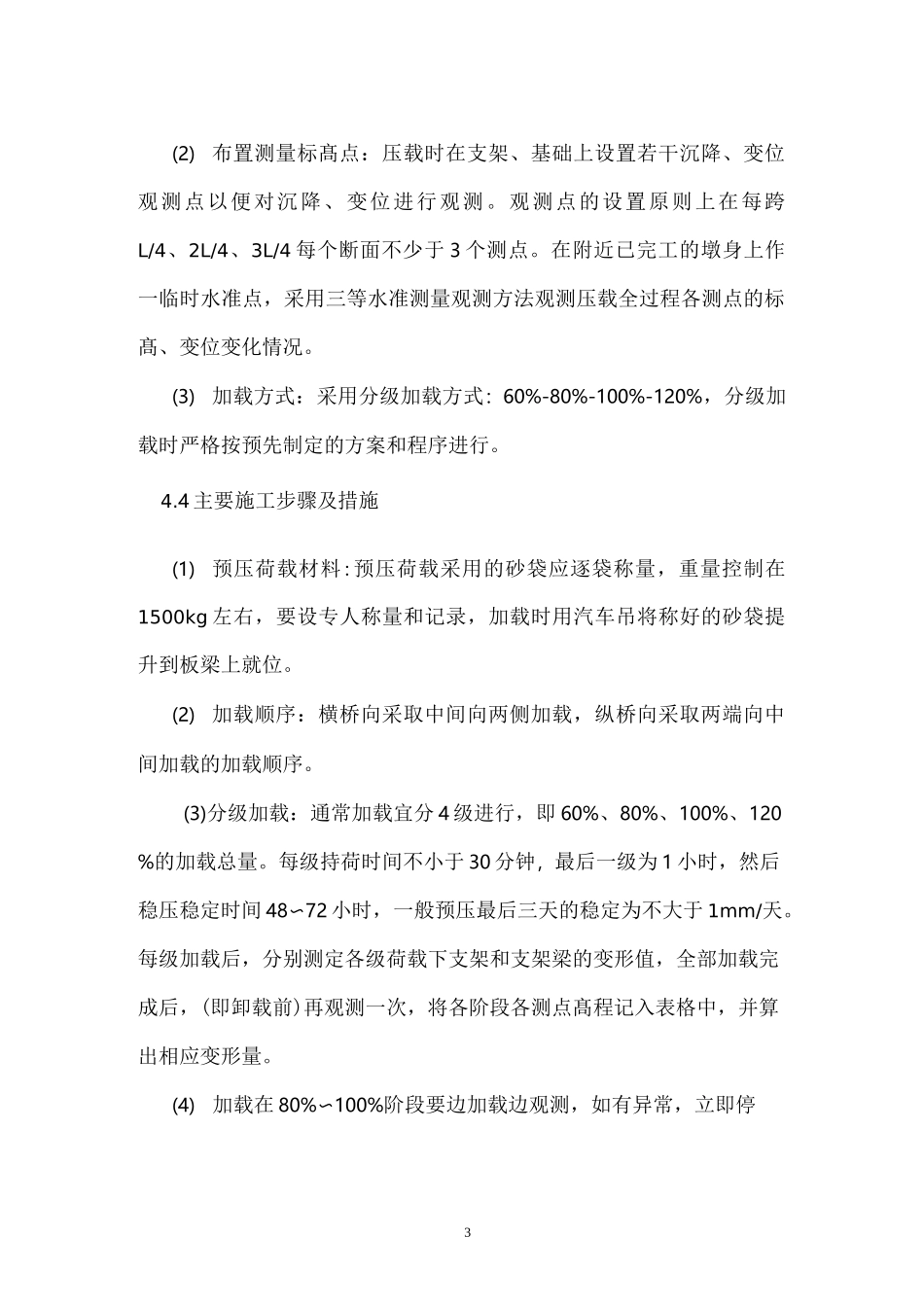

3(2)布置测量标髙点:压载时在支架、基础上设置若干沉降、变位观测点以便对沉降、变位进行观测
观测点的设置原则上在每跨L/4、2L/4、3L/4每个断面不少于3个测点
在附近已完工的墩身上作一临时水准点,采用三等水准测量观测方法观测压载全过程各测点的标髙、变位变化情况
(3)加载方式:采用分级加载方式:60%-80%-100%-120%,分级加载时严格按预先制定的方案和程序进行
4主要施工步骤及措施(1)预压荷载材料:预压荷载采用的砂袋应逐袋称量,重量控制在1500kg左右,要设专人称量和记录,加载时用汽车吊将称好的砂袋提升
