船舶修理完工证明船名:船东:工程编号:船舶进厂时间:船厂:编制日期:、修船项目清单序号工程名称数量备注1船体外板及海底阀箱检查主船体2尾轴检查2套3螺旋桨、舵叶清理2个4尾轴间隙测量2个5舵杆间隙测量2个6海底阀箱清理2个7外板喷砂除锈全船8锚称重2个9锚链直径测量2条101112131415161718二、工程概况1、工程范围:主船体外板检查、尾轴及主机螺栓无损检测、螺旋桨修理、尾轴间隙测量、锚及锚链检查

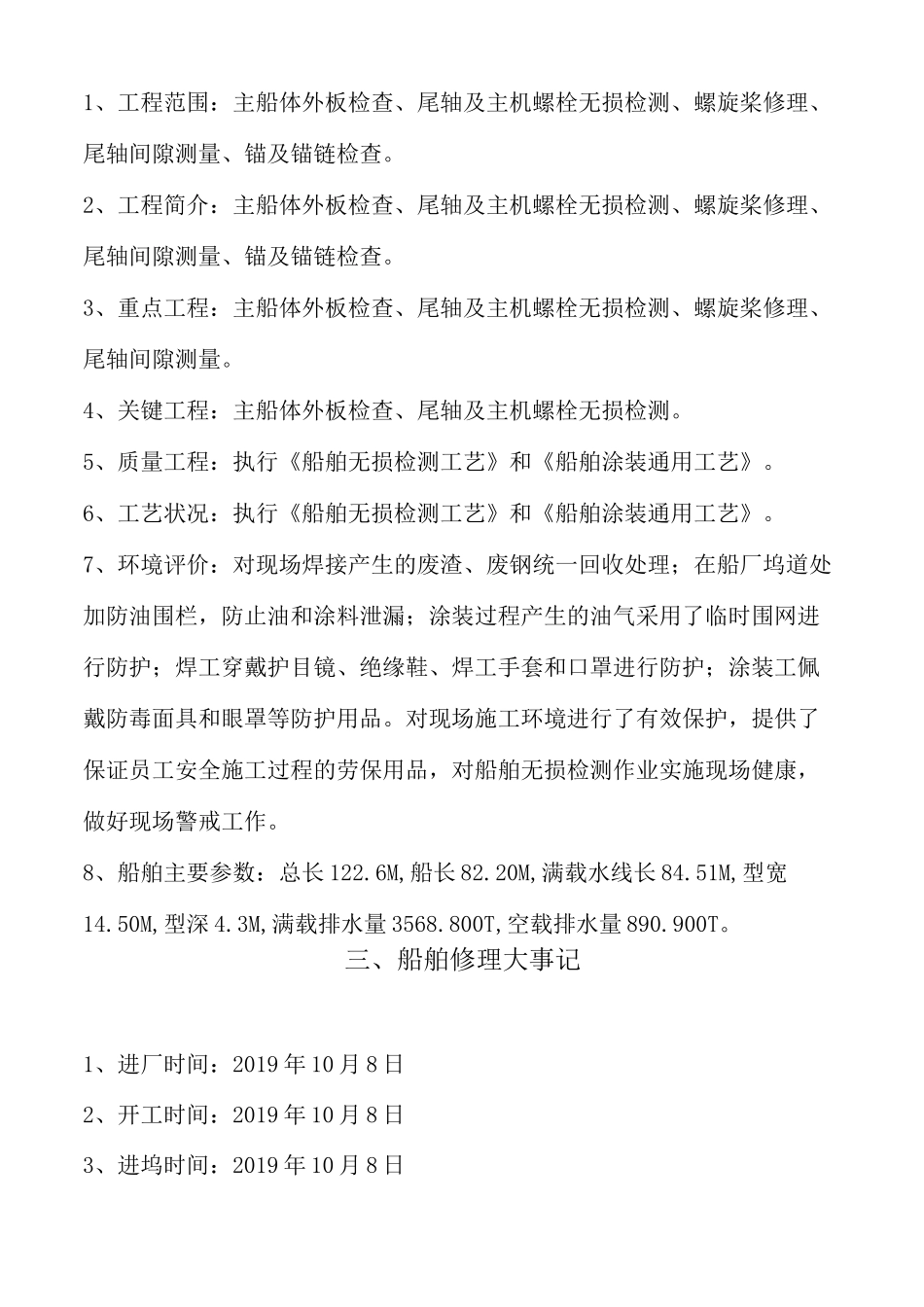

2、工程简介:主船体外板检查、尾轴及主机螺栓无损检测、螺旋桨修理、尾轴间隙测量、锚及锚链检查
3、重点工程:主船体外板检查、尾轴及主机螺栓无损检测、螺旋桨修理、尾轴间隙测量
4、关键工程:主船体外板检查、尾轴及主机螺栓无损检测
5、质量工程:执行《船舶无损检测工艺》和《船舶涂装通用工艺》
6、工艺状况:执行《船舶无损检测工艺》和《船舶涂装通用工艺》
7、环境评价:对现场焊接产生的废渣、废钢统一回收处理;在船厂坞道处加防油围栏,防止油和涂料泄漏;涂装过程产生的油气采用了临时围网进行防护;焊工穿戴护目镜、绝缘鞋、焊工手套和口罩进行防护;涂装工佩戴防毒面具和眼罩等防护用品
对现场施工环境进行了有效保护,提供了保证员工安全施工过程的劳保用品,对船舶无损检测作业实施现场健康,做好现场警戒工作
8、船舶主要参数:总长122
6M,船长82
20M,满载水线长84
51M,型宽14
50M,型深4
3M,满载排水量3568
800T,空载排水量890
三、船舶修理大事记1、进厂时间:2019年10月8日2、开工时间:2019年10月8日3、进坞时间:2019年10月8日4、出坞时间:2019年10月17日5、完工交船时间:2019年10月17日6、船舶离厂日期:2019年10月18日7、船舶航行修理后首次航行日期:2019年10月18日8、此船在修理过程中无追加项目四、修理
