大坦沙污水处理系统泵站集水池清淤施工方案编制单位:广州市自来水工程公司编制人:林宇审核人:梁耀华编制日期:2008年9月一、清淤概况由于污水管道用以收集生活污水、工业废水等,所以管道内较容易汇集各种垃圾、漂浮物和泥沙,通过清疏养护,虽然能够清除大部分的淤积,但难免有少量泥沙会随管道往下游堆积,最终沉积在污水泵站的集水池内
泵站在运作时通过水泵来实现集水池污水的输送作业,而集水池内积少成多的淤泥会对水泵造成不同程度的损坏,从而影响泵站的运作效果
这次大坦沙污水处理厂需要清淤的泵站有10座,集水池于室内或者室外,每个池深约8~15m,池体面积约100~400m2,据实地测量,积淤约1m,预计每个集水池淤泥量约100~400m3
由于池体较深和面积大,须人工入池内清掏淤泥,并将淤泥收集后再利用吊机将淤泥转运泥斗车,由泥斗车外运至15km外的泥场
二、质量、安全和工期目标质量目标:合格安全目标:1、不发生死亡或重伤事故;2、不发生中毒、中暑或职业病事故;3、不发生重大责任事故(经济损失5万元以上);4、轻伤工伤事故频率在3%
工期目标:工期为45天,计划施工时间为2008年10月1日至11月15日

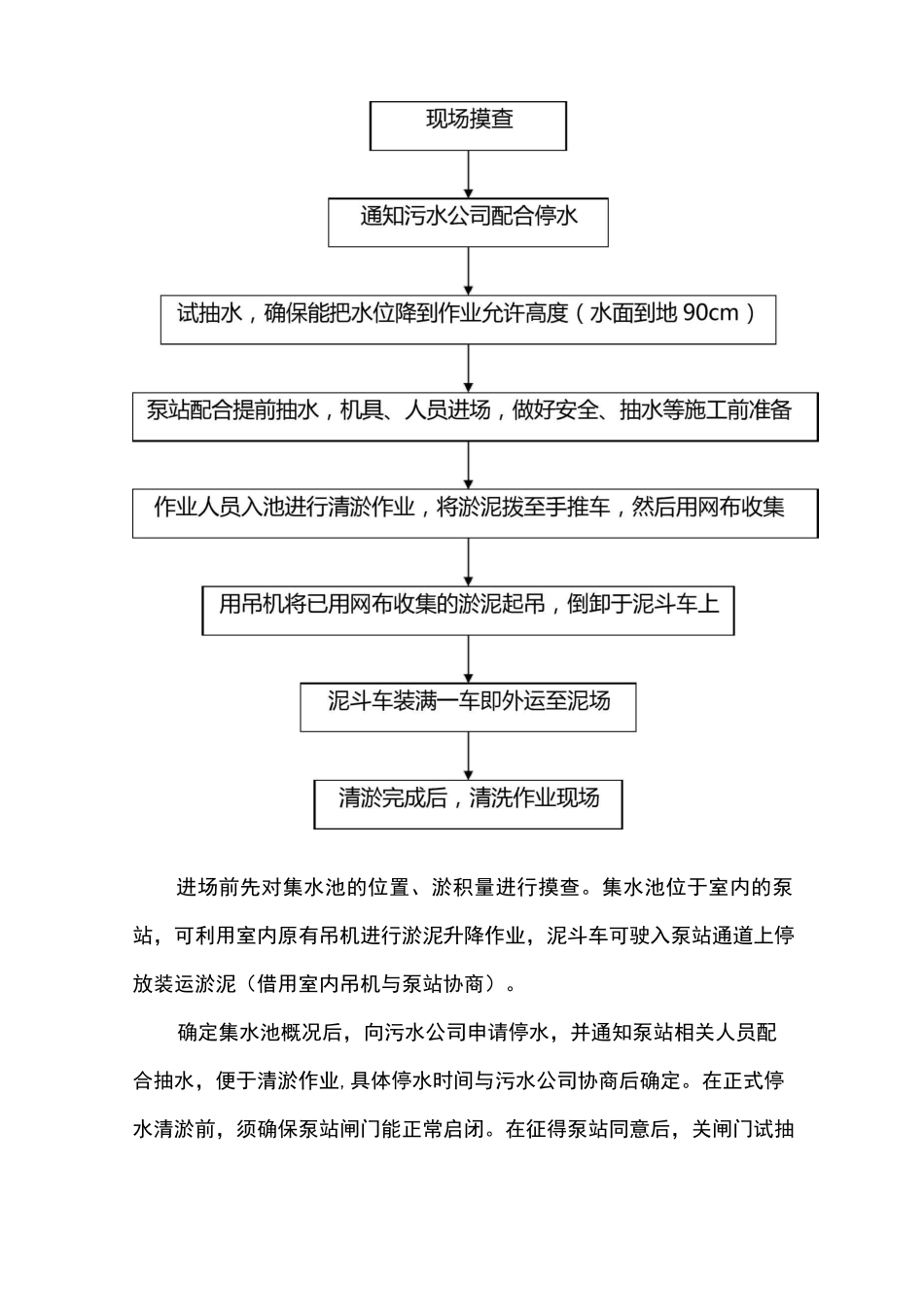

(具体时间由污水公司定)三、施工组织措施施工组织流程:进场前先对集水池的位置、淤积量进行摸查
集水池位于室内的泵站,可利用室内原有吊机进行淤泥升降作业,泥斗车可驶入泵站通道上停放装运淤泥(借用室内吊机与泵站协商)
确定集水池概况后,向污水公司申请停水,并通知泵站相关人员配合抽水,便于清淤作业,具体停水时间与污水公司协商后确定
在正式停水清淤前,须确保泵站闸门能正常启闭
在征得泵站同意后,关闸门试抽水一次
需泵站配合先停水关闸,用泵站水泵尽可能将水位降到最低,如果仍未达到作业允许高度(水面距地面90cm),则另外用自备水泵继续抽吸,保证水位能降到作业允许高度为止
在作业人员进场作业前
