水磨石楼地面1、施工准备(1)、材料及主要机具:A、水泥:425号以上的普通硅酸盐水泥或矿渣硅酸盐水泥,有出厂合格证
B、白水泥:普通硅酸盐水泥,标号不低于425号
C、砂:粗砂或中砂,含泥量不大于3%
D、预制水磨石板:应有出厂合格证,每块板上有合格标记,按加工定货单要求的规格、尺寸、颜色检查验收,并分别码放(立着)在垫木上
为防止板块变形,宜存放在库房内,避免日光强烈曝晒
水磨石板块材质要求:E、石膏粉、蜡、草酸
F、主要机具:砂浆搅拌机、磨石机、砂轮锯、45号钢砂轮片、木抹子、木刮杠、靠尺、水平尺、橡皮锤、90度钢度尺、小线笤帚(2)、作业条件:A、室内墙顶抹灰完,门框安完

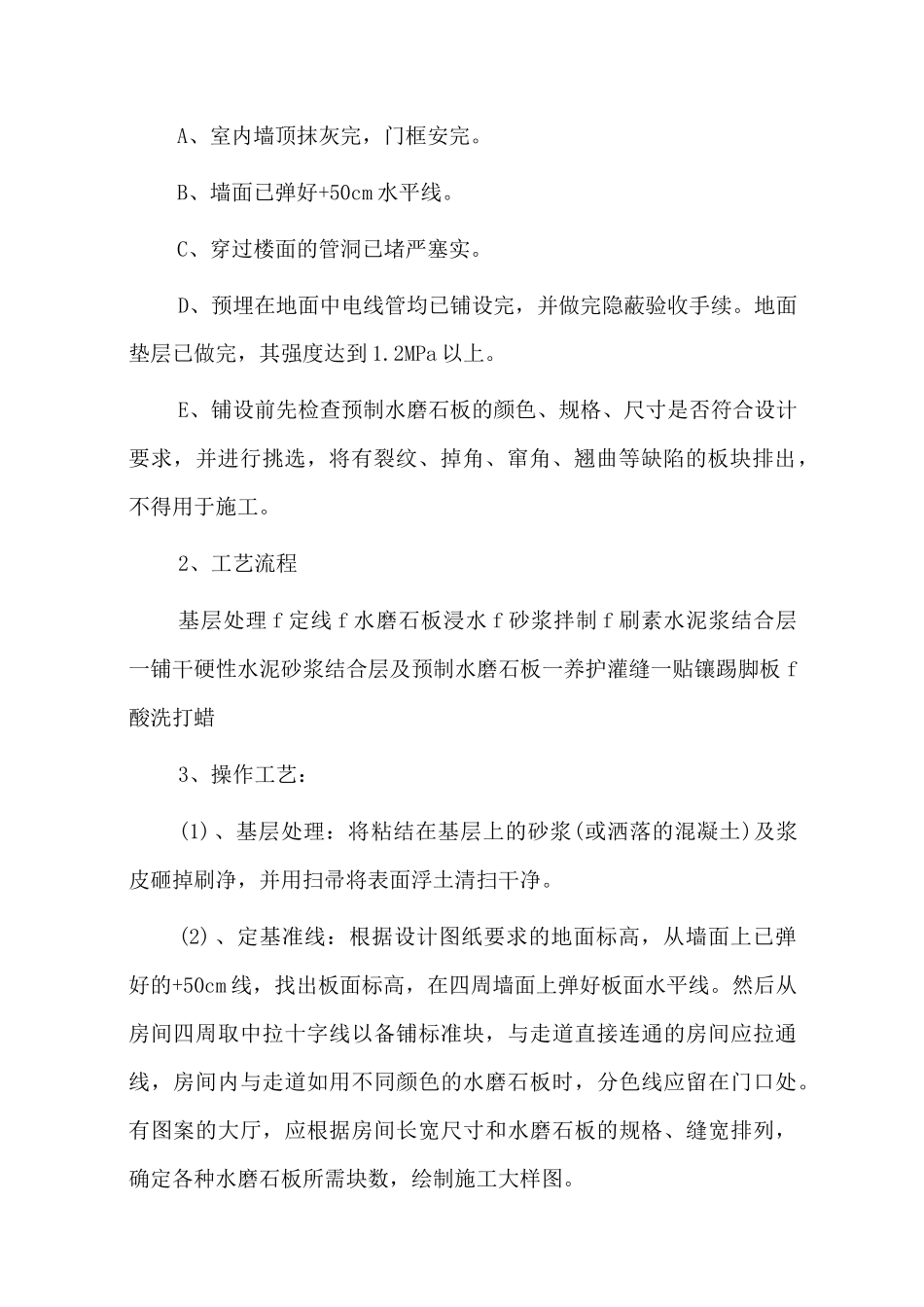

B、墙面已弹好+50cm水平线
C、穿过楼面的管洞已堵严塞实
D、预埋在地面中电线管均已铺设完,并做完隐蔽验收手续
地面垫层已做完,其强度达到1
2MPa以上
E、铺设前先检查预制水磨石板的颜色、规格、尺寸是否符合设计要求,并进行挑选,将有裂纹、掉角、窜角、翘曲等缺陷的板块排出,不得用于施工
2、工艺流程基层处理f定线f水磨石板浸水f砂浆拌制f刷素水泥浆结合层一铺干硬性水泥砂浆结合层及预制水磨石板一养护灌缝一贴镶踢脚板f酸洗打蜡3、操作工艺:(1)、基层处理:将粘结在基层上的砂浆(或洒落的混凝土)及浆皮砸掉刷净,并用扫帚将表面浮土清扫干净
(2)、定基准线:根据设计图纸要求的地面标高,从墙面上已弹好的+50cm线,找出板面标高,在四周墙面上弹好板面水平线
然后从房间四周取中拉十字线以备铺标准块,与走道直接连通的房间应拉通线,房间内与走道如用不同颜色的水磨石板时,分色线应留在门口处
有图案的大厅,应根据房间长宽尺寸和水磨石板的规格、缝宽排列,确定各种水磨石板所需块数,绘制施工大样图

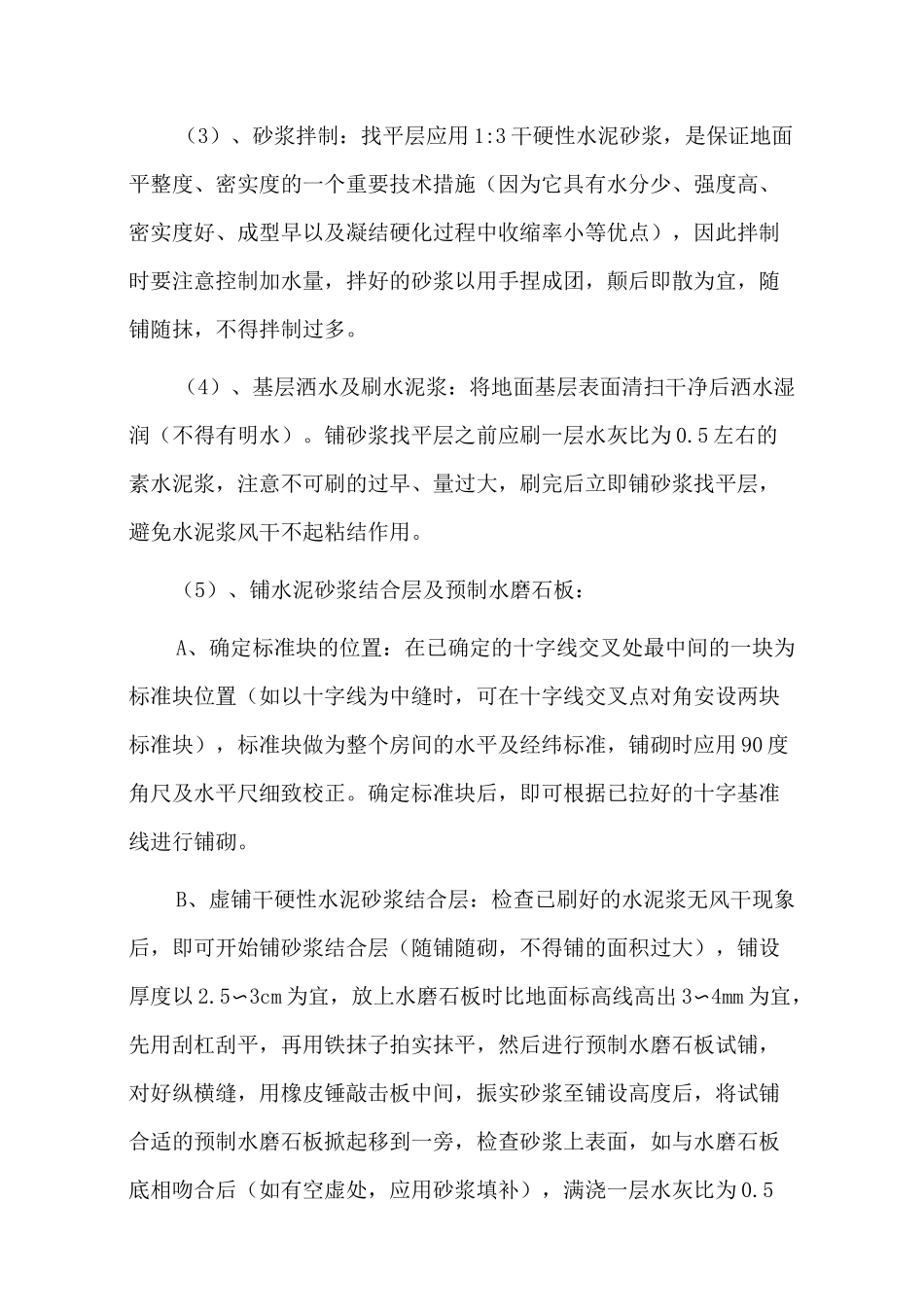

(3)、砂浆拌制:找平层应用1:3干硬性水泥砂浆,是保证地面平整度、密实度的一个重要技术措施(因为它具有水分少、强度高
