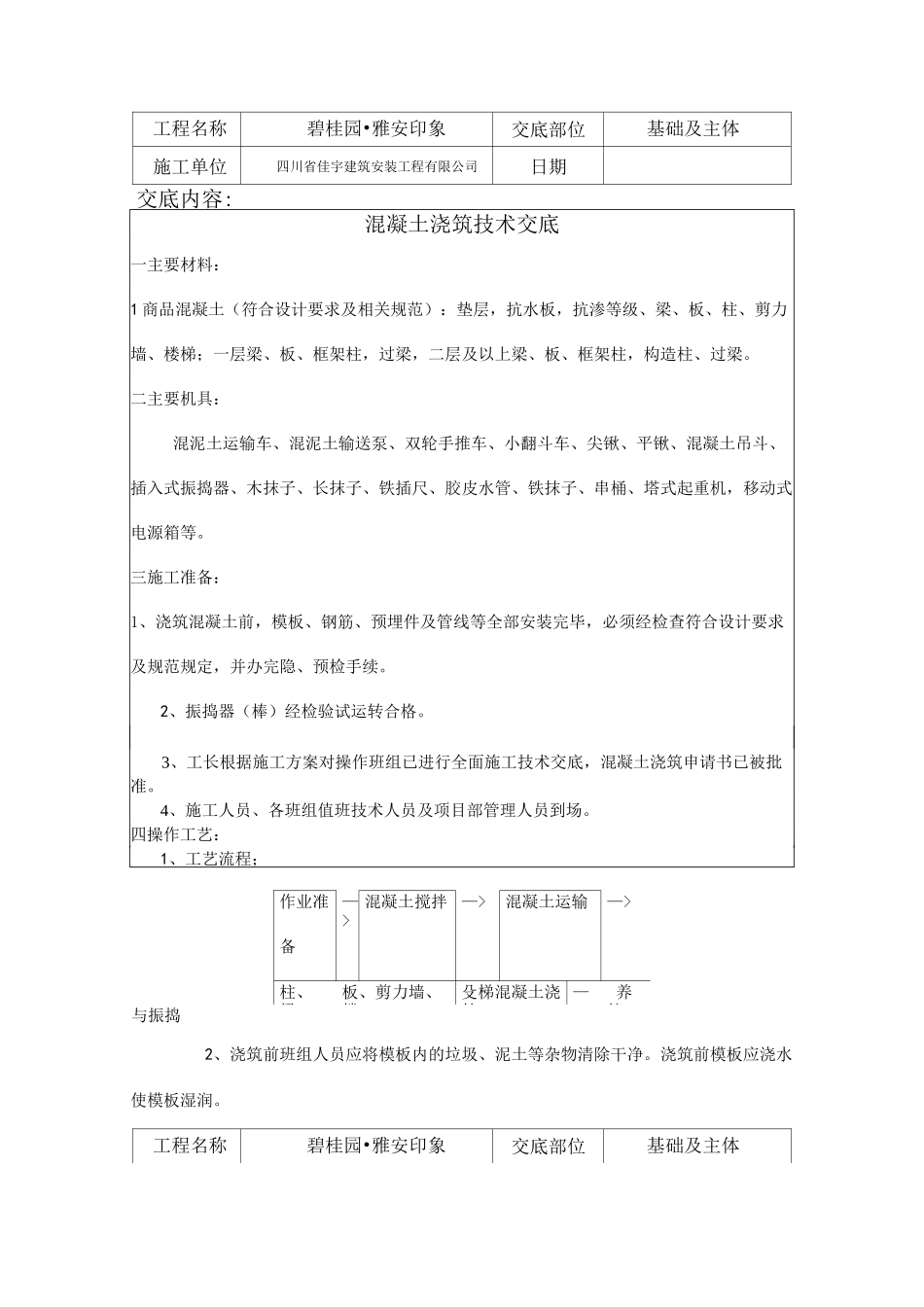

工程名称碧桂园•雅安印象交底部位基础及主体施工单位四川省佳宇建筑安装工程有限公司日期交底内容:混凝土浇筑技术交底一主要材料:1商品混凝土(符合设计要求及相关规范):垫层,抗水板,抗渗等级、梁、板、柱、剪力墙、楼梯;一层梁、板、框架柱,过梁,二层及以上梁、板、框架柱,构造柱、过梁
二主要机具:混泥土运输车、混泥土输送泵、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振捣器、木抹子、长抹子、铁插尺、胶皮水管、铁抹子、串桶、塔式起重机,移动式电源箱等
三施工准备:1、浇筑混凝土前,模板、钢筋、预埋件及管线等全部安装完毕,必须经检查符合设计要求及规范规定,并办完隐、预检手续
2、振捣器(棒)经检验试运转合格
3、工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准
4、施工人员、各班组值班技术人员及项目部管理人员到场
四操作工艺:1、工艺流程;作业准备—>混凝土搅拌—>混凝土运输—>柱、梁、板、剪力墙、楼殳梯混凝土浇筑—>养护与振捣2、浇筑前班组人员应将模板内的垃圾、泥土等杂物清除干净
浇筑前模板应浇水使模板湿润

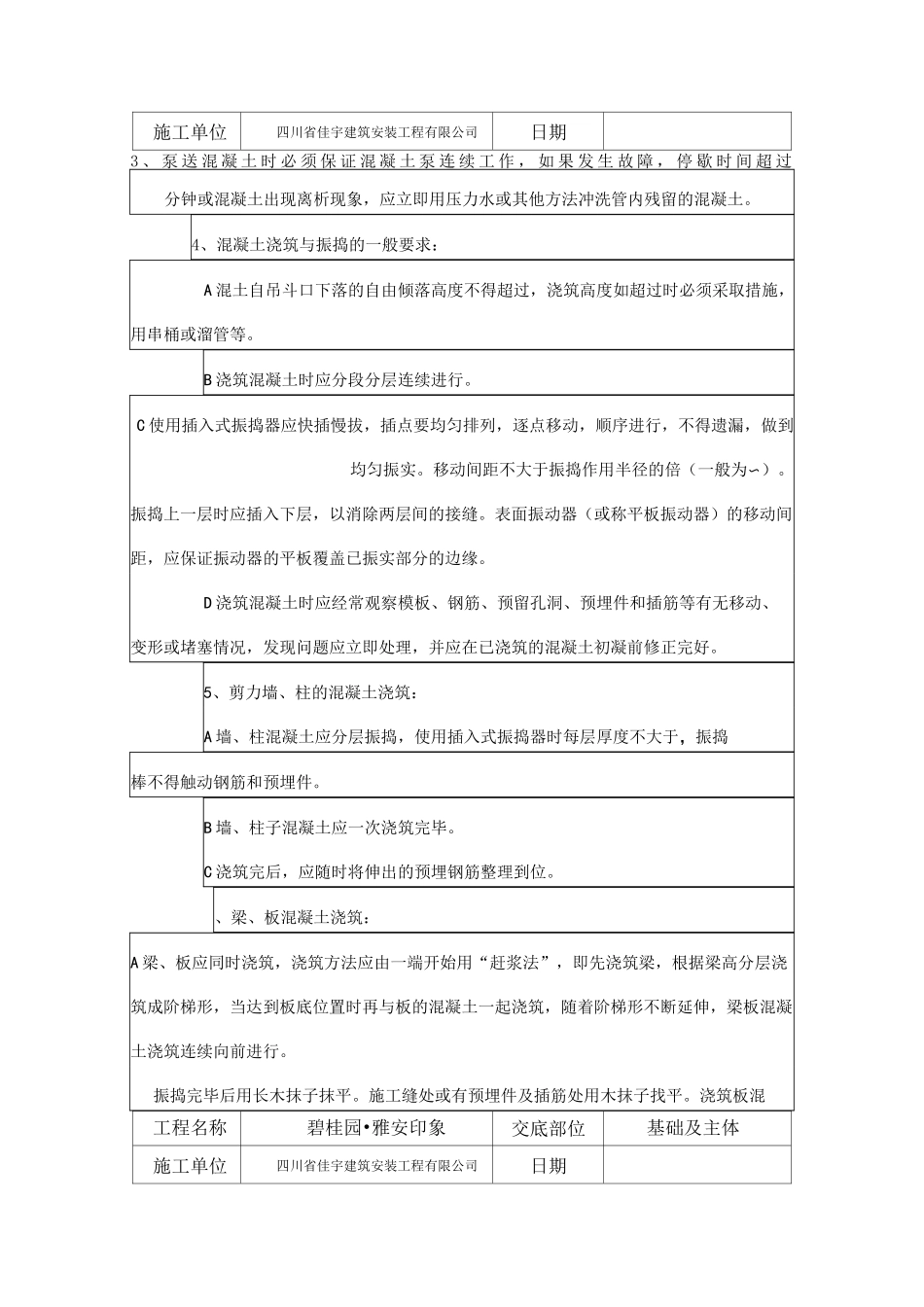

工程名称碧桂园•雅安印象交底部位基础及主体施工单位四川省佳宇建筑安装工程有限公司日期3、泵送混凝土时必须保证混凝土泵连续工作,如果发生故障,停歇时间超过分钟或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土
4、混凝土浇筑与振捣的一般要求:A混土自吊斗口下落的自由倾落高度不得超过,浇筑高度如超过时必须采取措施,用串桶或溜管等
B浇筑混凝土时应分段分层连续进行
C使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实
移动间距不大于振捣作用半径的倍(一般为〜)
振捣上一层时应插入下层,以消除两层间的接缝
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘
D浇筑混凝土时应
