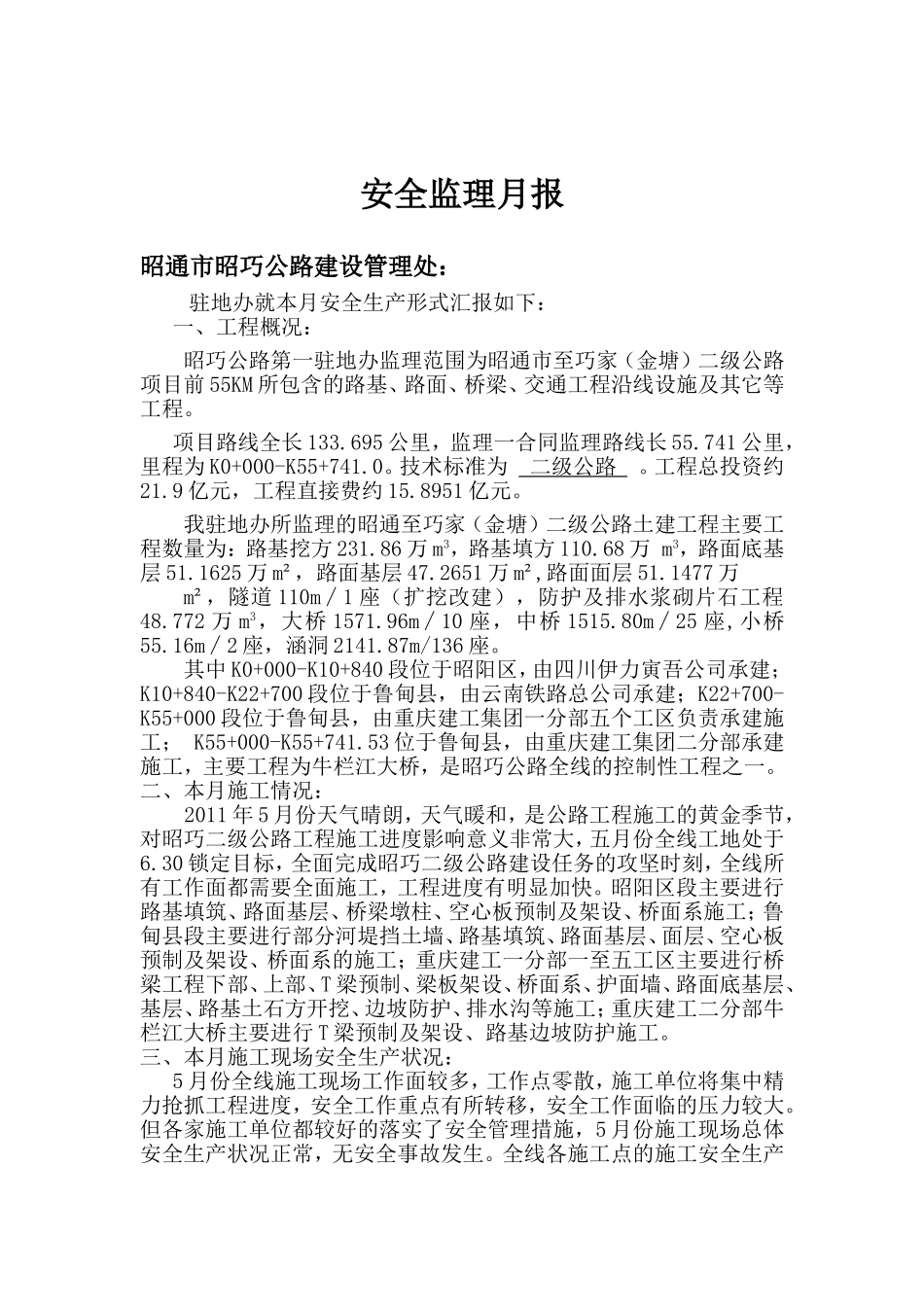

昭通市昭巧二级公路第一驻地办安全监理月报(第十四期)云南陆通建设监理咨询有限公司2011年5月25日安全监理月报昭通市昭巧公路建设管理处:驻地办就本月安全生产形式汇报如下:一、工程概况:昭巧公路第一驻地办监理范围为昭通市至巧家(金塘)二级公路项目前55KM所包含的路基、路面、桥梁、交通工程沿线设施及其它等工程
项目路线全长133
695公里,监理一合同监理路线长55
741公里,里程为K0+000-K55+741
技术标准为二级公路
工程总投资约21
9亿元,工程直接费约15
8951亿元
我驻地办所监理的昭通至巧家(金塘)二级公路土建工程主要工程数量为:路基挖方231
86万m3,路基填方110
68万m3,路面底基层51
1625万m²,路面基层47
2651万m²,路面面层51
1477万m²,隧道110m∕1座(扩挖改建),防护及排水浆砌片石工程48
772万m3,大桥1571
96m∕10座,中桥1515
80m∕25座,小桥55
16m∕2座,涵洞2141
87m/136座
其中K0+000-K10+840段位于昭阳区,由四川伊力寅吾公司承建;K10+840-K22+700段位于鲁甸县,由云南铁路总公司承建;K22+700-K55+000段位于鲁甸县,由重庆建工集团一分部五个工区负责承建施工;K55+000-K55+741
53位于鲁甸县,由重庆建工集团二分部承建施工,主要工程为牛栏江大桥,是昭巧公路全线的控制性工程之一
二、本月施工情况:2011年5月份天气晴朗,天气暖和,是公路工程施工的黄金季节,对昭巧二级公路工程施工进度影响意义非常大,五月份全线工地处于6
30锁定目标,全面完成昭巧二级公路建设任务的攻坚时刻,全线所有工作面都需要全面施工,工程进度有明显加快
昭阳区段主要进行路基填筑、路面基层、桥梁墩柱、空心板预制及架设、桥面系施工;鲁甸县段主要进行部
