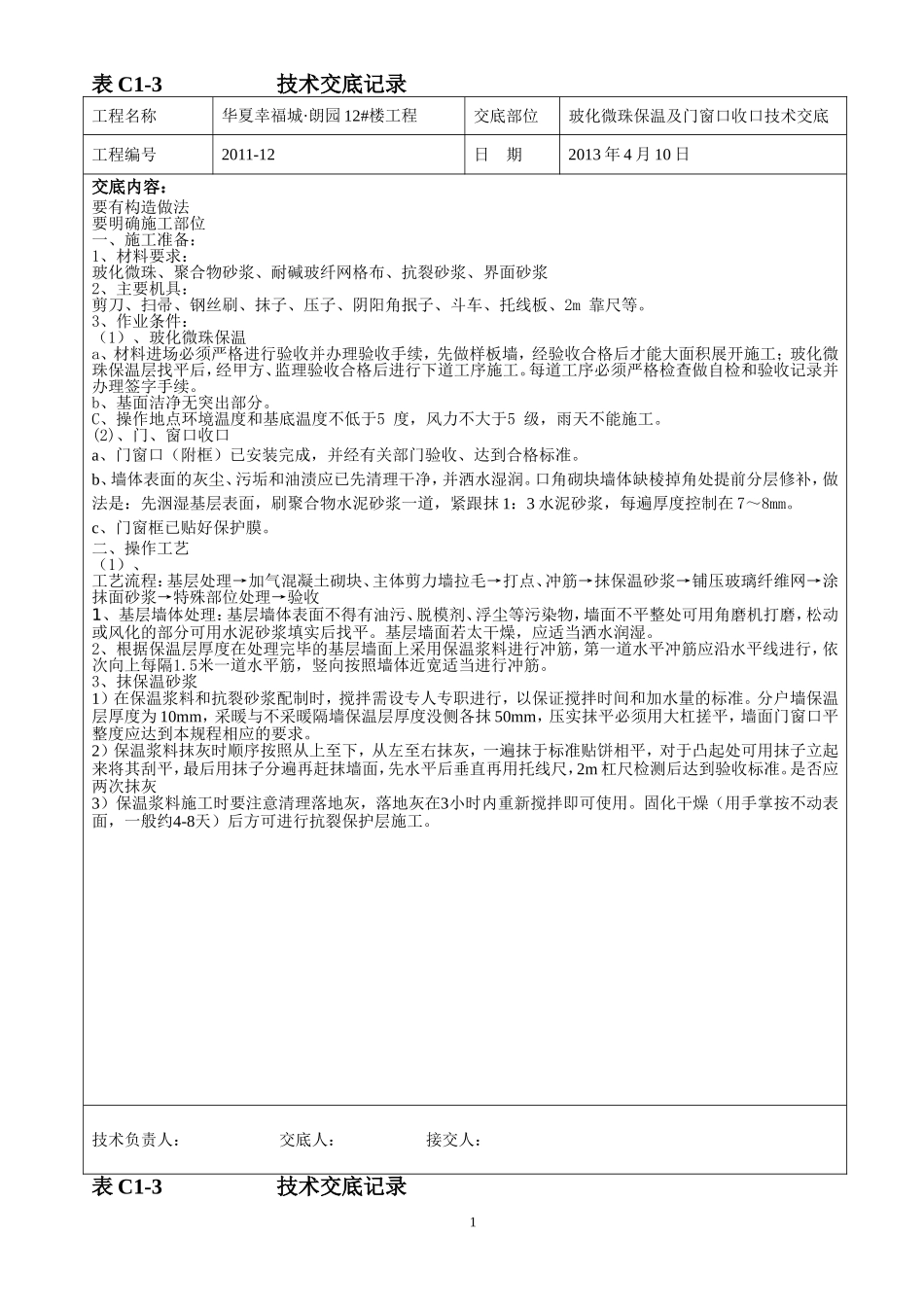

表C1-3技术交底记录工程名称华夏幸福城·朗园12#楼工程交底部位玻化微珠保温及门窗口收口技术交底工程编号2011-12日期2013年4月10日交底内容:要有构造做法要明确施工部位一、施工准备:1、材料要求:玻化微珠、聚合物砂浆、耐碱玻纤网格布、抗裂砂浆、界面砂浆2、主要机具:剪刀、扫帚、钢丝刷、抹子、压子、阴阳角抿子、斗车、托线板、2m靠尺等
3、作业条件:(1)、玻化微珠保温a、材料进场必须严格进行验收并办理验收手续,先做样板墙,经验收合格后才能大面积展开施工;玻化微珠保温层找平后,经甲方、监理验收合格后进行下道工序施工
每道工序必须严格检查做自检和验收记录并办理签字手续
b、基面洁净无突出部分
C、操作地点环境温度和基底温度不低于5度,风力不大于5级,雨天不能施工
(2)、门、窗口收口a、门窗口(附框)已安装完成,并经有关部门验收、达到合格标准
b、墙体表面的灰尘、污垢和油渍应已先清理干净,并洒水湿润
口角砌块墙体缺棱掉角处提前分层修补,做法是:先洇湿基层表面,刷聚合物水泥砂浆一道,紧跟抹1:3水泥砂浆,每遍厚度控制在7~8mm
c、门窗框已贴好保护膜
二、操作工艺(1)、工艺流程:基层处理→加气混凝土砌块、主体剪力墙拉毛→打点、冲筋→抹保温砂浆→铺压玻璃纤维网→涂抹面砂浆→特殊部位处理→验收1、基层墙体处理:基层墙体表面不得有油污、脱模剂、浮尘等污染物,墙面不平整处可用角磨机打磨,松动或风化的部分可用水泥砂浆填实后找平
基层墙面若太干燥,应适当洒水润湿
2、根据保温层厚度在处理完毕的基层墙面上采用保温浆料进行冲筋,第一道水平冲筋应沿水平线进行,依次向上每隔1
5米一道水平筋,竖向按照墙体近宽适当进行冲筋
3、抹保温砂浆1)在保温浆料和抗裂砂浆配制时,搅拌需设专人专职进行,以保证搅拌时间和加水量的标准
分户墙保温层厚度为10mm,采暖与不采暖隔墙保温层厚度没侧各抹50
