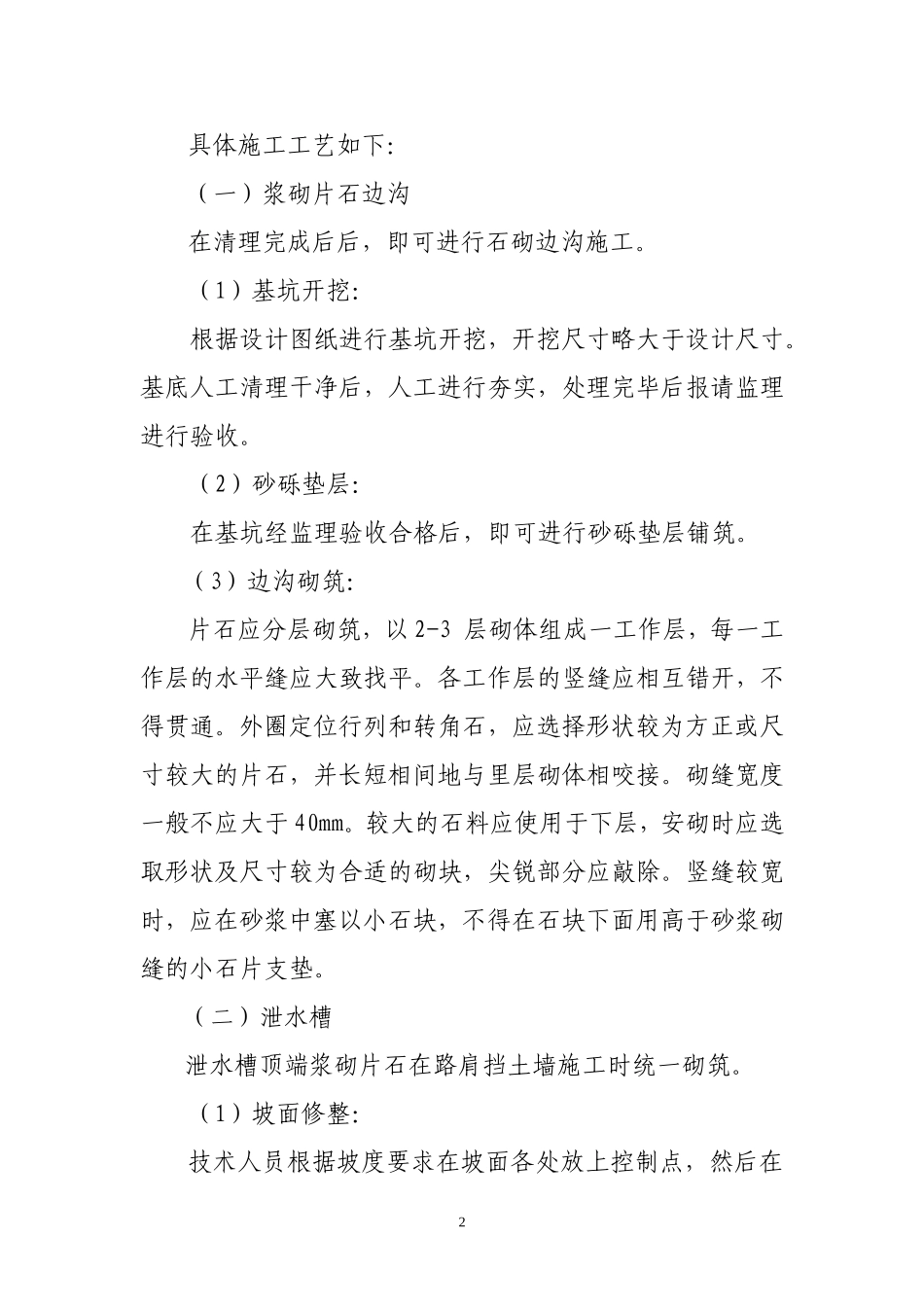

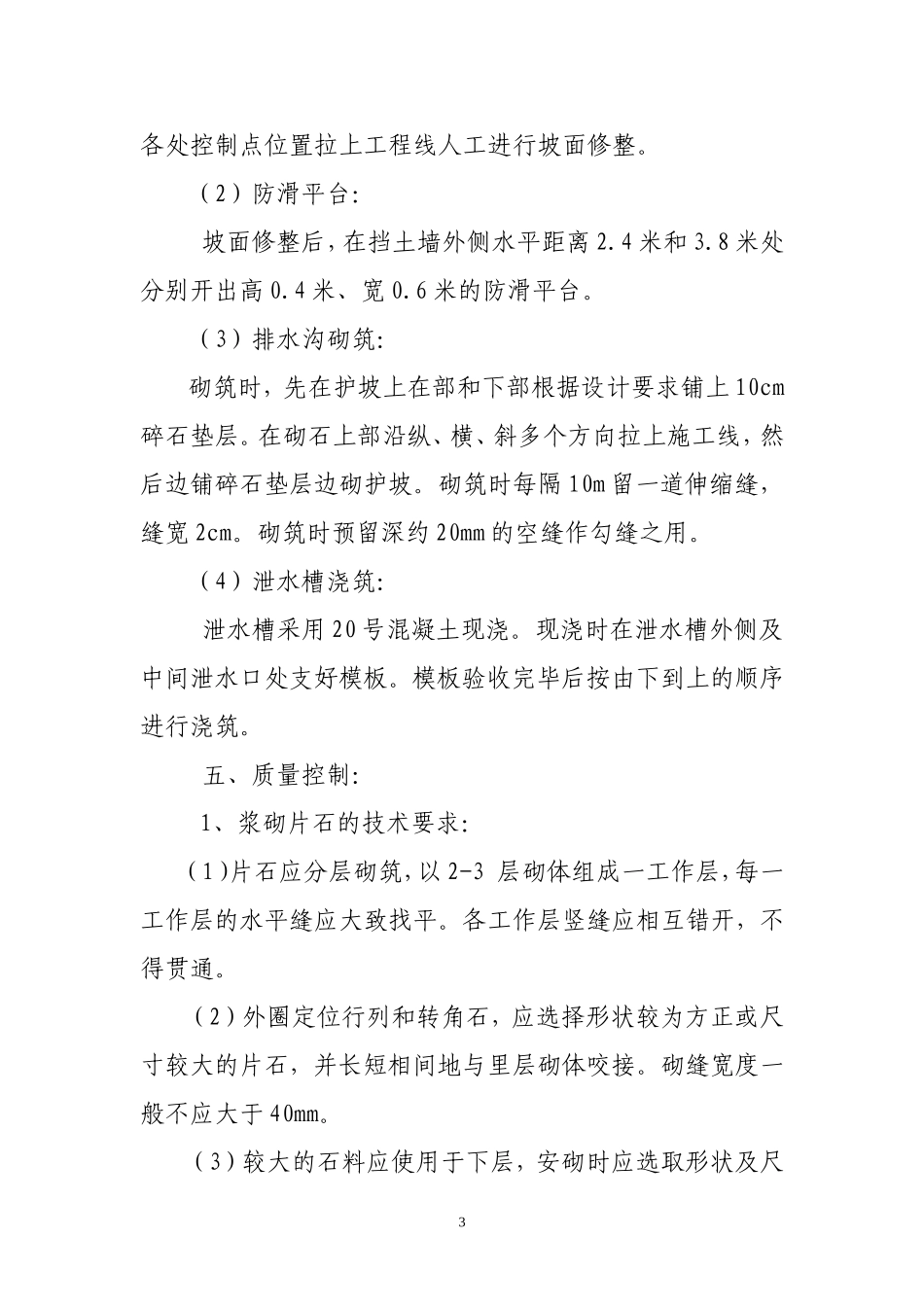

黄岛G204烟上线、黄大路水毁抢修工程边沟及泄水槽施工方案一、工程概况G204烟上线、黄大路两侧设置泄水槽、排水沟。排水沟采用7.5号浆砌片石,10号砂浆勾缝。浆砌片石下部为宽1.6米,厚0.1米砂砾垫层。在高填方段挡土墙外侧设置路面泄水槽。泄水槽宽1.0m,进水口宽3.4m,壁厚为0.25m。泄水槽在挡土墙外侧水平距离2.4米和3.8米处分别设置一道防滑平台,防滑平台高0.4m,长0.6米。泄水槽以下为排水沟,排水沟在泄水槽出口沿纵向3m范围内用浆砌片石铺砌。二、编制依据1、G204烟上线、黄大路水毁抢修工程《招标文件》及合同文件。2、现行部颁各规范及标准。3、G204烟上线、黄大路水毁抢修工程《设计文件》、《施工图》。三、施工计划1、石砌边沟:计划9月5日完成;2、泄水槽:计划8月25日完成。四、施工工艺:1具体施工工艺如下:(一)浆砌片石边沟在清理完成后后,即可进行石砌边沟施工。(1)基坑开挖:根据设计图纸进行基坑开挖,开挖尺寸略大于设计尺寸。基底人工清理干净后,人工进行夯实,处理完毕后报请监理进行验收。(2)砂砾垫层:在基坑经监理验收合格后,即可进行砂砾垫层铺筑。(3)边沟砌筑:片石应分层砌筑,以2-3层砌体组成一工作层,每一工作层的水平缝应大致找平。各工作层的竖缝应相互错开,不得贯通。外圈定位行列和转角石,应选择形状较为方正或尺寸较大的片石,并长短相间地与里层砌体相咬接。砌缝宽度一般不应大于40mm。较大的石料应使用于下层,安砌时应选取形状及尺寸较为合适的砌块,尖锐部分应敲除。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。(二)泄水槽泄水槽顶端浆砌片石在路肩挡土墙施工时统一砌筑。(1)坡面修整:技术人员根据坡度要求在坡面各处放上控制点,然后在2各处控制点位置拉上工程线人工进行坡面修整。(2)防滑平台:坡面修整后,在挡土墙外侧水平距离2.4米和3.8米处分别开出高0.4米、宽0.6米的防滑平台。(3)排水沟砌筑:砌筑时,先在护坡上在部和下部根据设计要求铺上10cm碎石垫层。在砌石上部沿纵、横、斜多个方向拉上施工线,然后边铺碎石垫层边砌护坡。砌筑时每隔10m留一道伸缩缝,缝宽2cm。砌筑时预留深约20mm的空缝作勾缝之用。(4)泄水槽浇筑:泄水槽采用20号混凝土现浇。现浇时在泄水槽外侧及中间泄水口处支好模板。模板验收完毕后按由下到上的顺序进行浇筑。五、质量控制:1、浆砌片石的技术要求:(1)片石应分层砌筑,以2-3层砌体组成一工作层,每一工作层的水平缝应大致找平。各工作层竖缝应相互错开,不得贯通。(2)外圈定位行列和转角石,应选择形状较为方正或尺寸较大的片石,并长短相间地与里层砌体咬接。砌缝宽度一般不应大于40mm。(3)较大的石料应使用于下层,安砌时应选取形状及尺3寸较为合适的砌块,尖锐部分应敲除。竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石片支垫。2、砌石一般要求:(1)各砌层应先砌外圈镶面石定位行列,然后砌筑里层。(2)镶面石在砌筑时应预留深约20mm的空缝以备勾缝之用,砌体隐蔽面砌缝应随砌随刮平,不另勾缝。(3)各砌层的石块应安放稳固,砌体应砂浆饱满,粘结牢固,不得直接贴靠或脱空。砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。(4)砌筑上层块时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。3、砌体质量应符合下列规定:(1)砌体所用的各项材料类别、规格及质量符合要求。(2)砌缝砂浆饱满,强度符合要求。(3)缝宽度、错缝距离应符合规定。勾缝坚固、整齐、深度和形式符合要求。(4)砌筑方法正确。(5)砌体位置、尺寸不超过允许偏差。六、质量保证措施:1、开展全面质量管理,实行质量负责制。2、严格执行监理工程师的指令,不断改进工作。43、组织全体施工人员认真学习技术规范和验收标准,领会设计规范的意图和要求。4、加强对进场的原材料、成品、未成品的检验控制,不合格的不予使用,严把材料关。5、加强对测量工作和施工工序的管理,对各道工序严格把关,经检验合格后方能进行下道工序。七、安全保证措...
