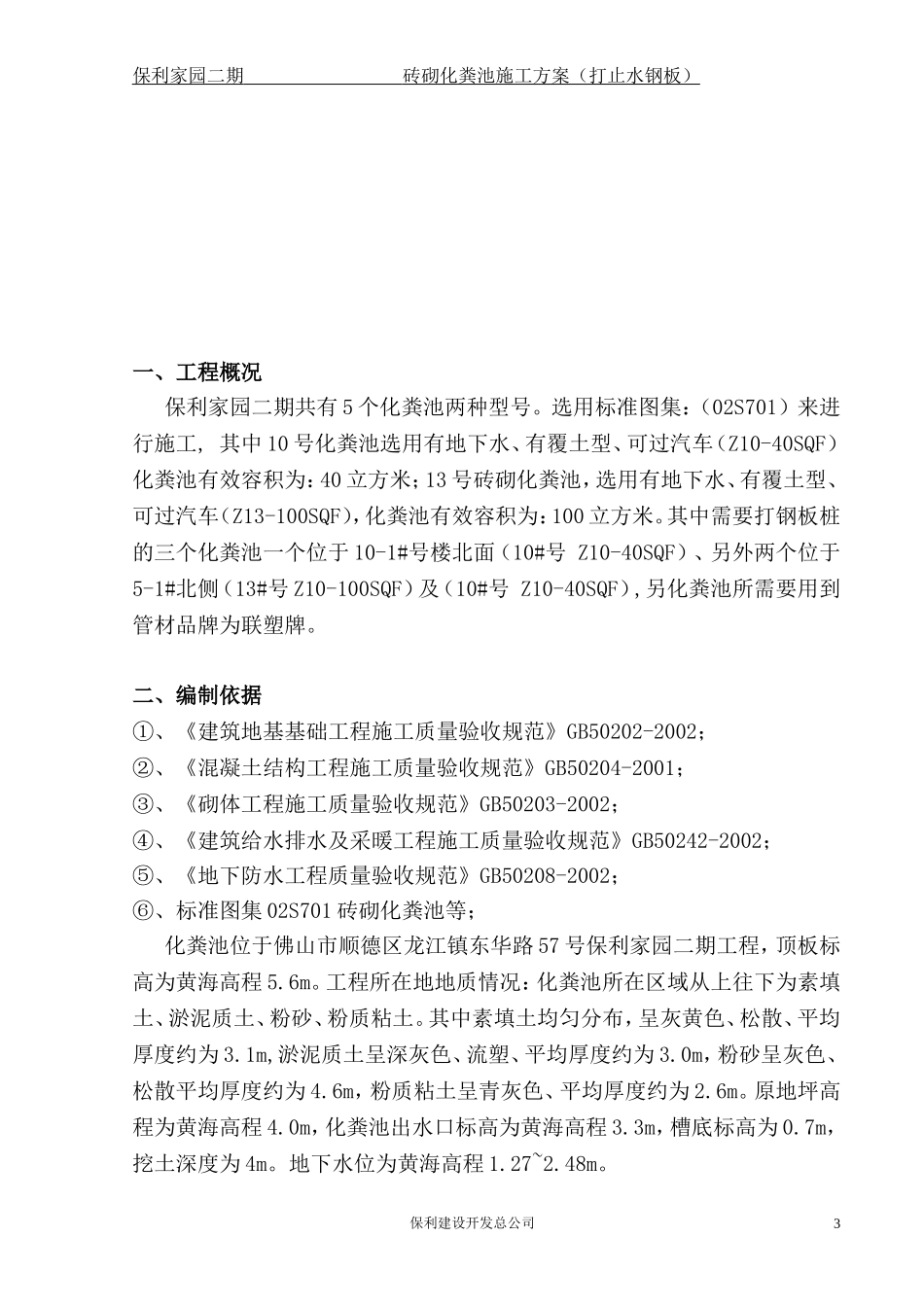

保利家园二期砖砌化粪池施工方案(打止水钢板)保利家园二期化粪池施工方案保利建设开发总公司1保利家园二期砖砌化粪池施工方案(打止水钢板)目录一、工程概括…………………………………………………………….2二、编制依据…………………………………………………………….2三、钢板桩支护的设计方案…………………………………………….3四、钢板桩施工方法…………………………………………………….5五、施工措施…………………………………………………………….6六、附图………………………………………………………………….16.保利建设开发总公司2保利家园二期砖砌化粪池施工方案(打止水钢板)一、工程概况保利家园二期共有5个化粪池两种型号。选用标准图集:(02S701)来进行施工,其中10号化粪池选用有地下水、有覆土型、可过汽车(Z10-40SQF)化粪池有效容积为:40立方米;13号砖砌化粪池,选用有地下水、有覆土型、可过汽车(Z13-100SQF),化粪池有效容积为:100立方米。其中需要打钢板桩的三个化粪池一个位于10-1#号楼北面(10#号Z10-40SQF)、另外两个位于5-1#北侧(13#号Z10-100SQF)及(10#号Z10-40SQF),另化粪池所需要用到管材品牌为联塑牌。二、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;⑤、《地下防水工程质量验收规范》GB50208-2002;⑥、标准图集02S701砖砌化粪池等;化粪池位于佛山市顺德区龙江镇东华路57号保利家园二期工程,顶板标高为黄海高程5.6m。工程所在地地质情况:化粪池所在区域从上往下为素填土、淤泥质土、粉砂、粉质粘土。其中素填土均匀分布,呈灰黄色、松散、平均厚度约为3.1m,淤泥质土呈深灰色、流塑、平均厚度约为3.0m,粉砂呈灰色、松散平均厚度约为4.6m,粉质粘土呈青灰色、平均厚度约为2.6m。原地坪高程为黄海高程4.0m,化粪池出水口标高为黄海高程3.3m,槽底标高为0.7m,挖土深度为4m。地下水位为黄海高程1.27~2.48m。保利建设开发总公司3保利家园二期砖砌化粪池施工方案(打止水钢板)三、钢板桩支护的设计方案3.1钢板桩的选用根据工程所在地场地特点,结合钢板桩的特性、施工方法等方面进行考虑,选用25#C钢板桩,25#C钢板桩宽度适中,抗弯性能好,依地质资料及作业条件决定选用钢板桩长度9m长,要求钢板桩入土深度达2m以上。3.2钢板桩理论用量计算:钢板桩施打采用密打方式,每米4根,离开化粪池施工外边2m。3.3钢板桩井施工顺序:钢板桩打设→开挖基坑→集水井降水→圆木支撑→底板施工。3.3.1、密打钢板桩(1)钢板桩选用6米25#C型槽钢,用220履带挖掘机机打桩。(2)据现场的条件,选择一块平整、坚实的场地,按堆放的顺序、位置、与平面布置施工方便、便于吊运。(3)施工定位为使钢板桩打设位置准确,在地平上根据控制轴线定出位置,放线标出插入位置、间距。打桩时必须根据水准点控制标高。(4)钢板桩施工方法A、根据定位放出钢板桩插打的角桩,放出灰线。B、钢板装施工时采用单独打入法。C、打桩时,钢板桩不能倾斜、扭曲、凹凸不平,施工时要确保精度,垂直度应控制在1%;桩顶标高必须控制在±10mm;板桩轴线偏差控制在±10mm。3.3.2、开挖基坑用220履带挖掘机挖土装车,自卸车土方外运。3.3.3、集水井降水基坑开挖应设置集水井,收集基坑内地下水,根据出水量设置抽水机,设专人抽水。3.3.4、铺设垫层及混凝土底板垫层采用20cm碎石+10㎝厚C15砼+20㎝厚C25钢筋砼。因化粪池位于淤泥层,且处于地下水位以下,为减缓沉降,加快排水,化粪池增加20CM厚度的碎石层。在铺筑垫层时,应确保井底内无积水、无流砂、无翻浆等现象。垫层应做到平整,必要时应用水平仪抄平,保证垫层的水平。保利建设开发总公司4保利家园二期砖砌化粪池施工方案(打止水钢板)垫层铺筑完成后,即可在其上绑扎底板钢筋,浇捣底板混凝土。四、钢板桩施工方法1)钢板桩的检验用于基坑临时支护的钢板桩,进行外观表面缺陷、长度、宽度、厚度、高度、端头矩形...
