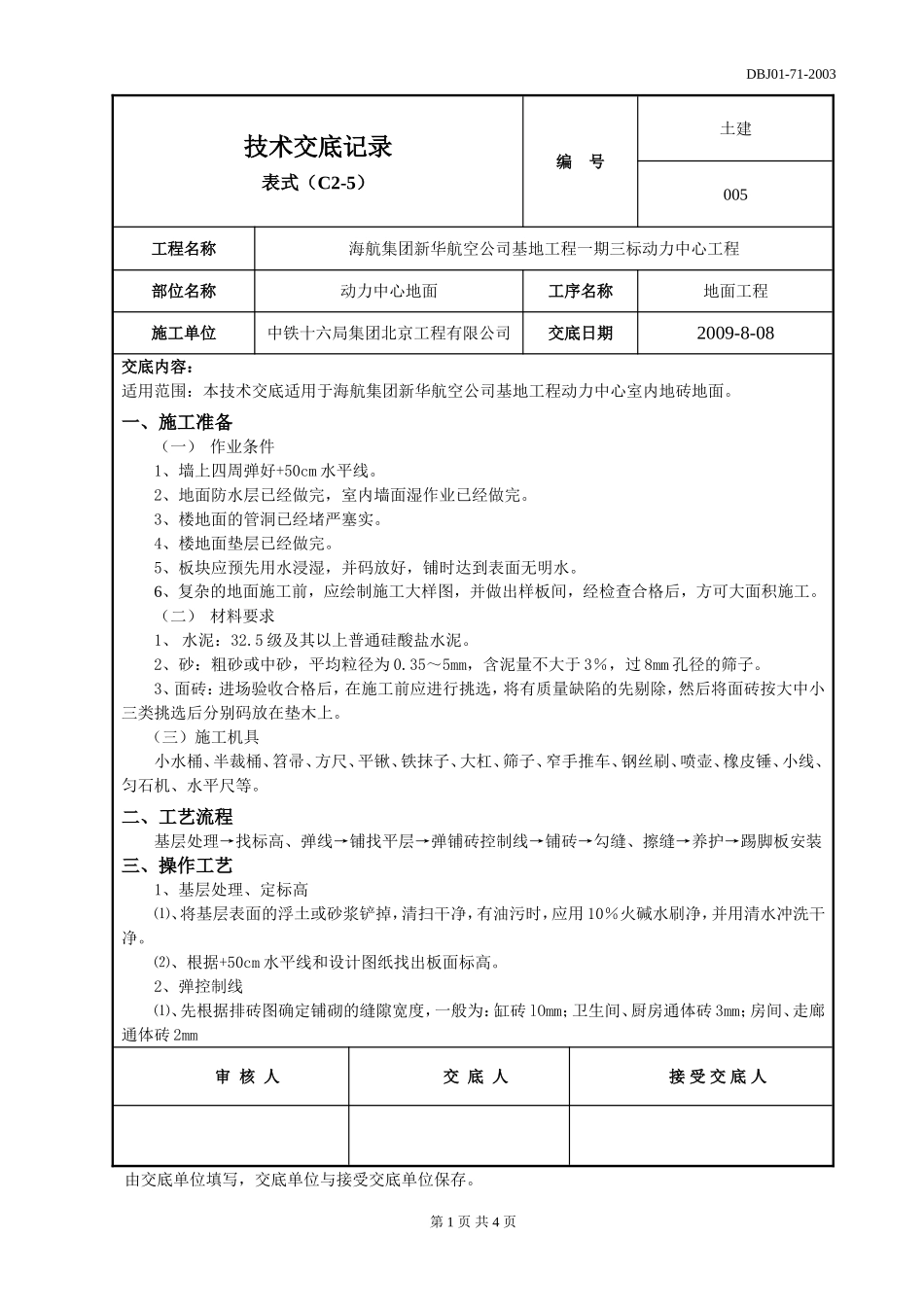

DBJ01-71-2003技术交底记录表式(C2-5)编号土建005工程名称海航集团新华航空公司基地工程一期三标动力中心工程部位名称动力中心地面工序名称地面工程施工单位中铁十六局集团北京工程有限公司交底日期2009-8-08交底内容:适用范围:本技术交底适用于海航集团新华航空公司基地工程动力中心室内地砖地面
一、施工准备(一)作业条件1、墙上四周弹好+50cm水平线
2、地面防水层已经做完,室内墙面湿作业已经做完
3、楼地面的管洞已经堵严塞实
4、楼地面垫层已经做完
5、板块应预先用水浸湿,并码放好,铺时达到表面无明水
6、复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工
(二)材料要求1、水泥:32
5级及其以上普通硅酸盐水泥
2、砂:粗砂或中砂,平均粒径为0
35~5mm,含泥量不大于3%,过8mm孔径的筛子
3、面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上
(三)施工机具小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等
二、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装三、操作工艺1、基层处理、定标高⑴、将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净
⑵、根据+50cm水平线和设计图纸找出板面标高
2、弹控制线⑴、先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖lOmm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm审核人交底人接受交底人由交底单位填写,交底单位与接受交底单位保存
第1页共4页DBJ01-71-2003技术交底记录表式(C2-5)编号土建005工程名称海航集团新华航空公司基地工程一期三标动力中心工程部位名称动力中心墙体抹
