电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

打桩工程施工方案VIP免费

打桩工程施工方案_第1页
1/5
打桩工程施工方案_第2页
2/5
打桩工程施工方案_第3页
3/5

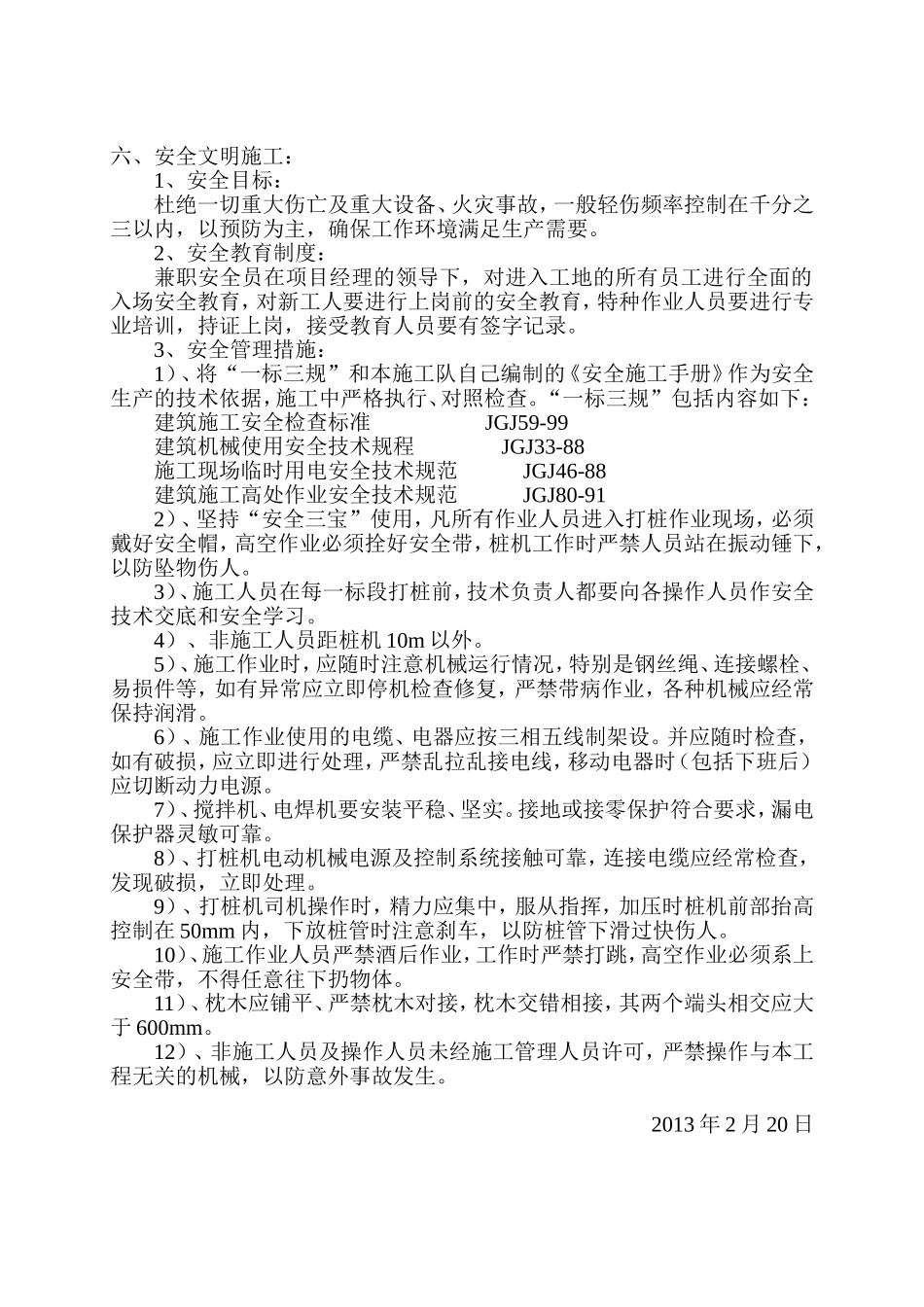

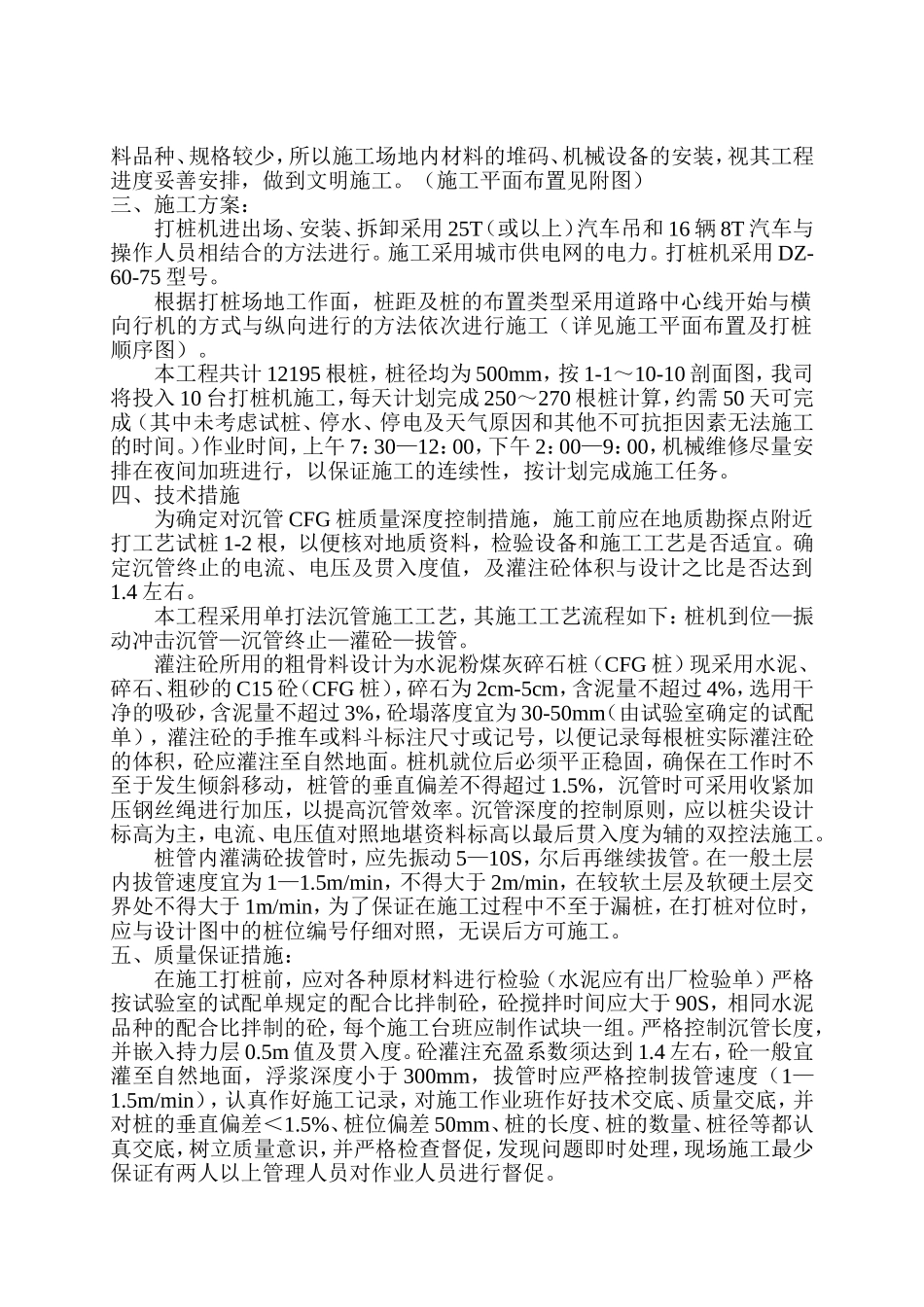

打桩工程施工方案(CFG桩)单位工程名称:南充市嘉陵区迎宾大道南段道路建设单位:施工单位:编制人:陈顺平审核人:何能编制日期:2013年2月20日一、工程概况:该工程为南充市嘉陵区迎宾大道南段道路工程K2+700m至K3+535m路段河沟两侧。该段道路软路基处理,采用水泥粉煤灰碎石桩(CFG桩)对地基进行加固处理。其地质状况详见地勘报告。二、平面布置:本工程位于南充市嘉陵区维康路一段末,场地较为适合于施工,基本上已能满足打桩工程所需材料的堆码工作,工程施工所用水、电和道路已由甲方基本处理完毕。场地平整还有待于进一步完善处理。由于打桩工程所需材料品种、规格较少,所以施工场地内材料的堆码、机械设备的安装,视其工程进度妥善安排,做到文明施工。(施工平面布置见附图)三、施工方案:打桩机进出场、安装、拆卸采用25T(或以上)汽车吊和16辆8T汽车与操作人员相结合的方法进行。施工采用城市供电网的电力。打桩机采用DZ-60-75型号。根据打桩场地工作面,桩距及桩的布置类型采用道路中心线开始与横向行机的方式与纵向进行的方法依次进行施工(详见施工平面布置及打桩顺序图)。本工程共计12195根桩,桩径均为500mm,按1-1~10-10剖面图,我司将投入10台打桩机施工,每天计划完成250~270根桩计算,约需50天可完成(其中未考虑试桩、停水、停电及天气原因和其他不可抗拒因素无法施工的时间。)作业时间,上午7:30—12:00,下午2:00—9:00,机械维修尽量安排在夜间加班进行,以保证施工的连续性,按计划完成施工任务。四、技术措施为确定对沉管CFG桩质量深度控制措施,施工前应在地质勘探点附近打工艺试桩1-2根,以便核对地质资料,检验设备和施工工艺是否适宜。确定沉管终止的电流、电压及贯入度值,及灌注砼体积与设计之比是否达到1.4左右。本工程采用单打法沉管施工工艺,其施工工艺流程如下:桩机到位—振动冲击沉管—沉管终止—灌砼—拔管。灌注砼所用的粗骨料设计为水泥粉煤灰碎石桩(CFG桩)现采用水泥、碎石、粗砂的C15砼(CFG桩),碎石为2cm-5cm,含泥量不超过4%,选用干净的吸砂,含泥量不超过3%,砼塌落度宜为30-50mm(由试验室确定的试配单),灌注砼的手推车或料斗标注尺寸或记号,以便记录每根桩实际灌注砼的体积,砼应灌注至自然地面。桩机就位后必须平正稳固,确保在工作时不至于发生倾斜移动,桩管的垂直偏差不得超过1.5%,沉管时可采用收紧加压钢丝绳进行加压,以提高沉管效率。沉管深度的控制原则,应以桩尖设计标高为主,电流、电压值对照地堪资料标高以最后贯入度为辅的双控法施工。桩管内灌满砼拔管时,应先振动5—10S,尔后再继续拔管。在一般土层内拔管速度宜为1—1.5m/min,不得大于2m/min,在较软土层及软硬土层交界处不得大于1m/min,为了保证在施工过程中不至于漏桩,在打桩对位时,应与设计图中的桩位编号仔细对照,无误后方可施工。五、质量保证措施:在施工打桩前,应对各种原材料进行检验(水泥应有出厂检验单)严格按试验室的试配单规定的配合比拌制砼,砼搅拌时间应大于90S,相同水泥品种的配合比拌制的砼,每个施工台班应制作试块一组。严格控制沉管长度,并嵌入持力层0.5m值及贯入度。砼灌注充盈系数须达到1.4左右,砼一般宜灌至自然地面,浮浆深度小于300mm,拔管时应严格控制拔管速度(1—1.5m/min),认真作好施工记录,对施工作业班作好技术交底、质量交底,并对桩的垂直偏差<1.5%、桩位偏差50mm、桩的长度、桩的数量、桩径等都认真交底,树立质量意识,并严格检查督促,发现问题即时处理,现场施工最少保证有两人以上管理人员对作业人员进行督促。六、安全文明施工:1、安全目标:杜绝一切重大伤亡及重大设备、火灾事故,一般轻伤频率控制在千分之三以内,以预防为主,确保工作环境满足生产需要。2、安全教育制度:兼职安全员在项目经理的领导下,对进入工地的所有员工进行全面的入场安全教育,对新工人要进行上岗前的安全教育,特种作业人员要进行专业培训,持证上岗,接受教育人员要有签字记录。3、安全管理措施:1)、将“一标三规”和本施工队自己编制的《安全施工手册》作为安全生产的技术依据,施工中严格执行...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

打桩工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
