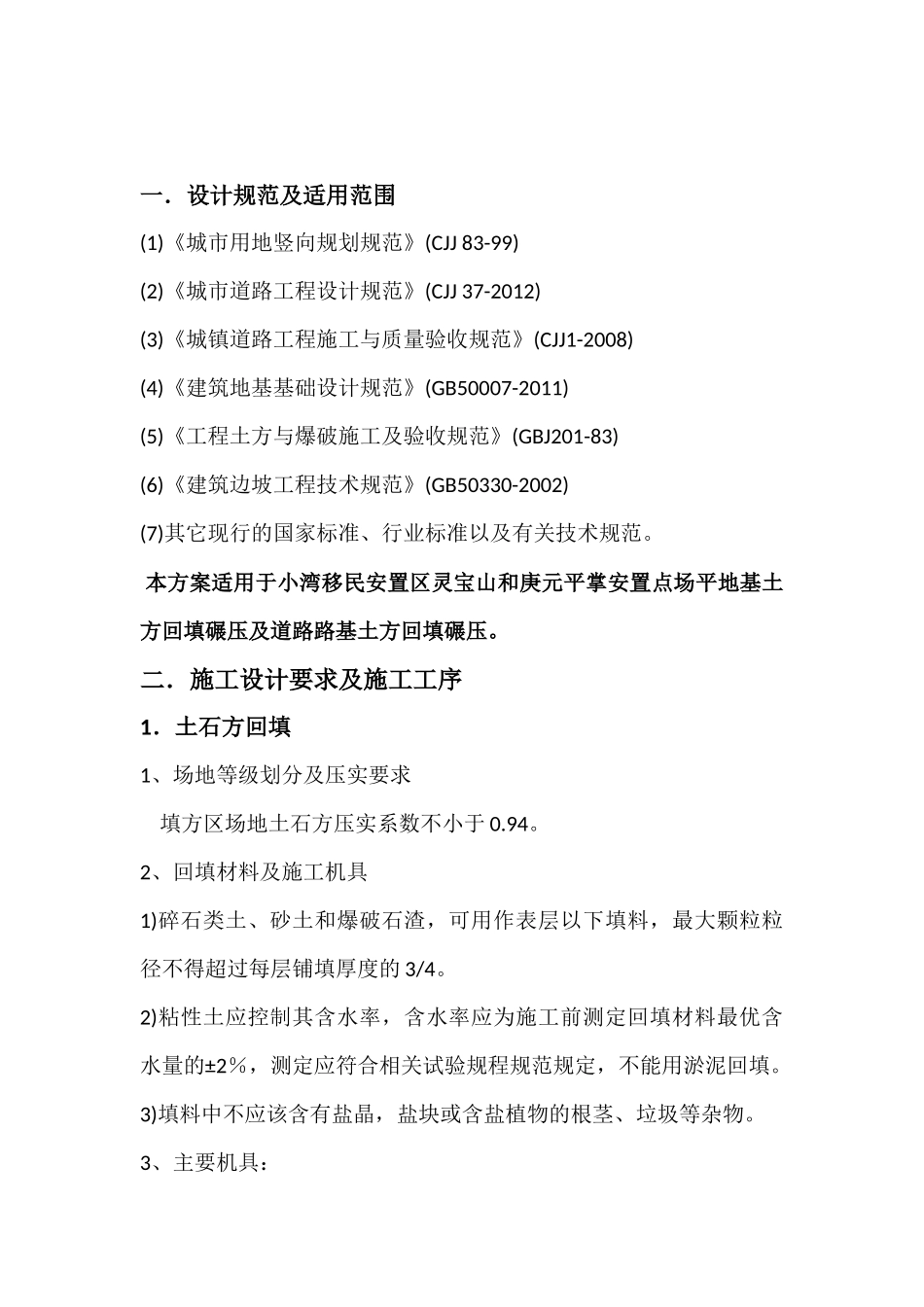

小湾水电站南涧移民安置工程地基回填处理施工方案中国水电顾问集团昆明勘测设计研究院有限公司小湾水电站南涧移民安置工程建设管理部2014年5月一.设计规范及适用范围(1)《城市用地竖向规划规范》(CJJ83-99)(2)《城市道路工程设计规范》(CJJ37-2012)(3)《城镇道路工程施工与质量验收规范》(CJJ1-2008)(4)《建筑地基基础设计规范》(GB50007-2011)(5)《工程土方与爆破施工及验收规范》(GBJ201-83)(6)《建筑边坡工程技术规范》(GB50330-2002)(7)其它现行的国家标准、行业标准以及有关技术规范
本方案适用于小湾移民安置区灵宝山和庚元平掌安置点场平地基土方回填碾压及道路路基土方回填碾压
二.施工设计要求及施工工序1.土石方回填1、场地等级划分及压实要求填方区场地土石方压实系数不小于0
2、回填材料及施工机具1)碎石类土、砂土和爆破石渣,可用作表层以下填料,最大颗粒粒径不得超过每层铺填厚度的3/4
2)粘性土应控制其含水率,含水率应为施工前测定回填材料最优含水量的±2%,测定应符合相关试验规程规范规定,不能用淤泥回填
3)填料中不应该含有盐晶,盐块或含盐植物的根茎、垃圾等杂物

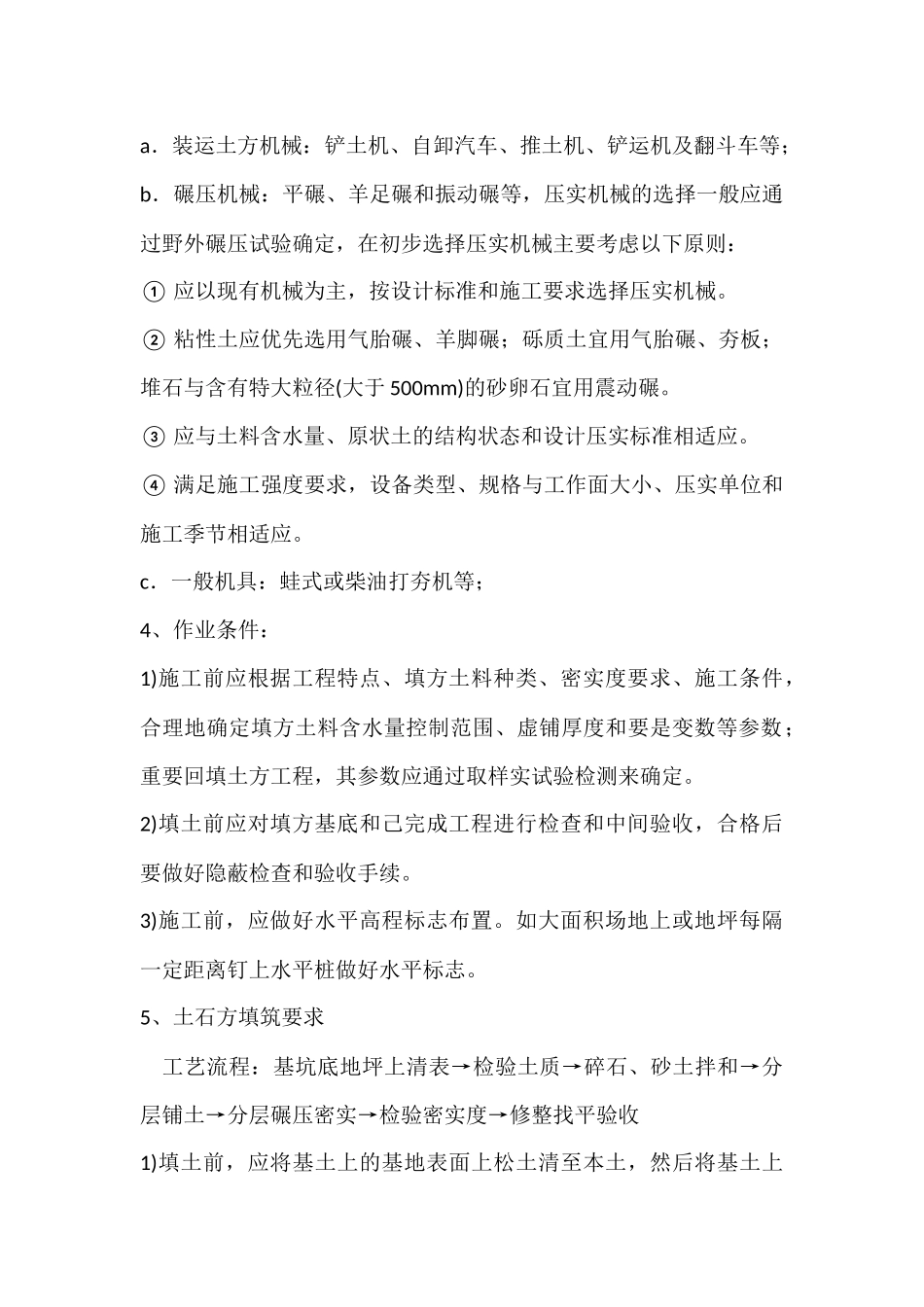

3、主要机具:a.装运土方机械:铲土机、自卸汽车、推土机、铲运机及翻斗车等;b.碾压机械:平碾、羊足碾和振动碾等,压实机械的选择一般应通过野外碾压试验确定,在初步选择压实机械主要考虑以下原则:①应以现有机械为主,按设计标准和施工要求选择压实机械
②粘性土应优先选用气胎碾、羊脚碾;砾质土宜用气胎碾、夯板;堆石与含有特大粒径(大于500mm)的砂卵石宜用震动碾
③应与土料含水量、原状土的结构状态和设计压实标准相适应
④满足施工强度要求,设备类型、规格与工作面大小、压实单位和施工季节相适应
c.一般机具:蛙式或柴油打夯机等;4、作业条件:1)施工前应根
