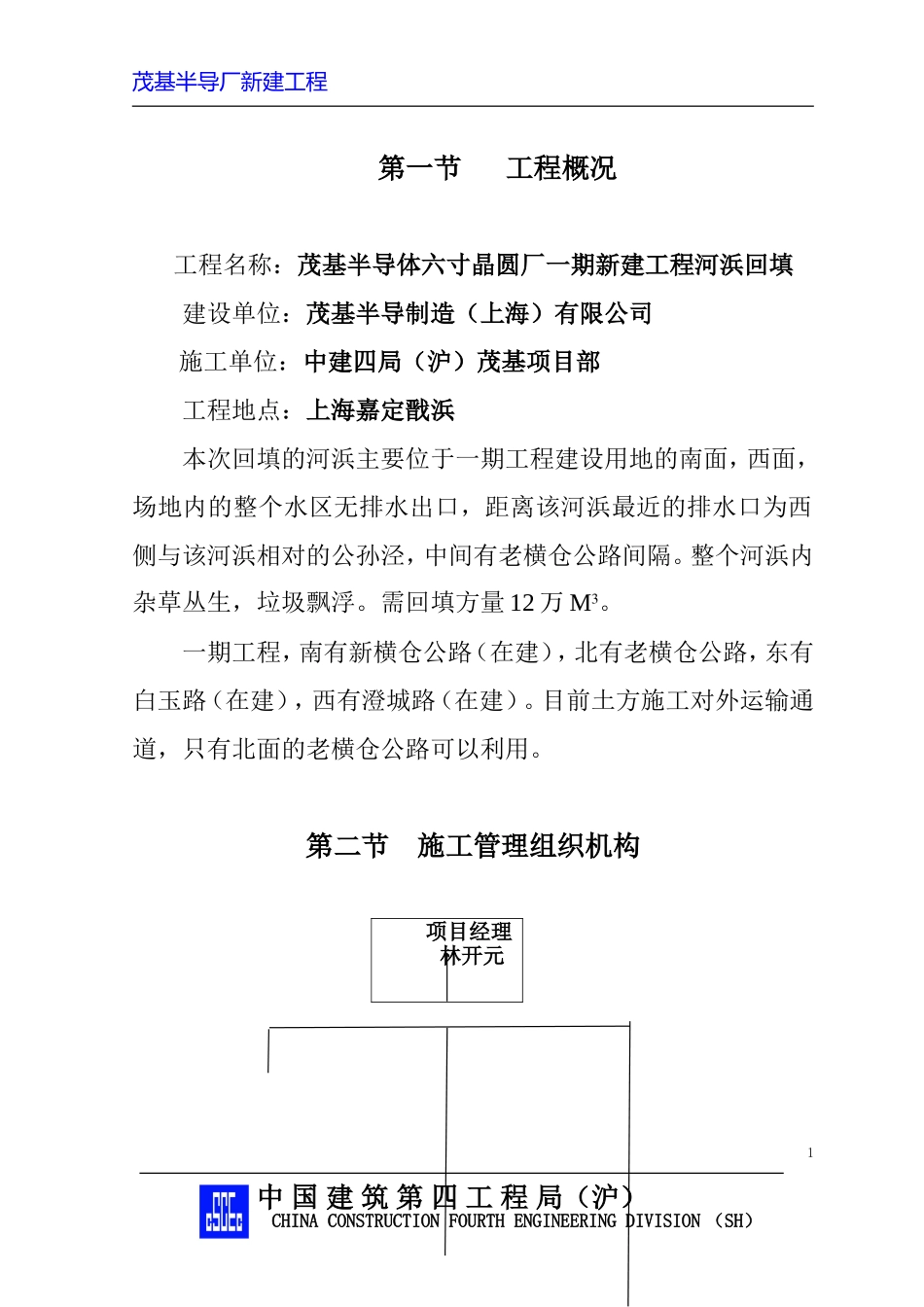

茂基半导厂新建工程第一节工程概况工程名称:茂基半导体六寸晶圆厂一期新建工程河浜回填建设单位:茂基半导制造(上海)有限公司施工单位:中建四局(沪)茂基项目部工程地点:上海嘉定戬浜本次回填的河浜主要位于一期工程建设用地的南面,西面,场地内的整个水区无排水出口,距离该河浜最近的排水口为西侧与该河浜相对的公孙泾,中间有老横仓公路间隔
整个河浜内杂草丛生,垃圾飘浮
需回填方量12万M3
一期工程,南有新横仓公路(在建),北有老横仓公路,东有白玉路(在建),西有澄城路(在建)
目前土方施工对外运输通道,只有北面的老横仓公路可以利用
第二节施工管理组织机构项目经理林开元中国建筑第四工程局(沪)CHINACONSTRUCTIONFOURTHENGINEERINGDIVISION(SH)1茂基半导厂新建工程项目总工李起山第三节施工准备工作1、劳动力准备序号工种人数备注1普工80各职能科室均中国建筑第四工程局(沪)CHINACONSTRUCTIONFOURTHENGINEERINGDIVISION(SH)质安部杨行仁经营部国英后勤部李明华工程部朱自明2科技部黄浩茂基半导厂新建工程在现场办公,实行问题现场解决的工作方式

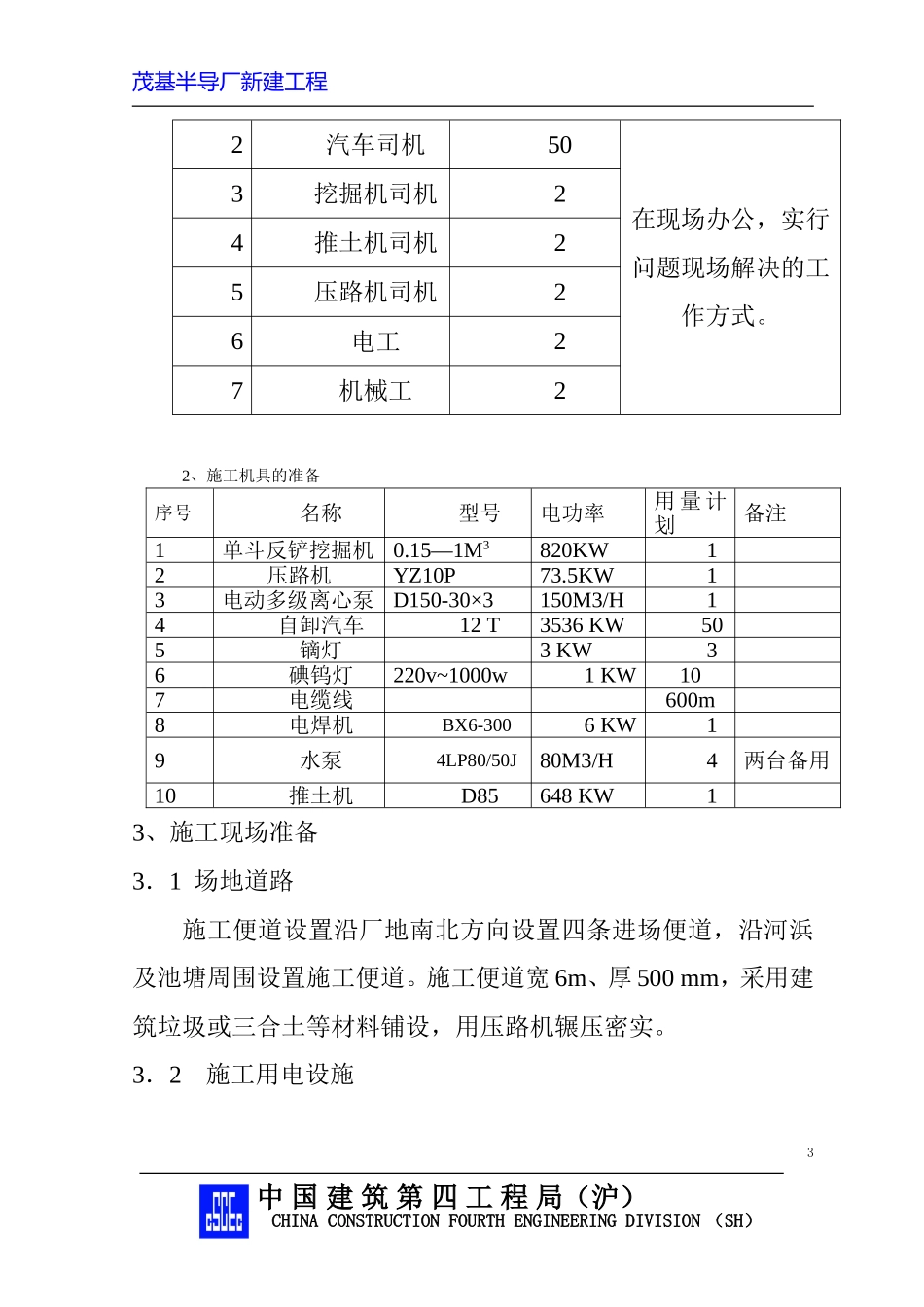

2汽车司机503挖掘机司机24推土机司机25压路机司机26电工27机械工22、施工机具的准备序号名称型号电功率用量计划备注1单斗反铲挖掘机0
15—1M3820KW12压路机YZ10P73
5KW13电动多级离心泵D150-30×3150M3/H14自卸汽车12T3536KW505镝灯3KW36碘钨灯220v~1000w1KW107电缆线600m8电焊机BX6-3006KW19水泵4LP80/50J80M3/H4两台备用10推土机D85648KW13、施工现场准备3.1场地道路施工便道设置沿厂地南北方向设置四条进场便道,沿河浜及池塘周围设置施工便道
施工便道宽6m、厚500mm,
