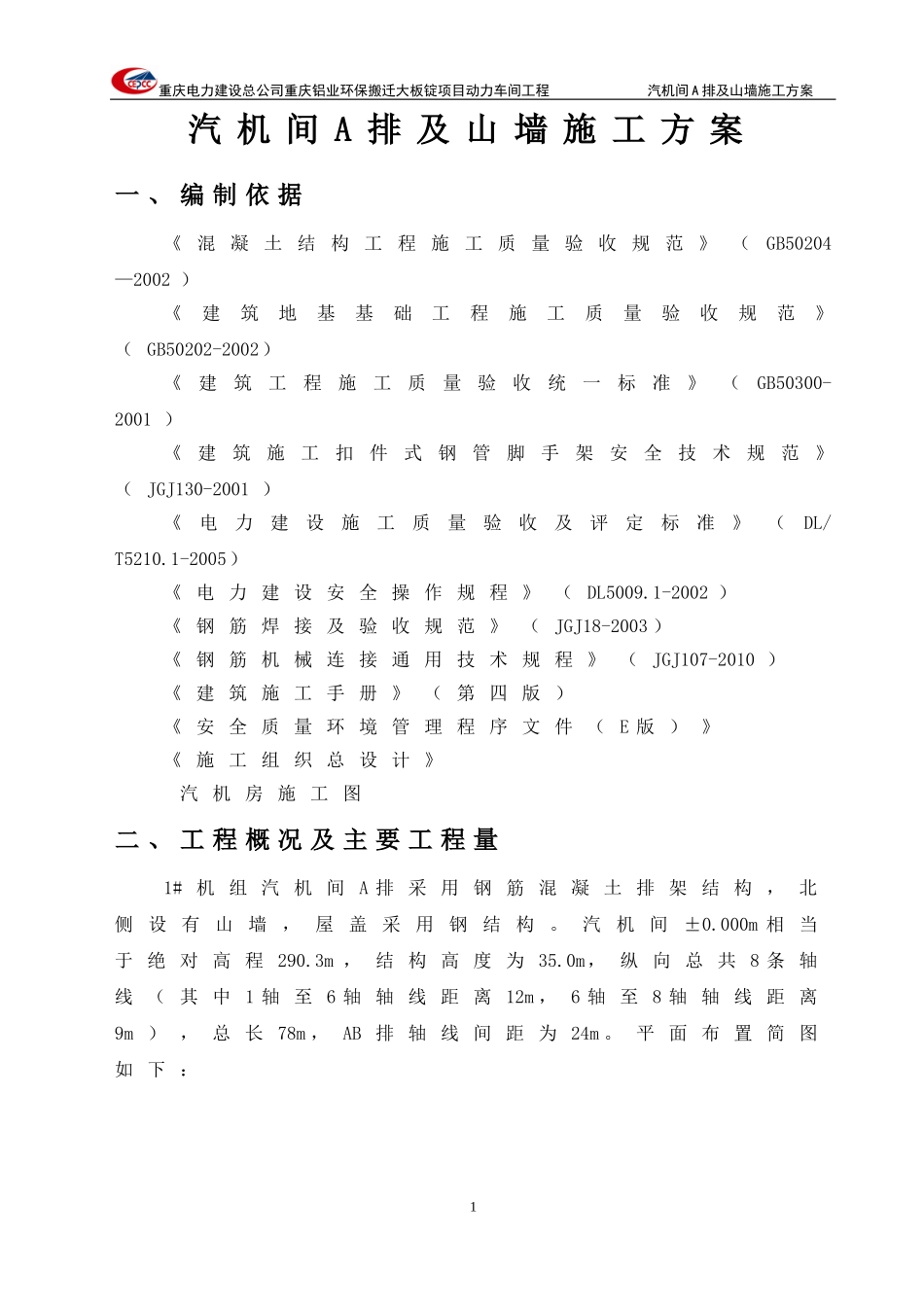

重庆电力建设总公司重庆铝业环保搬迁大板锭项目动力车间工程汽机间A排及山墙施工方案汽机间A排及山墙施工方案一、编制依据《混凝土结构工程施工质量验收规范》(GB50204—2002)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《电力建设施工质量验收及评定标准》(DL/T5210
1-2005)《电力建设安全操作规程》(DL5009
1-2002)《钢筋焊接及验收规范》(JGJ18-2003)《钢筋机械连接通用技术规程》(JGJ107-2010)《建筑施工手册》(第四版)《安全质量环境管理程序文件(E版)》《施工组织总设计》汽机房施工图二、工程概况及主要工程量1#机组汽机间A排采用钢筋混凝土排架结构,北侧设有山墙,屋盖采用钢结构
000m相当于绝对高程290
3m,结构高度为35
0m,纵向总共8条轴线(其中1轴至6轴轴线距离12m,6轴至8轴轴线距离9m),总长78m,AB排轴线间距为24m

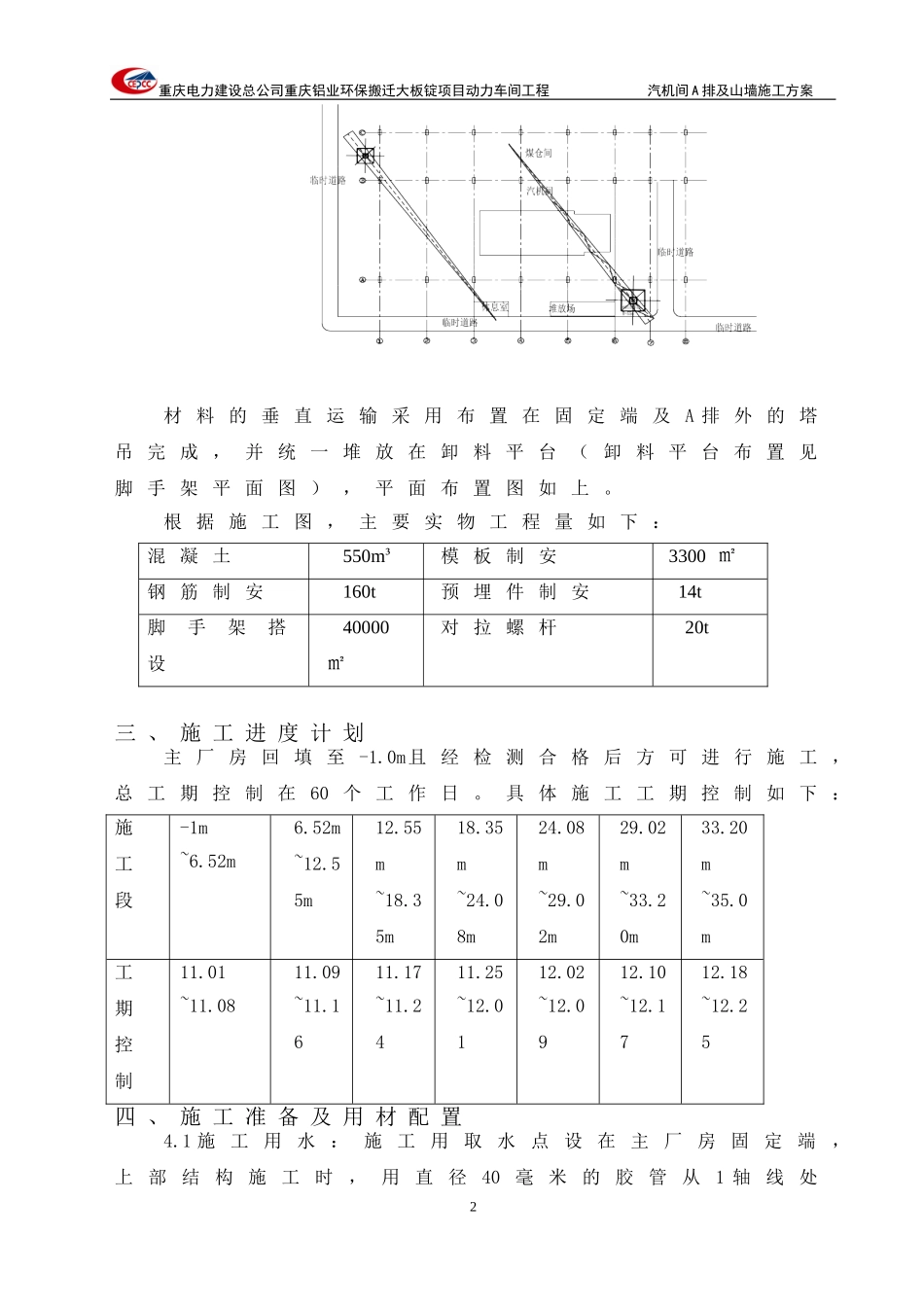

平面布置简图如下:1重庆电力建设总公司重庆铝业环保搬迁大板锭项目动力车间工程汽机间A排及山墙施工方案材料的垂直运输采用布置在固定端及A排外的塔吊完成,并统一堆放在卸料平台(卸料平台布置见脚手架平面图),平面布置图如上
根据施工图,主要实物工程量如下:混凝土550m³模板制安3300㎡钢筋制安160t预埋件制安14t脚手架搭设40000㎡对拉螺杆20t三、施工进度计划主厂房回填至-1
0m且经检测合格后方可进行施工,总工期控制在60个工作日
具体施工工期控制如下:施工段-1m~6
52m~12
55m~18
35m~24
08m~29
02m~33
20m~35
