路堑边沟施工技术交底1施工准备1

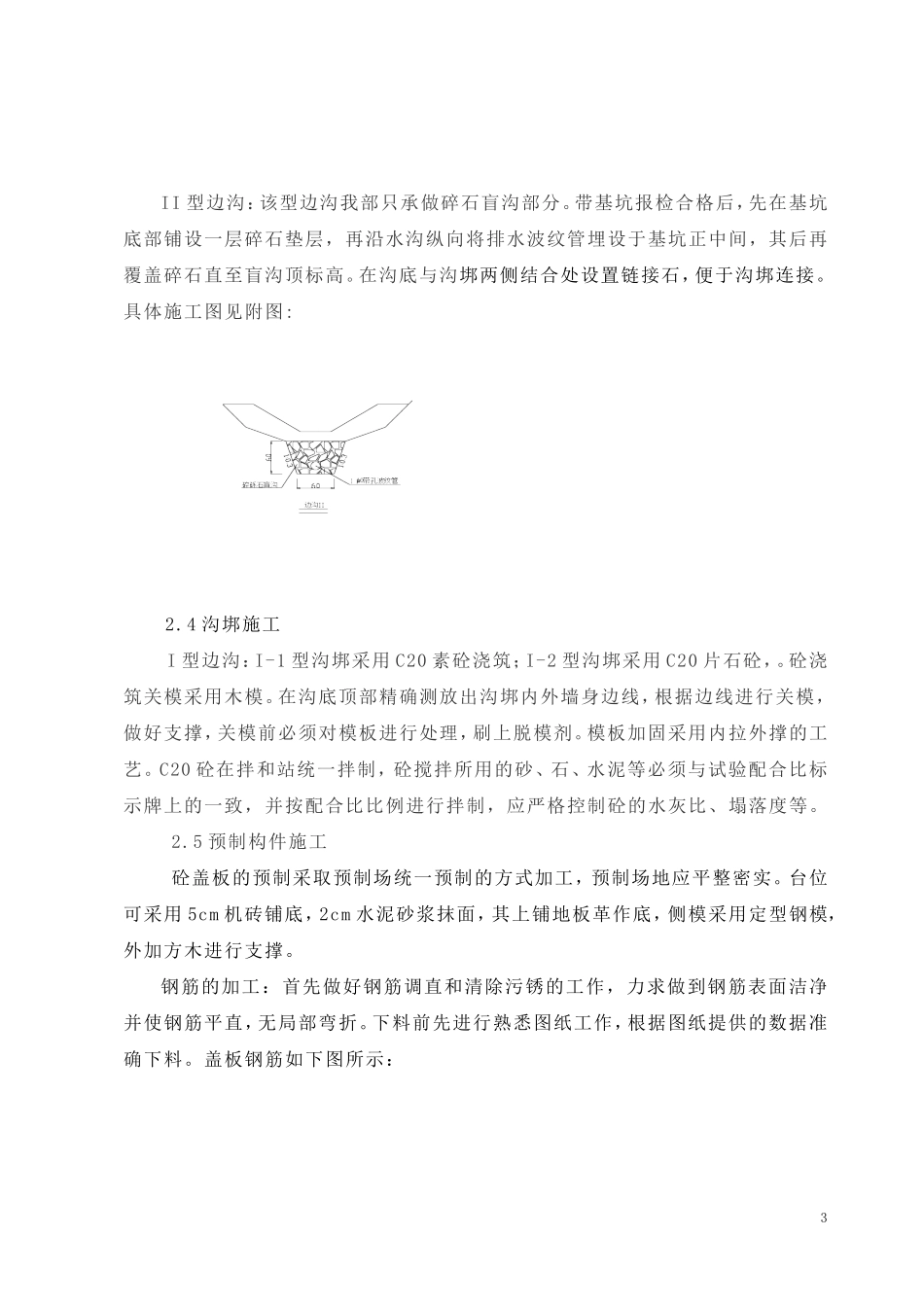

1认真复核图纸,不同的挖方高度采用不同的边沟型式,其中I型边沟用于一般路段,地下水富集路段,应于边沟下部碎砾石盲沟底部增设φ10带孔波纹管;II型边沟用于路堑边坡高度小于12m;纵向长度小于150m的挖方路段
复核边沟的工程量、长度是否与设计相符
2物资准备根据图纸复核数量,上报物资计划,提前购买并做好施工准备
3测量放样已完成导线点、水准点复测及加密,满足施工放样精度及使用要符合求
复测路基边坡坡比、路基宽度,路堑边沟边线等,如边坡不足,路基宽度不够,及时进行修整处理
4机械准备I型边沟下部经设计变更由M7
5浆砌片石改为砼浇筑,I-1型改为C20素砼I-2型改为C20片石砼施工
为保障砼施工质量,砼由三工区搅拌站供应,现场需准备30振捣棒2根、铁铲10把、铁锹10把、地秤1台等
5人员准备考虑到施工进度,必须几个工点同时开工,现场施工必须确保管理人员2名、后勤员1名、工人60人
6工期安排路堑边沟施工总体工期为:2011年11月1日~2010年12月30日,共60天2施工工艺2
1施工放样在路基边坡坡比、路基宽度均满足设计要求后,方可进行边沟施工
先由测量逐桩精确测放出水沟内边线并加宽2cm打桩(放样宽度为12
27m),再由施工队用钢卷尺测出边沟外边线,并沿内、外边桩用石灰粉撒出边沟开挖边线
待以上步骤完成后,方可进行下步沟槽开挖施工
1沟槽开挖根据测放的边沟边线,采用油锤进行破碎,人工配合机械开挖,装载机、自卸汽车运输
当沟槽开挖至距设计尺寸10~15cm时,改以人工挖掘
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖
开挖清理完毕后,然后请监理检验
2盲沟施工沟槽报检合格后,即可开始安设φ10带孔波纹管,波纹管之间连接采用黄色塑料胶布裹牢实,安放沟槽底中心,并用碎砾石回填至沟底标高
