**路Ⅰ标段污水管线压密注浆地基加固施工方案编制人:审核人:审批人:二零一零年三月三十日目录一、工程概况二、加固方案三、压密注浆机理四、压密注浆的设计五、压密注浆的技术参数六、劳动组织与人员安排七、施工准备八、机械设备九、施工工艺及流程十、进度计划十一、主要技术质量保证措施十二、安全生产措施十三、文明施工措施一、工程概况**路Ⅰ标段污水管线是为了配合**路改造工程实施的配套项目,由***一分公司负责施工,其中4#—5#、5#—6#井段为下穿两段新建箱涵的倒虹顶管施工,管径为D800,4#—5#井段设计管底标高为-4
0m,5#—6#井段设计管底标高为-4
9m,该地段室外地坪标高为4
2m,两处工作坑和接收坑采取沉井施工方法,根据该工程项目地质报告,以上两个井段地处夹砂层土质,流沙和粉质粘土混合分布,透水系数不均匀,地质非常复杂
在施工沉井的过程中,采取了大口径深井降水(深15m),但发现降水影响范围非常有限,基本上仅能控制1
5m~2m以内,在封底的过程中就采取了在井中补充井点的方式封底
在顶管施工过程中,因为箱涵宽7m,而井点降水根据以上经验无法达到预期效果,并且在机头进入土层后发现该土层土质分布为以下图示(附图一),此土层的密实度不均极易导致机头下偏,甚至出现顶死情况,故在穿过箱涵时标高无法得到很好控制,为防止此情况的发生,在与甲方、监理的协商下,以上两个井段采取抬高50cm顶入,经过本施工单位的全力控制和及时纠偏,两段顶管在标高略微降低的情况下基本实施完毕,且在出机头部位采取了轻型井点的降水方法防止管线脱节,完成砌筑封头和抹带施工
因为在快车道以下,为了保证该两段管线在流沙层保持稳定受力,故在顶管施工完毕后预采取压密注浆对此地段进行地基加固,由**公司进行压密注浆地基处理,其施工土质情况见工程勘察报告

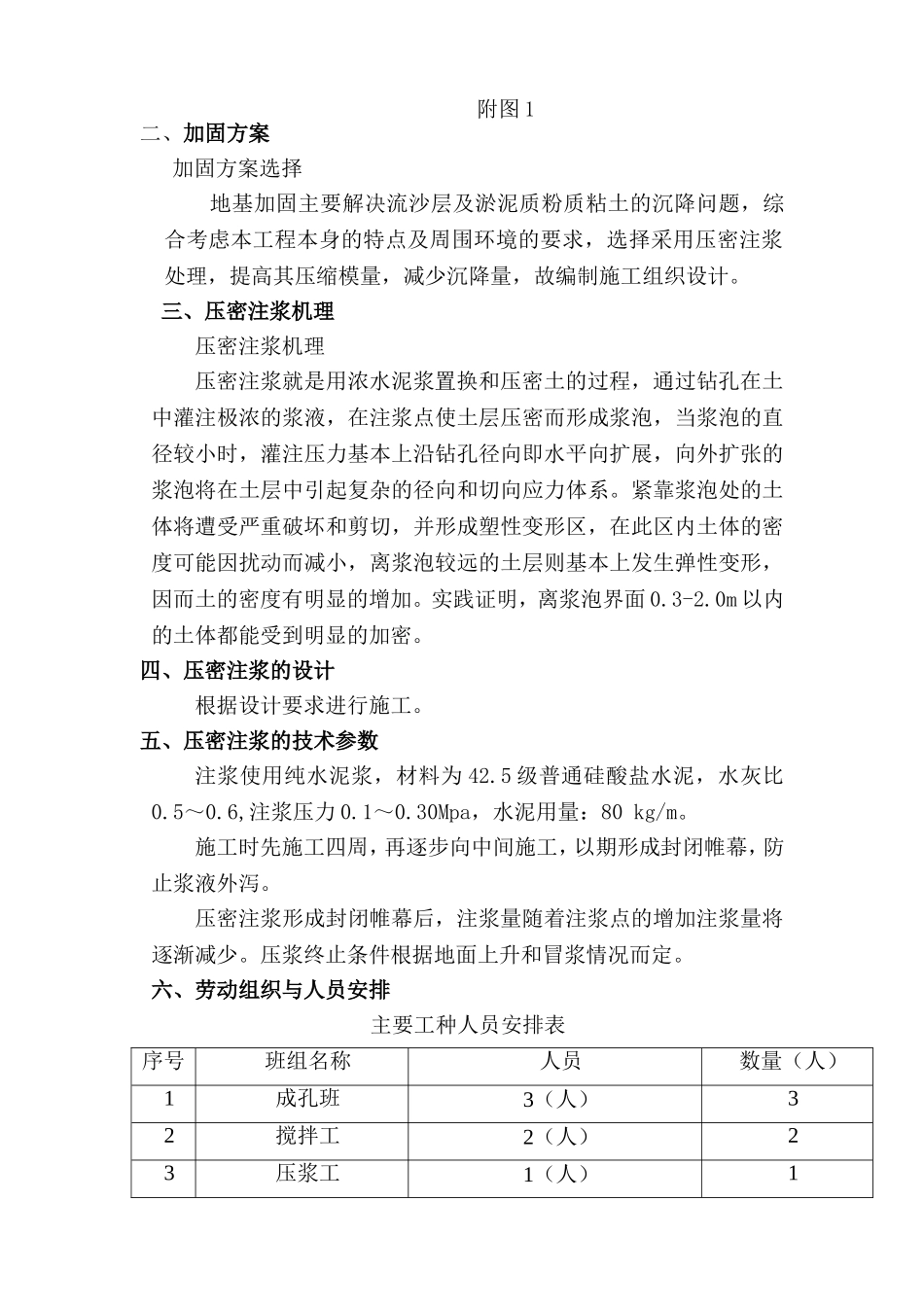

粉质粘土流沙附图1二、加固方案加固方案选择地基加固主要解决流沙层
