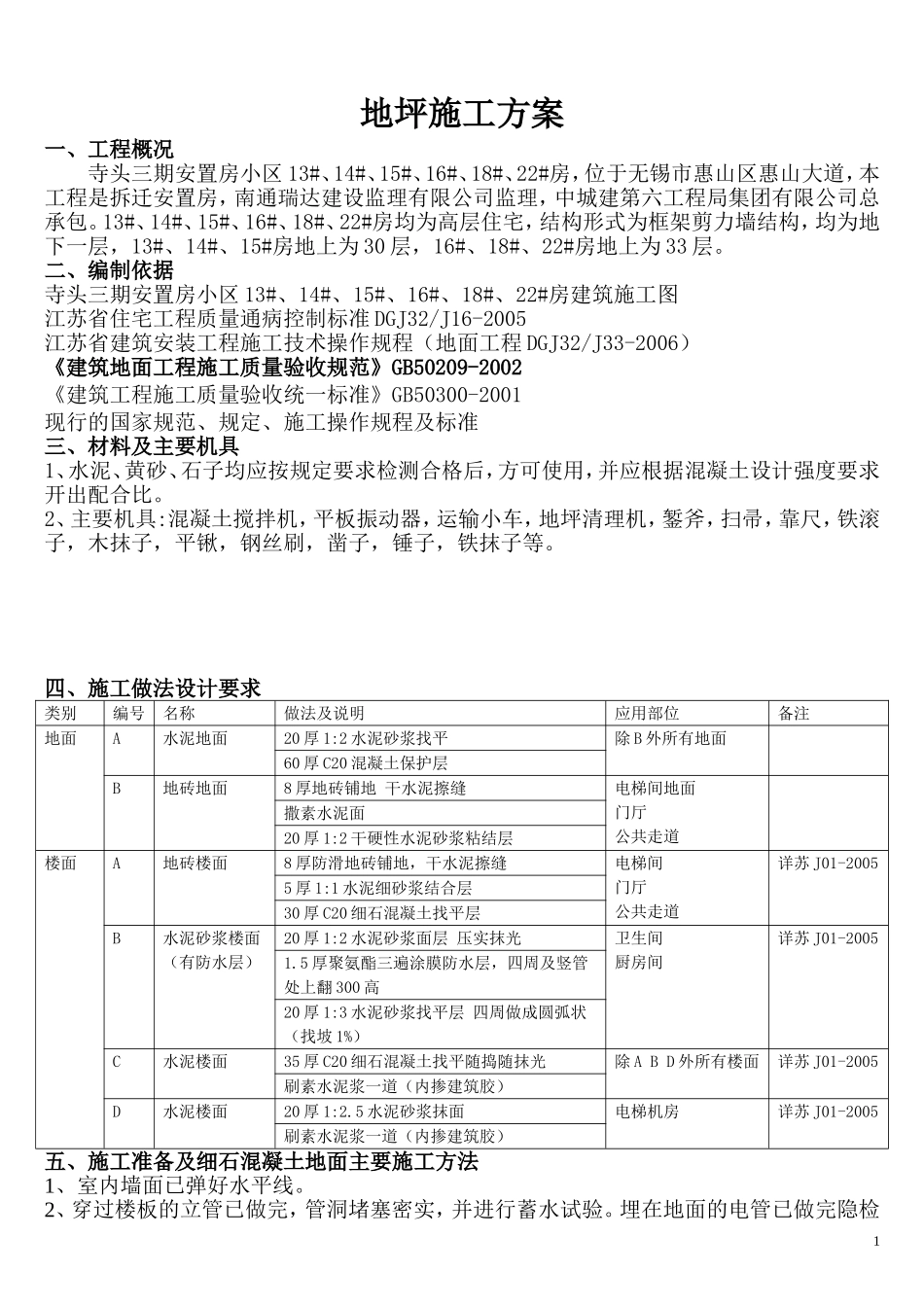

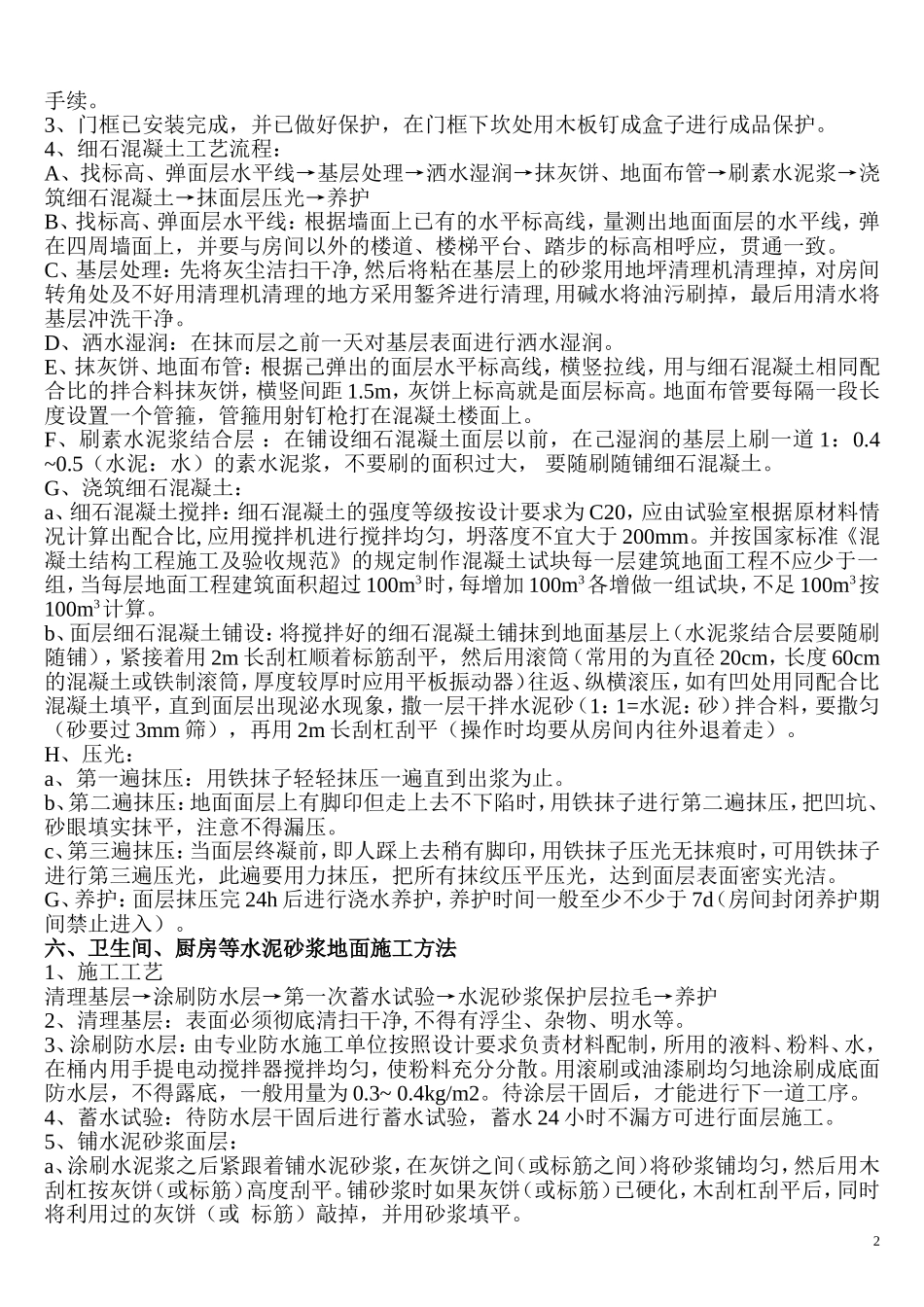

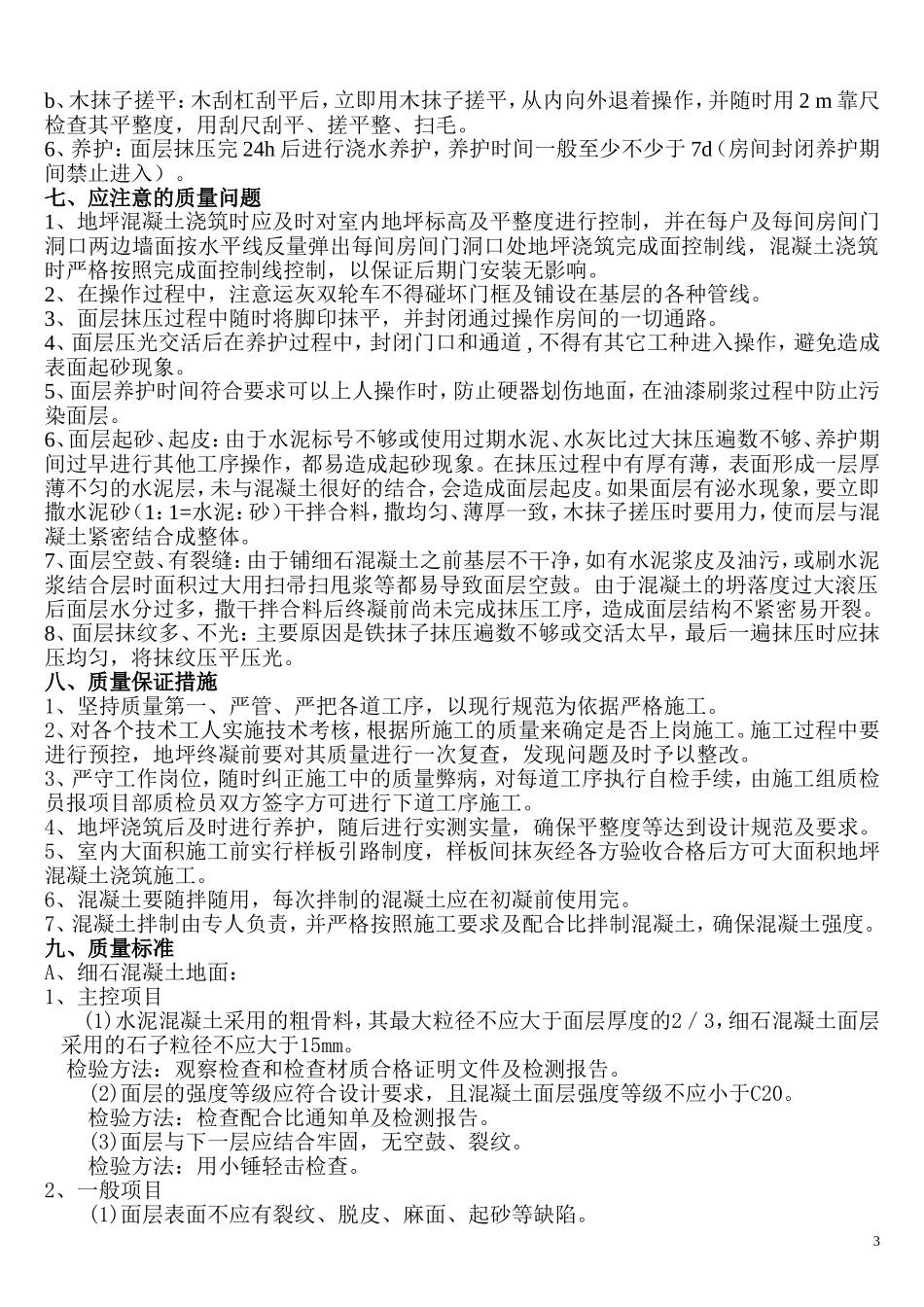

地坪施工方案一、工程概况寺头三期安置房小区13#、14#、15#、16#、18#、22#房,位于无锡市惠山区惠山大道,本工程是拆迁安置房,南通瑞达建设监理有限公司监理,中城建第六工程局集团有限公司总承包
13#、14#、15#、16#、18#、22#房均为高层住宅,结构形式为框架剪力墙结构,均为地下一层,13#、14#、15#房地上为30层,16#、18#、22#房地上为33层
二、编制依据寺头三期安置房小区13#、14#、15#、16#、18#、22#房建筑施工图江苏省住宅工程质量通病控制标准DGJ32/J16-2005江苏省建筑安装工程施工技术操作规程(地面工程DGJ32/J33-2006)《建筑地面工程施工质量验收规范》GB50209-2002《建筑工程施工质量验收统一标准》GB50300-2001现行的国家规范、规定、施工操作规程及标准三、材料及主要机具1、水泥、黄砂、石子均应按规定要求检测合格后,方可使用,并应根据混凝土设计强度要求开出配合比
2、主要机具:混凝土搅拌机,平板振动器,运输小车,地坪清理机,錾斧,扫帚,靠尺,铁滚子,木抹子,平锹,钢丝刷,凿子,锤子,铁抹子等
四、施工做法设计要求类别编号名称做法及说明应用部位备注地面A水泥地面20厚1:2水泥砂浆找平除B外所有地面60厚C20混凝土保护层B地砖地面8厚地砖铺地干水泥擦缝电梯间地面门厅公共走道撒素水泥面20厚1:2干硬性水泥砂浆粘结层楼面A地砖楼面8厚防滑地砖铺地,干水泥擦缝电梯间门厅公共走道详苏J01-20055厚1:1水泥细砂浆结合层30厚C20细石混凝土找平层B水泥砂浆楼面(有防水层)20厚1:2水泥砂浆面层压实抹光卫生间厨房间详苏J01-20051
5厚聚氨酯三遍涂膜防水层,四周及竖管处上翻300高20厚1:3水泥砂浆找平层四周做成圆弧状(找坡1%)C水泥楼面35厚C20细石混凝土找平随捣随抹光
