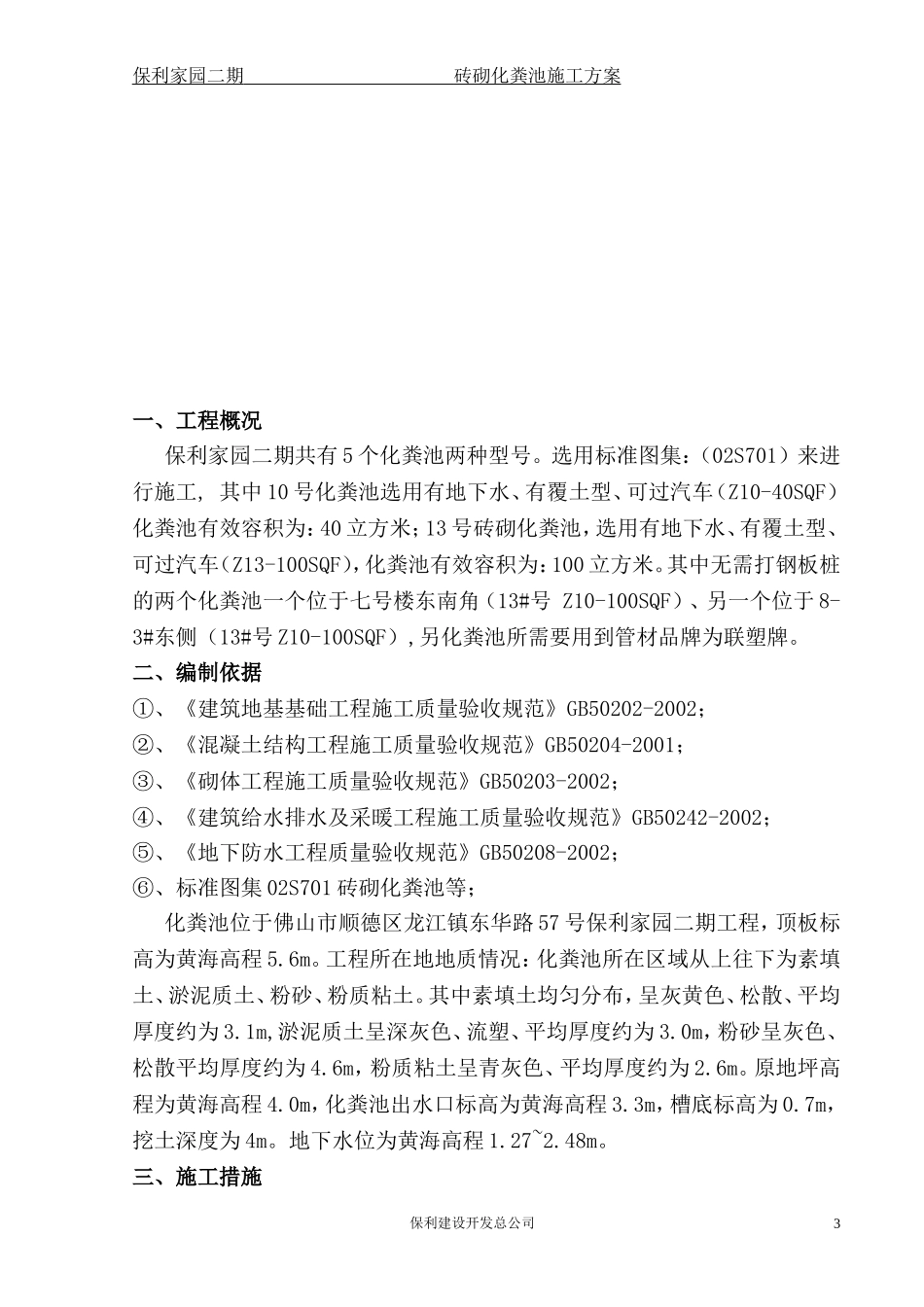

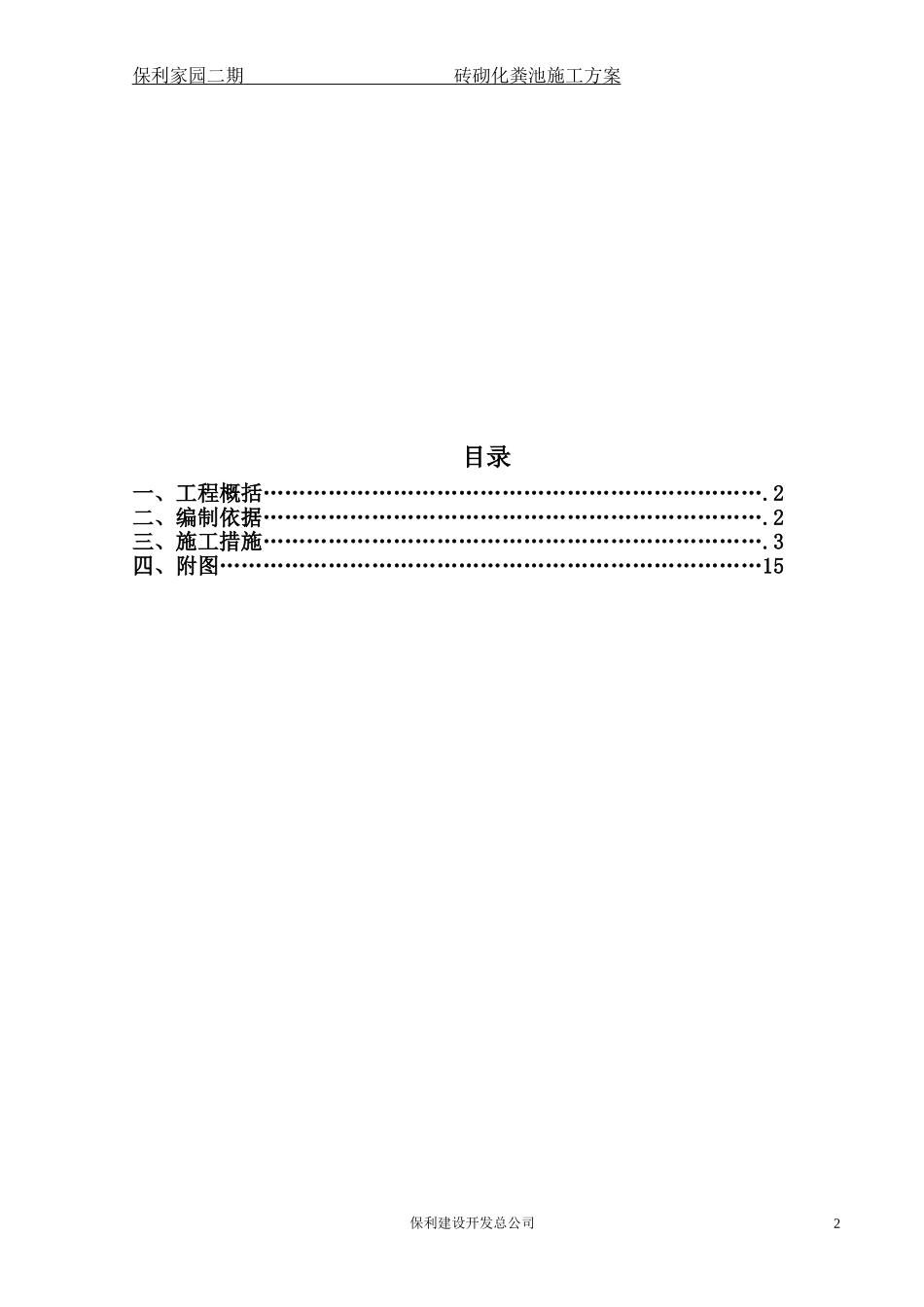

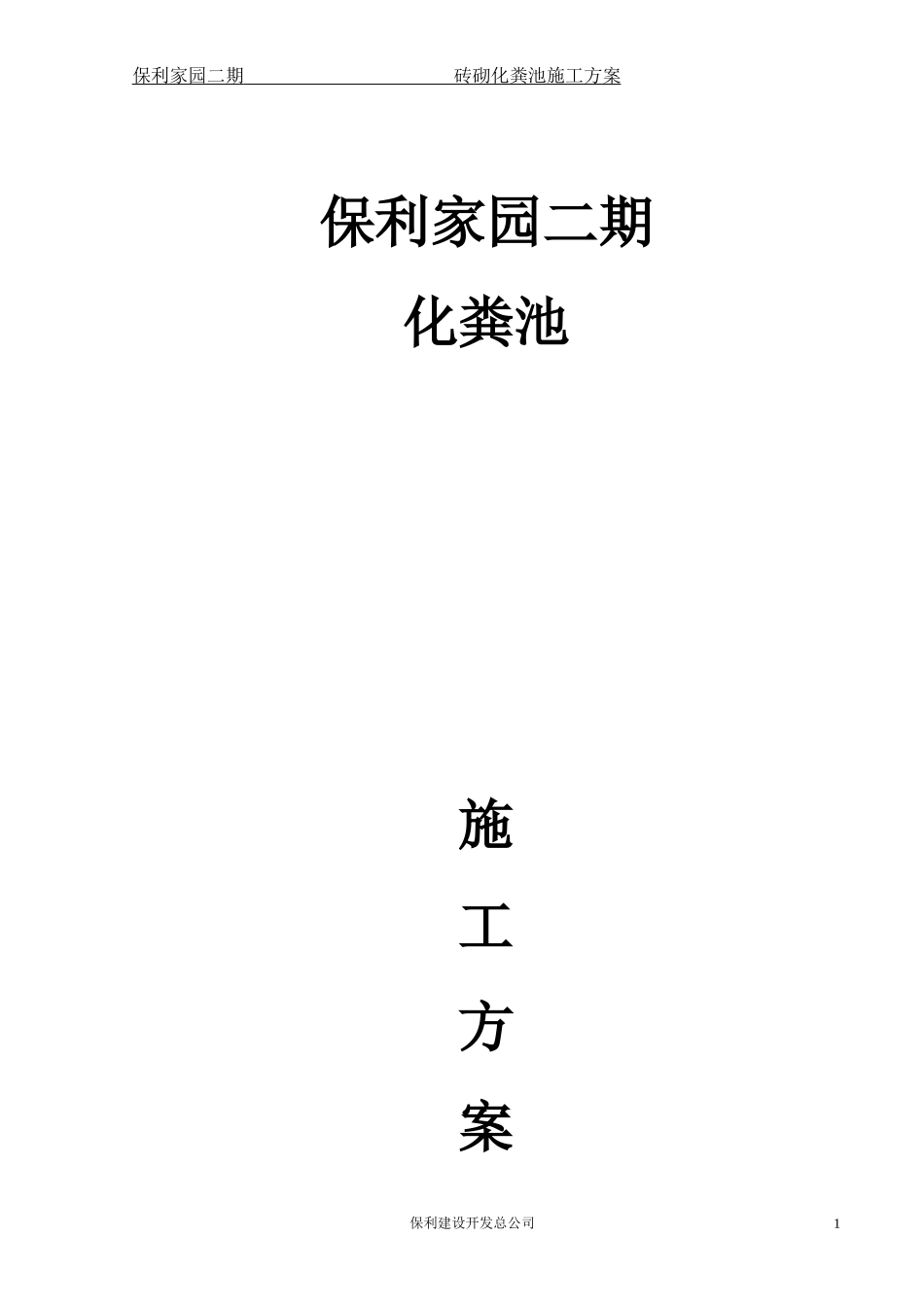

保利家园二期砖砌化粪池施工方案保利家园二期化粪池施工方案保利建设开发总公司1保利家园二期砖砌化粪池施工方案目录一、工程概括…………………………………………………………….2二、编制依据…………………………………………………………….2三、施工措施…………………………………………………………….3四、附图…………………………………………………………………15保利建设开发总公司2保利家园二期砖砌化粪池施工方案一、工程概况保利家园二期共有5个化粪池两种型号。选用标准图集:(02S701)来进行施工,其中10号化粪池选用有地下水、有覆土型、可过汽车(Z10-40SQF)化粪池有效容积为:40立方米;13号砖砌化粪池,选用有地下水、有覆土型、可过汽车(Z13-100SQF),化粪池有效容积为:100立方米。其中无需打钢板桩的两个化粪池一个位于七号楼东南角(13#号Z10-100SQF)、另一个位于8-3#东侧(13#号Z10-100SQF),另化粪池所需要用到管材品牌为联塑牌。二、编制依据①、《建筑地基基础工程施工质量验收规范》GB50202-2002;②、《混凝土结构工程施工质量验收规范》GB50204-2001;③、《砌体工程施工质量验收规范》GB50203-2002;④、《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002;⑤、《地下防水工程质量验收规范》GB50208-2002;⑥、标准图集02S701砖砌化粪池等;化粪池位于佛山市顺德区龙江镇东华路57号保利家园二期工程,顶板标高为黄海高程5.6m。工程所在地地质情况:化粪池所在区域从上往下为素填土、淤泥质土、粉砂、粉质粘土。其中素填土均匀分布,呈灰黄色、松散、平均厚度约为3.1m,淤泥质土呈深灰色、流塑、平均厚度约为3.0m,粉砂呈灰色、松散平均厚度约为4.6m,粉质粘土呈青灰色、平均厚度约为2.6m。原地坪高程为黄海高程4.0m,化粪池出水口标高为黄海高程3.3m,槽底标高为0.7m,挖土深度为4m。地下水位为黄海高程1.27~2.48m。三、施工措施保利建设开发总公司3保利家园二期砖砌化粪池施工方案结合本工程实际情况,确定工程施工工艺顺序如下:基坑底部清槽→混凝土垫层→池壁范围内满堂红脚手架搭设→砌筑池壁砖墙→化粪池顶盖及圈梁支模、绑筋、浇注混凝土→化粪池顶盖预制板制作→化粪池顶盖拆模→抹化粪池内、砂浆外壁涂防水水泥基→土方回填化粪池预制顶盖安装。根据本工程特点各分项工程确定如下施工方案:1、砌体工程①、砌筑砂浆采用M10水泥砂浆,中砂含泥量不大于3%。所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。②、砂浆拌和采用重量比,配料误差在±2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。搅拌时间自投料完毕算起,不得小于120秒钟。③、砌块采用规格为240*115*53mm水泥砖,强度等级MU10。设计墙体宽为620mm、480mm。砌砖前一天,把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。④、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2mm。落地灰在初凝前回收,重新搅入新砂浆中使用。⑤、砌第一皮砖前,当基础混凝土表面高低差大于20mm时应把上表面用C20砼找平,找平后再砌,砌砖完后用笤帚扫净墙缝。⑥、砌砖前应先立好皮数杆,撂摆底砖,防止游丁走缝。皮数杆立在墙的大角处,内外墙交接处,纵墙皮数杆间距不大于12M。⑦、撂底砖经检查合适后,挂通线,砌底砖时,应跟线,双面挂线,撂底砖后进行盘角,盘角每次不宜超过5皮高,并用靠尺,线坠,水平尺找平找垂直,每皮砖的高度对准皮数杆,按盘好的墙角为准,挂线砌砖。⑧、砌筑过程中,应经常检查并做到:<1>、墙大角和墙面垂直准确。<2>、五皮一吊线,三皮一靠尺。⑨、砌筑过程中,必须丁砖压顶,沿墙面每隔一定间隔的竖缝处,弹出墨保利建设开发总公司4保利家园二期砖砌化粪池施工方案线,墨线用经纬仪或线锤引测,砌一步架,上引一次,控制游丁走缝。2、钢筋工程2.1材料要求...
