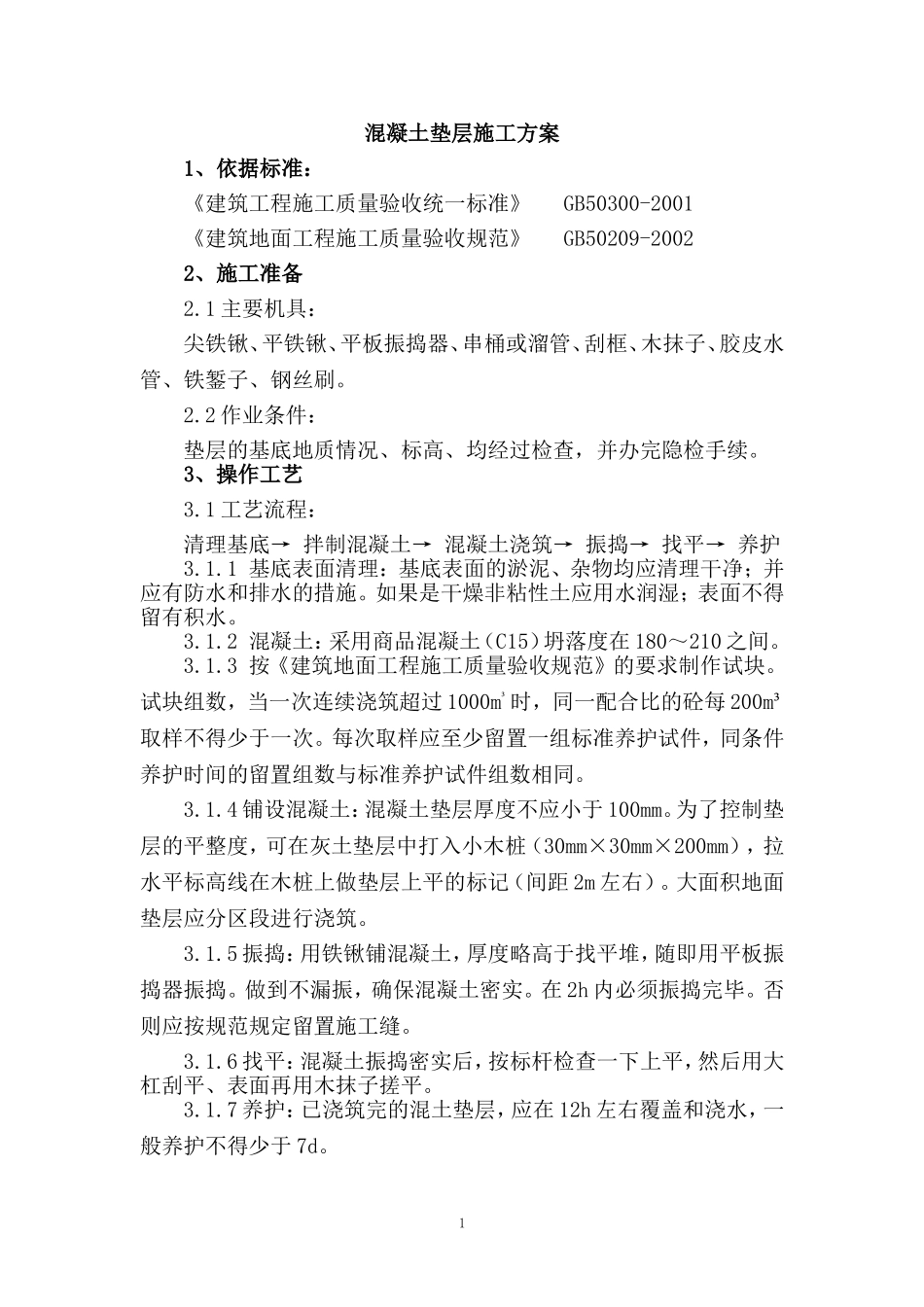

××××广场混凝土垫层施工方案编制:审核:审批:××建筑工程有限责任公司××广场项目部20×年×月×日混凝土垫层施工方案1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-20022、施工准备2
1主要机具:尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮框、木抹子、胶皮水管、铁錾子、钢丝刷
2作业条件:垫层的基底地质情况、标高、均经过检查,并办完隐检手续
3、操作工艺3
1工艺流程:清理基底→拌制混凝土→混凝土浇筑→振捣→找平→养护3
1基底表面清理:基底表面的淤泥、杂物均应清理干净;并应有防水和排水的措施
如果是干燥非粘性土应用水润湿;表面不得留有积水
2混凝土:采用商品混凝土(C15)坍落度在180~210之间
3按《建筑地面工程施工质量验收规范》的要求制作试块
试块组数,当一次连续浇筑超过1000m³时,同一配合比的砼每200m³取样不得少于一次
每次取样应至少留置一组标准养护试件,同条件养护时间的留置组数与标准养护试件组数相同
4铺设混凝土:混凝土垫层厚度不应小于100mm
为了控制垫层的平整度,可在灰土垫层中打入小木桩(30mm×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m左右)
大面积地面垫层应分区段进行浇筑
5振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣
做到不漏振,确保混凝土密实
在2h内必须振捣完毕
否则应按规范规定留置施工缝
6找平:混凝土振捣密实后,按标杆检查一下上平,然后用大杠刮平、表面再用木抹子搓平
7养护:已浇筑完的混土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d

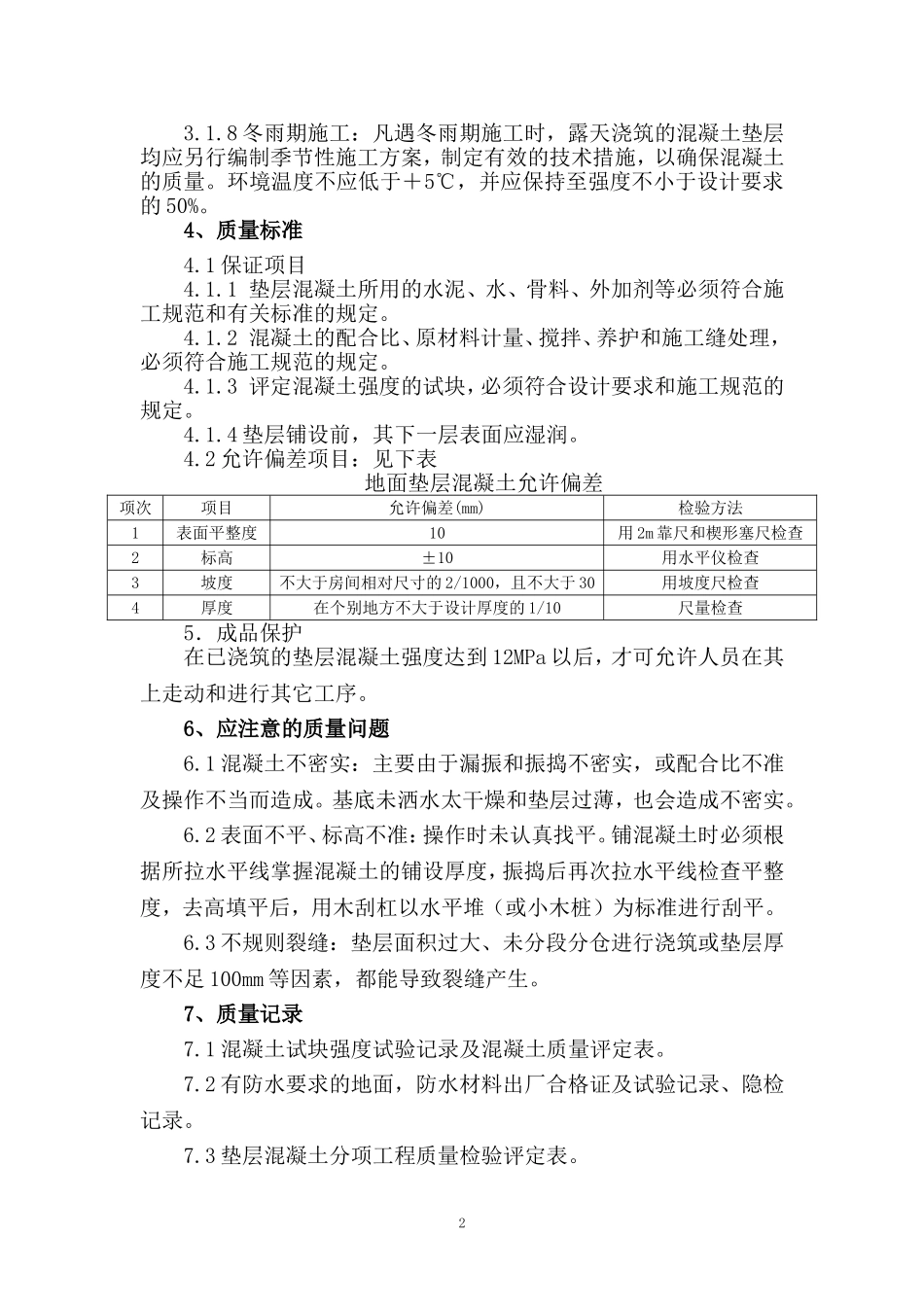

8冬雨期施工:凡遇冬雨期施工时,露天浇筑的混凝土垫层均应另行编制季节性施工方案,制定有效的技术措施,以确保混
