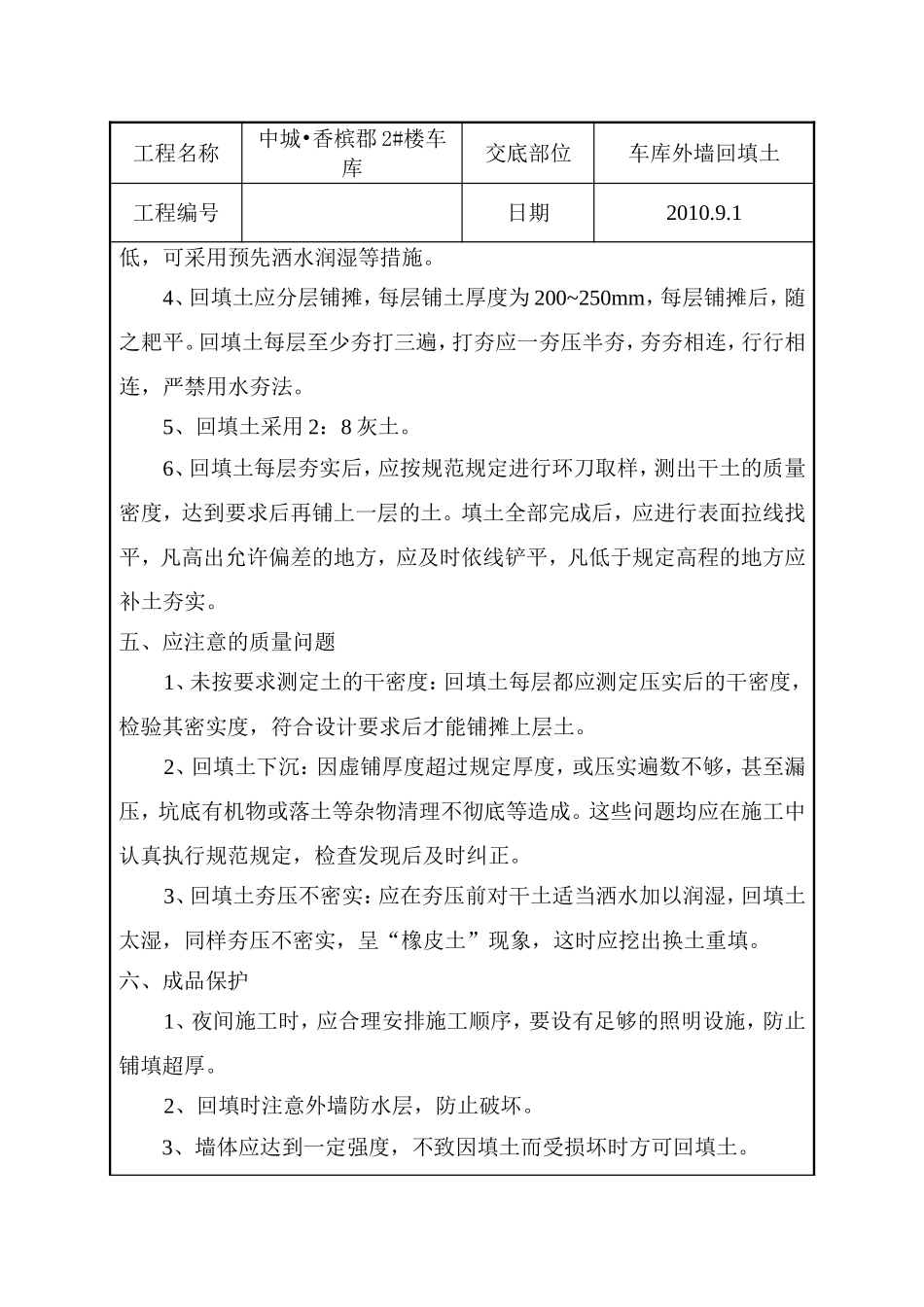

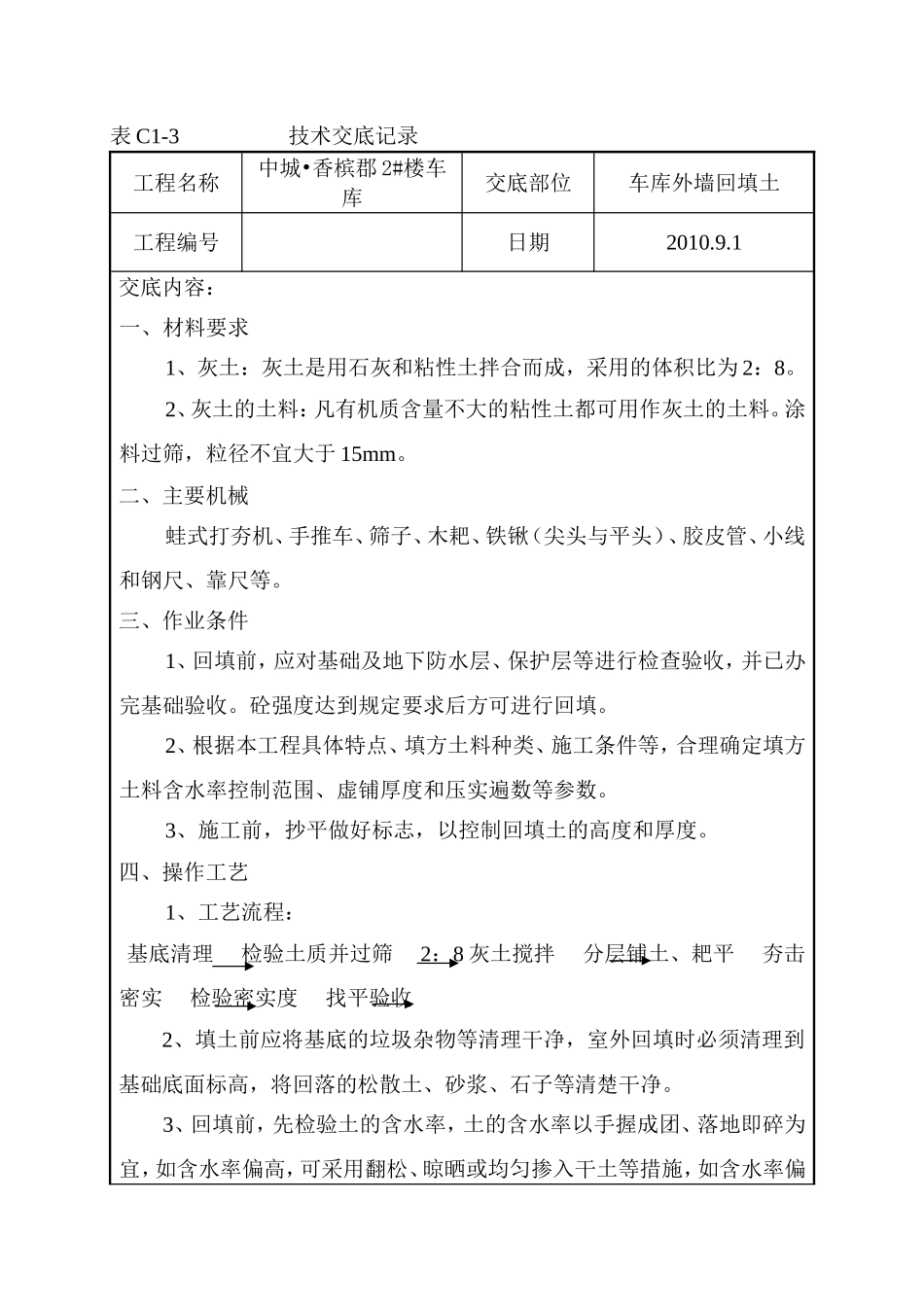

表C1-3技术交底记录工程名称中城•香槟郡2#楼车库交底部位车库外墙回填土工程编号日期2010
1交底内容:一、材料要求1、灰土:灰土是用石灰和粘性土拌合而成,采用的体积比为2:8
2、灰土的土料:凡有机质含量不大的粘性土都可用作灰土的土料
涂料过筛,粒径不宜大于15mm
二、主要机械蛙式打夯机、手推车、筛子、木耙、铁锹(尖头与平头)、胶皮管、小线和钢尺、靠尺等
三、作业条件1、回填前,应对基础及地下防水层、保护层等进行检查验收,并已办完基础验收
砼强度达到规定要求后方可进行回填
2、根据本工程具体特点、填方土料种类、施工条件等,合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数
3、施工前,抄平做好标志,以控制回填土的高度和厚度
四、操作工艺1、工艺流程:基底清理检验土质并过筛2:8灰土搅拌分层铺土、耙平夯击密实检验密实度找平验收2、填土前应将基底的垃圾杂物等清理干净,室外回填时必须清理到基础底面标高,将回落的松散土、砂浆、石子等清楚干净
3、回填前,先检验土的含水率,土的含水率以手握成团、落地即碎为宜,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施,如含水率偏工程名称中城•香槟郡2#楼车库交底部位车库外墙回填土工程编号日期2010
1低,可采用预先洒水润湿等措施
4、回填土应分层铺摊,每层铺土厚度为200~250mm,每层铺摊后,随之耙平
回填土每层至少夯打三遍,打夯应一夯压半夯,夯夯相连,行行相连,严禁用水夯法
5、回填土采用2:8灰土
6、回填土每层夯实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后再铺上一层的土
填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,应及时依线铲平,凡低于规定高程的地方应补土夯实

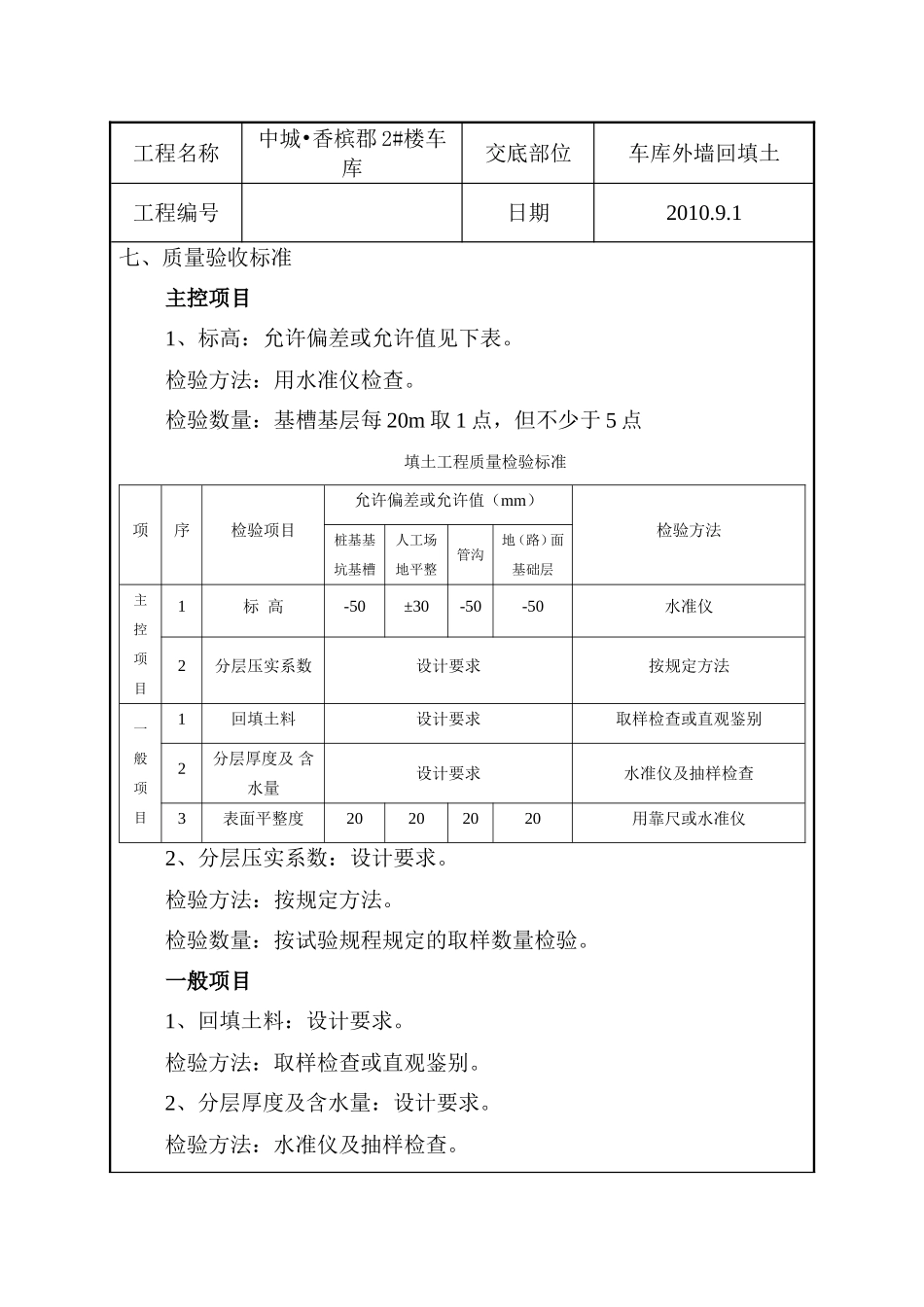

五、应注意的质量问题1、未按要求测定土的干密度:回填土每层都应测定压实后的干密度,检验其密实度,符合设计要求后才能铺摊
